المناقصات والعطاءات:
قرار التقدّم قبل التسعير

تصل الفرصة فيبدأ العمل فورًا على السعر. والسؤال الذي يسبق ذلك — «هل نتقدّم أصلًا؟» — لا يُطرَح إلا نادرًا. والنتيجة أن ساعات كثيرة تُنفَق على عروض كان يمكن استبعادها في ساعة واحدة، ثم يُسعَّر الفائز بما لا يغطّي كلفة الخاسرين.

تشغيل قراءة ١٦ دقيقة لمالك المنشأة ومدير التطوير محدَّث ٩ أغسطس ٢٠٢٦

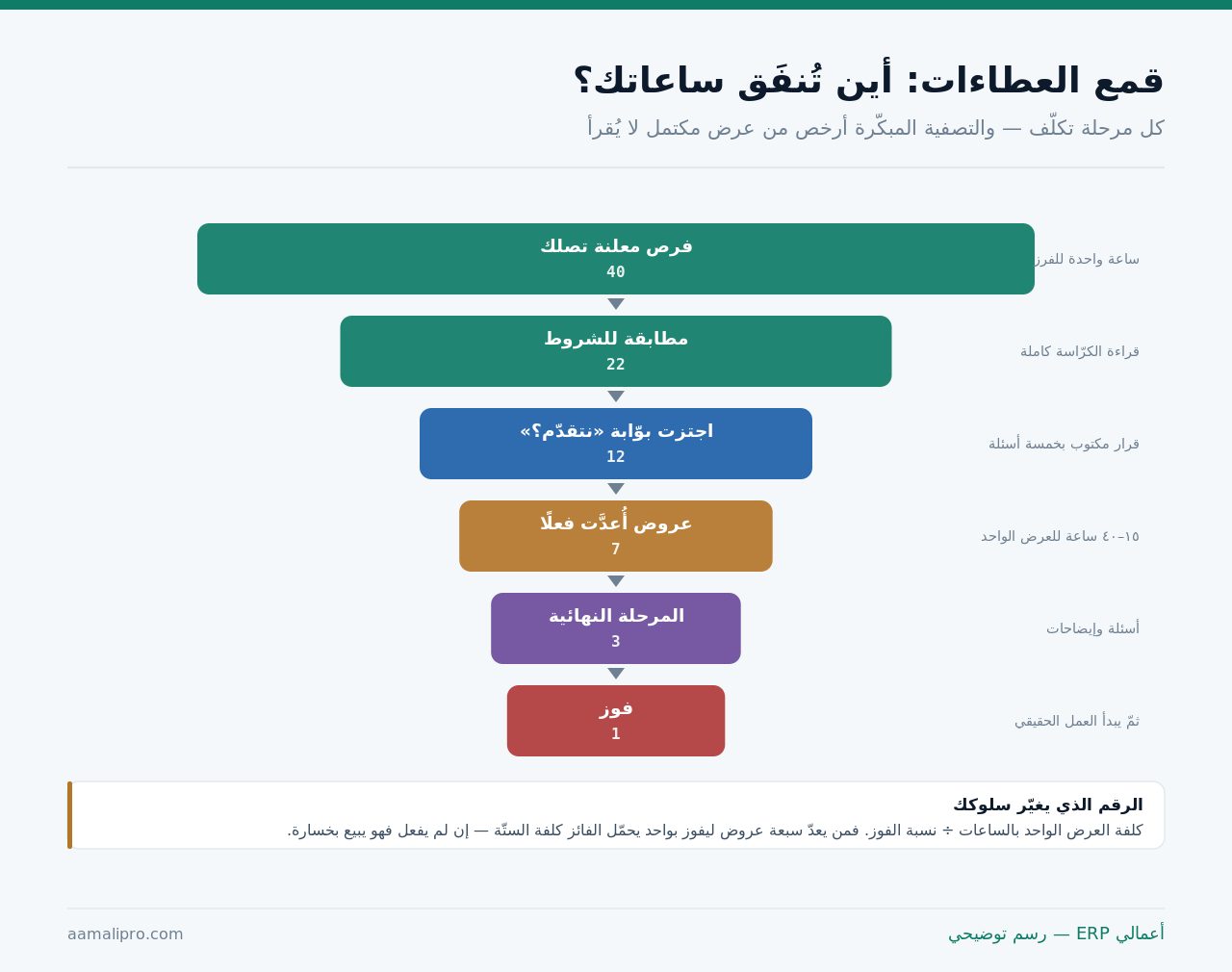

قمع العطاءات: أين تُنفَق ساعاتك؟

وكل مرحلة تكلّف وقتًا — والتصفية المبكّرة أرخص التصفيات:

قمع العطاءات من الفرص المعلنة إلى الفوز، وكلفة كل مرحلة بالساعات
الأرقام توضيحية — والنسبة بين المراحل هي المقصودة.
والرقم الذي يغيّر سلوكك: كلفة العرض الواحد بالساعات ÷ نسبة الفوز. فمن يعدّ سبعة عروض ليفوز بواحد يجب أن يحمّل ذلك الفائز كلفة الستّة — وإلّا فهو يبيع بخسارة لا يراها.

ولاحظ أوسع مرحلة: الفرز الأوّلي. وهي أرخص ما في القمع وأكثره إهمالًا — ساعة واحدة تُسقِط نصف الفرص فتُوفّر عشرات الساعات لاحقًا.

خمسة أسئلة تحسم قرار التقدّم

وتُطرَح قبل قراءة الكرّاسة كاملة — لا بعد إعداد نصف العرض:

خمسة أسئلة قبل أي تسعير
السؤالالجواب الذي يوقفكلماذا
هل نستطيع تنفيذه فعلًا؟«سنتدبّر»الفوز بما لا تنفّذه أسوأ من الخسارة
هل الشروط مقبولة؟غرامات مفتوحةبند واحد قد يبتلع الربح
هل نملك المرجع المطلوب؟لا خبرة مماثلةترسية غير مرجّحة أصلًا
هل السداد يحتمله نقدنا؟دفعات متأخّرة طويلةمشروع رابح يُسقِط سيولتك
هل الوقت يكفي لعرض جيّد؟أقلّ من أسبوع للمعقّدعرض متسرّع يُضعِف سمعتك

والسؤال الرابع هو الأكثر إغفالًا: عطاء رابح ورقيًّا قد يُسقِط سيولتك. فمن ينفّذ بمواد يشتريها نقدًا ويُحصّل بعد أشهر يموّل المشروع من رأس ماله — وقد فصّلنا حساب هذه الفجوة في حل مشكلة صعوبة متابعة التدفقات النقدية.

واكتب القرار ولو كان بالرفض: «لم نتقدّم لأن…». فبعد سنة تصير هذه الأسطر أفضل مرشد لاختيار الفرص — وتمنع تكرار النقاش نفسه.

قراءة الكرّاسة: ستّة بنود قبل السعر

والسعر آخر ما يُبنى — وقبله تُقرأ البنود التي تحدّده:

ستّة بنود تُقرأ أولًا
البندما يُستخرَج منهأثره في السعر
نطاق العمل بدقّةما يدخل وما لا يدخلأساس الكمّيات كلّها
المواصفات الفنّيةالبدائل المسموحةقد تغيّر الكلفة كثيرًا
مدّة التنفيذضغط الجدولعمل إضافي أو مناوبات
شروط الدفعالدفعات وتواريخهاكلفة تمويل حقيقية
الضمانات المطلوبةنوعها ومدّتهاكلفة وأثر على تسهيلاتك
الغرامات والجزاءاتسقفها وأسبابهاقد تُلغي الهامش

والسطر الأخير يُقرأ برقم لا بانطباع: غرامة تأخير يومية بلا سقف تعني مخاطرة غير محدودة. واحسبها على سيناريو تأخّر أسبوعين — فإن ابتلعت الربح فالسعر يجب أن يحملها أو لا تتقدّم.

والسطر الأول يُوثَّق منذ اللحظة الأولى: ما ليس داخل النطاق. وقد فصّلنا أثر ذلك على الربحية في حل مشكلة عدم معرفة الربح الحقيقي لكل مشروع.

بناء السعر: من الكلفة إلى العرض

ولا يُبنى بنسبة فوق التكلفة — بل بطبقات تُحسَب كلٌّ منها:

  1. الكلفة المباشرة — مواد وعمالة ومعدّات بأسعار سارية لا قديمة.
  2. الكلفة غير المباشرة — حصّة الإدارة والموقع والإشراف.
  3. كلفة التمويل — الفجوة بين الإنفاق والتحصيل × مدّتها.
  4. كلفة المخاطر — احتمال التأخير والغرامة وتقلّب الأسعار.
  5. حصّة العروض الخاسرة — كلفة إعداد العروض ÷ نسبة الفوز.
  6. الهامش المستهدف — آخر طبقة لا أوّلها.
والطبقة الخامسة هي الفرق بين منشأة تنمو وأخرى تدور في مكانها: كلفة العروض الخاسرة تُحمَّل على الفائزة. فمن أنفق أربعين ساعة على سبعة عروض وفاز بواحد أنفق ٢٨٠ ساعة مقابل عقد واحد — وهذه ساعات مدفوعة الأجر.

والطبقة الثالثة تُغفَل في العقود طويلة السداد: مالك محبوس في المشروع مدّة. وله كلفة سواء اقترضت أو لا — وقد فصّلنا معالجة العقود الممتدّة في محاسبة المشاريع طويلة الأجل باستخدام النظام.

كم يكلّفك العرض الواحد؟نحسب معك كلفة إعداد العرض ونسبة فوزك — ونضعها طبقةً في تسعيرك بدل أن تخصم من ربحك.

احسب كلفة عروضك

تقلّب الأسعار في عرض طويل

والعرض الذي يُنفَّذ على سنة ليس كالذي يُنفَّذ في شهر:

خمس أدوات لحماية سعرك
الأداةما تفعلهمتى تصلح
صلاحية العرض المحدودةتُقيّد قبولك بمدّةدائمًا — أبسط حماية
شرط مراجعة سعريةيربط السعر بمؤشّرإن سمحت الكرّاسة
تثبيت السعر مع المورّدينقل الخطر عنكعند وضوح الكمّيات
شراء مبكر للمواد الحرجةيُغلِق الكلفةإن احتملها نقدك ومخزنك
احتياطي تقلّب معلن داخليًايمتصّ الفرقحين لا تتاح الأدوات الأخرى

والسطر الأول يُكتَب في كل عرض ولو لم يُطلَب: «هذا العرض ساري المفعول ثلاثين يومًا». فعرض بلا مدّة قد يُقبَل بعد ستّة أشهر بأسعار تغيّرت — وأنت ملتزم به.

والسطر الثالث يحوّل مخاطرتك إلى التزام على غيرك: عرض سعر مثبَّت من المورّد بمدّة تغطّي التنفيذ. وقد فصّلنا أوراق التفاوض في التفاوض مع المورّدين: بأرقامك لا بمهارتك.

الضمانات: كلفة لا تظهر في السعر

وهي التزامات حقيقية تؤثّر في سيولتك وفي قدرتك على التقدّم لعطاء آخر:

ضمان دخول العطاء

يُقدَّم مع العرض ويُستردّ بعد الترسية — ويُحبَس مالك أو حدّك حتى ذلك.

ضمان حسن التنفيذ

يبقى طول المشروع — ونسبته تُحسَب في كلفتك.

ضمان الدفعة المقدّمة

يقابل ما قبضته مقدَّمًا ويتناقص مع التنفيذ.

ضمان الصيانة

بعد التسليم بمدّة — يُنسى في التسعير غالبًا.

أثرها على حدّك الائتماني

كل ضمان يستهلك جزءًا من حدّك — فقد تعجز عن عطاء أفضل.

ما لا يظهر في القوائم

التزام قائم لا يظهر بندًا — ويُذكَر عند طلب أي تمويل.

والبطاقة الخامسة هي التي تفاجئ من يتقدّم لعطاءات كثيرة: حدّك الائتماني محدود. فكل ضمان قائم يقلّل ما يمكنك التقدّم به — والاختيار بين الفرص يصير اختيارًا قسريًّا لا استراتيجيًّا.

والبطاقة الأخيرة تُذكَر في ملفّك التمويلي، وقد فصّلناه في ملفّ التمويل: ما الذي يُطلَب من دفاترك؟. والأحكام والشروط الخاصّة بكل نوع تُسأل عنها جهتك.

شروط الدفع: أهمّ من السعر أحيانًا

وعرضان بالسعر نفسه وشروط دفع مختلفة ليسا عرضًا واحدًا:

خمسة شروط تُحسَب بالأيام
الشرطأثره عليكما تحسبه
دفعة مقدّمةيخفّض تمويلكنسبتها من قيمة العقد
دفعات بالإنجازيقلّل الفجوةشروط اعتماد كل دفعة
دفعة عند التسليم فقطتموّل المشروع كلّهكلفة التمويل × المدّة
محتجَز ضمانجزء يُؤجَّل بعد التسليمنسبته ومدّة استرداده
مهلة السداد بعد الاعتمادأطول ممّا يبدوأيام الاعتماد + أيام السداد

والسطر الأخير أكثر ما يُقدَّر خطأً: «السداد خلال ستّين يومًا» تبدأ من الاعتماد لا من التسليم. وإن استغرق الاعتماد ثلاثين يومًا فأنت أمام تسعين — واحسبها كذلك.

والسطر الرابع يبقى بعد انتهاء العمل: محتجَز ضمان قد يُستردّ بعد سنة. ومتابعته مسؤولية أحد بالاسم وإلّا نُسي — وقد فصّلنا متابعة الذمم في تقارير أعمار الديون ومتابعة التحصيل.

حين يكون العميل جهة كبيرة

ولها إيقاع مختلف يُخطَّط له لا يُشتكى منه:

خمس خصوصيات
الخصوصيةما تعنيهالاستعداد
إجراءات اعتماد متعدّدةمهلة أطول للدفعخطّط نقدك على المهلة الفعلية
مستندات دقيقةرفض لأخطاء شكليةقائمة تحقّق قبل التقديم
تواصل بقنوات محدّدةلا اتفاق شفهيكل شيء كتابةً
تغييرات بأوامر رسميةلا تنفّذ قبل الأمرأمر تغيير قبل التنفيذ
حجم يفوق طاقتك أحيانًاضغط تشغيليقدّر طاقتك بصدق

والسطر الرابع هو أكثر ما يُوقِع المقاولين: تنفيذ عمل إضافي بطلب شفهي ثم تعذّر المطالبة به. والقاعدة بلا استثناء: لا عمل خارج النطاق بلا أمر مكتوب — ولو كان الطلب من شخص تثق به.

والسطر الأول يُحسَب لا يُشتكى منه: ادرج مهلة الاعتماد الفعلية في توقّعك النقدي — من واقع تجربتك السابقة لا من نصّ العقد.

أربعة أرقام تقيس أداءك في العطاءات

وتُقرأ كل ربع — لأنها تصحّح قرار التقدّم نفسه:

أربعة أرقام ربعية
الرقمكيف يُحسَبما يقوله
نسبة الفوزالفائز ÷ المقدَّمجودة الاختيار لا جودة العرض فقط
كلفة العرض الواحدساعات × كلفة الساعةما يجب تحميله على الفائز
ربحية المنفَّذ مقابل المسعَّرالفعلي ÷ التقديردقّة تسعيرك
سبب الخسارةمصنَّفًا لا نصًّاأين تتحسّن فعلًا

والرقم الرابع أنفعها وأقلّها تسجيلًا: لماذا خسرنا؟ — سعر أعلى، أو نقص مرجع، أو شرط لم نستوفِه، أو تأخّر التقديم. ومن يصنّف يعرف بعد عشرة عطاءات أين مشكلته — ومن يقول «السعر» دائمًا لا يتعلّم شيئًا.

والرقم الأول يُقرأ بحذر: نسبة فوز مرتفعة جدًّا قد تعني تسعيرًا منخفضًا لا كفاءة. والقراءة الصحيحة تجمعه مع الرقم الثالث.

ومتى لا تتقدّم — ولو كنت قادرًا؟

وهنا ما لا يخدم من يبيعك نظامًا ولا من يشجّعك على النموّ: عطاء كبير قد يكون أسرع طريق إلى التعثّر.

خمس حالات للانسحاب
الحالةلماذا لا تتقدّمالبديل
يتجاوز طاقتك بأضعافالفوز يُغرِقكشراكة أو جزء من النطاق
يستهلك سيولتك كلّهاتتوقّف بقيّة أعمالكانتظر تحسّن السيولة
غرامات بلا سقفمخاطرة غير محدودةاطلب إيضاحًا أو انسحب
سعر السوق دون كلفتكخسارة مؤكّدةحسّن كلفتك ثم عُد
لا خبرة ولا شريكترسية غير مرجّحةابنِ مرجعًا بعطاء أصغر
والسطر الرابع يستحقّ صراحة: الفوز بسعر دون كلفتك ليس بداية علاقة — بل خسارة ممتدّة بعقد. وكثير من المنشآت تعثّرت بعطاء فازت به لا بعطاء خسرته.

ونقولها ونحن نبيع أنظمة: لا يوجد نظام يجعلك تفوز بعطاء. والنظام يُخرِج كلفتك الفعلية من مشاريع سابقة، ويحسب ساعات عروضك، ويكشف ربحية المنفَّذ — وهذه تُحسّن قرارك لا فرصتك. أمّا الفوز فيصنعه سعرك ومرجعك وشروطك.

قائمة فحص قبل تقديم أي عرض

عشرة بنود — الأربعة الأولى قبل أن تبدأ التسعير:

  1. الأسئلة الخمسة مُجابة وقرار التقدّم مكتوب.
  2. النطاق وما ليس فيه محدَّدان بوضوح.
  3. الغرامات محسوبة على سيناريو تأخّر واقعي.
  4. أثر السداد على نقدك محسوب بالأيام الفعلية.
  5. أسعار المواد سارية ومثبَّتة من المورّدين إن أمكن.
  6. كلفة الضمانات داخل السعر لا خارجه.
  7. حصّة العروض الخاسرة محمَّلة.
  8. مدّة صلاحية العرض مكتوبة.
  9. قائمة تحقّق شكلية للمستندات المطلوبة.
  10. سبب النتيجة يُسجَّل بعد الإعلان — فوزًا أو خسارة.

والبند التاسع يُسقِط عروضًا جيّدة لأسباب تافهة: مستند ناقص أو توقيع أو ختم. وقائمة تحقّق من عشرة أسطر تمنع خسارة عرض أُنفِقت عليه أربعون ساعة.

أسئلة شائعة

ما يُسأل عن المناقصات والعطاءات

قرار التقدّم نفسه، بخمسة أسئلة تُطرَح قبل قراءة الكرّاسة كاملة: هل نستطيع تنفيذه فعلًا، وهل الشروط مقبولة، وهل نملك المرجع المطلوب، وهل السداد يحتمله نقدنا — فعطاء رابح ورقيًّا قد يُسقِط سيولتك، وهل الوقت يكفي لعرض جيّد. واكتب القرار ولو كان بالرفض.
ساعات إعداد العرض مضروبة في كلفة الساعة، مقسومة على نسبة الفوز. فمن أنفق أربعين ساعة على سبعة عروض وفاز بواحد أنفق ٢٨٠ ساعة مقابل عقد واحد — وهذه ساعات مدفوعة الأجر يجب أن يحملها سعر الفائز، وإلّا فهو يبيع بخسارة لا يراها.
بطبقات: الكلفة المباشرة بأسعار سارية، ثم الكلفة غير المباشرة، ثم كلفة التمويل — وهي الفجوة بين الإنفاق والتحصيل مضروبة في مدّتها، ثم كلفة المخاطر من تأخير وغرامة وتقلّب أسعار، ثم حصّة العروض الخاسرة، ثم الهامش المستهدف — وهو آخر طبقة لا أوّلها.
بخمس أدوات: صلاحية محدودة للعرض تُكتَب في كل عرض ولو لم تُطلَب — فعرض بلا مدّة قد يُقبَل بعد ستّة أشهر وأنت ملتزم به، وشرط مراجعة سعرية إن سمحت الكرّاسة، وتثبيت السعر مع المورّد بمدّة تغطّي التنفيذ، وشراء مبكر للمواد الحرجة، واحتياطي تقلّب معلن داخليًا.
كل ضمان قائم يستهلك جزءًا من حدّك الائتماني، فقد تعجز عن التقدّم لعطاء أفضل لاحقًا — والاختيار بين الفرص يصير قسريًّا لا استراتيجيًّا. والأنواع: ضمان دخول العطاء، وحسن التنفيذ، والدفعة المقدّمة، والصيانة بعد التسليم — وهذا الأخير يُنسى في التسعير غالبًا. وشروط كل نوع تُسأل عنها جهتك.
لأن عرضين بالسعر نفسه وشروط دفع مختلفة ليسا عرضًا واحدًا. والأخطر أن «السداد خلال ستّين يومًا» تبدأ من الاعتماد لا من التسليم — فإن استغرق الاعتماد ثلاثين يومًا فأنت أمام تسعين. ويُضاف المحتجَز الذي قد يُستردّ بعد سنة ويحتاج متابعًا بالاسم.
أربعة ربعية: نسبة الفوز — وارتفاعها الشديد قد يعني تسعيرًا منخفضًا لا كفاءة، وكلفة العرض الواحد، وربحية المنفَّذ مقابل المسعَّر لقياس دقّة التسعير، وسبب الخسارة مصنَّفًا لا نصًّا — فمن يصنّف يعرف بعد عشرة عطاءات أين مشكلته، ومن يقول «السعر» دائمًا لا يتعلّم.
حين يتجاوز العطاء طاقتك بأضعاف فالفوز يُغرِقك، أو يستهلك سيولتك كلّها فتتوقّف بقيّة أعمالك، أو تكون الغرامات بلا سقف فالمخاطرة غير محدودة، أو يكون سعر السوق دون كلفتك فالخسارة مؤكّدة، أو لا خبرة ولا شريك. وكثير من المنشآت تعثّرت بعطاء فازت به لا بعطاء خسرته.
الخطوة التالية

قرّر بالتقدّم قبل أن تسعّر

نُخرِج من مشاريعك السابقة كلفتك الفعلية ونسبة فوزك وكلفة عروضك — فتبني سعرك بطبقاته وتقرّر التقدّم بأرقام لا بحماس.
