محاسبة المشاريع طويلة الأجل
باستخدام النظام

حين يمتدّ العقد على سنة أو أكثر، يسأل المحاسب سؤالًا لا يواجهه في البيع العادي: متى يصير العمل المنفَّذ إيرادًا؟ عند التنفيذ أم عند اعتماد المستخلَص أم عند القبض؟ والإجابة تحدّد نتيجة كل سنة من سنوات العقد — وأي خلط بين الثلاثة يشوّهها كلّها.

محاسبة قراءة ١٦ دقيقة للمحاسب ومدير المشاريع محدَّث ٥ أغسطس ٢٠٢٦

ثلاثة أرقام تنفصل — وخلطها أصل الخطأ

في العقد الطويل تنفصل ثلاثة أرقام لا يفترق بعضها عن بعض في البيع العادي:

معادلة نسبة الإنجاز، والفرق بين المنفَّذ والمفوتَر والمقبوض، وأربعة بنود تظهر في المركز المالي

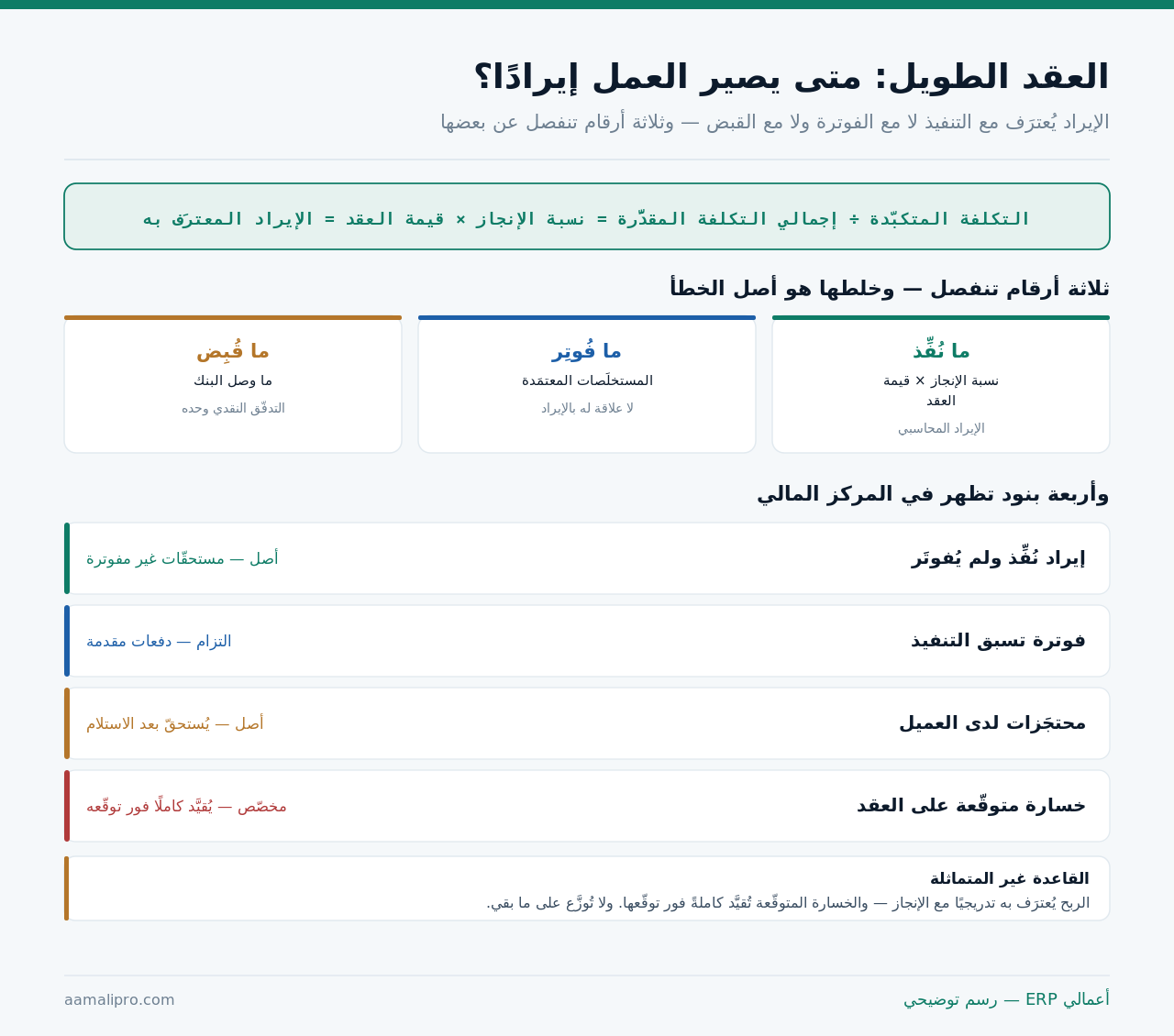

ثلاثة أرقام تنفصل — وأربعة بنود تنشأ في المركز المالي.
القاعدة غير المتماثلة: الربح يُعترَف به تدريجيًا مع الإنجاز، والخسارة المتوقّعة تُقيَّد كاملةً فور توقّعها. ولا تُوزَّع على ما بقي من مدّة العقد.

والفصل بين المنفَّذ والمفوتَر ليس تفصيلًا محاسبيًا: عقد نُفِّذ منه ٤٠٪ وفُوتِر منه ٢٥٪ يحمل إيرادًا بـ٤٠٪. والفرق أصل قائم — مستحقّات نُفِّذت ولم تُفوتَر — لا إيراد مؤجَّل.

نسبة الإنجاز: ثلاث طرق لقياسها

الطريقة المختارة تُعلَن وتثبت، ولكلٍّ حالتها:

طرق قياس نسبة الإنجاز
الطريقةكيف تُقاستصلح لـ
بالتكلفةالمتكبّدة ÷ إجمالي المقدَّرةأعمال تكلفتها موزّعة بانتظام
بالوحدات المنجَزةالوحدات المنفَّذة ÷ الإجماليأعمال متكررة قابلة للعدّ
بالمسح الهندسيتقييم فنّي للمنجَزأعمال متفاوتة الطبيعة

والطريقة الأولى أشيعها ولها فخّ معروف: مواد وُرِّدت ولم تُركَّب ترفع النسبة زورًا. لأنها تكلفة تكبّدتها ولا تعكس إنجازًا. والصحيح استبعادها من التكلفة المتكبّدة حتى تُركَّب — وتفصيله في ربط الحسابات بالمخزون في مواقع العمل.

وفخّ ثانٍ يُغفَل: إجمالي التكلفة المقدَّرة يتغيّر. وحين يرتفع، تنخفض نسبة الإنجاز رغم استمرار العمل — ويُعاد احتساب الإيراد المعترَف به. وهذا سليم محاسبيًا وصادم إداريًا إن لم يُشرَح.

التقدير: أضعف حلقة في السلسلة

كل شيء هنا مبنيّ على تقدير إجمالي التكلفة. وهو رقم يتغيّر — ويجب أن يتغيّر:

  1. حدّث التقدير شهريًا لا عند الأزمة فقط.
  2. من يحدّثه ليس من يُقيّم أداءه به — فصل يحمي الرقم.
  3. وثّق سبب كل تغيير — كمية أم سعر أم نطاق.
  4. قارن التقدير الأول بالحالي عبر عمر المشروع.
  5. راجع المشاريع المكتملة لتحسين تقدير القادم.
البند الثاني هو الضابط الجوهري: مدير المشروع الذي يُقاس أداؤه بربحية مشروعه لديه دافع لتأخير الاعتراف بارتفاع التكلفة. والمراجعة المستقلّة للتقدير ليست تشكيكًا — هي حماية للرقم من ضغط بشري طبيعي.

والبند الخامس يبني قدرة تسعير: الفرق بين التقدير الأول والتكلفة النهائية في عشرة مشاريع يعطيك نمط انحرافك — وهو أنفع من أي معيار خارجي في تسعير عرضك القادم.

أربعة بنود تنشأ في المركز المالي

بنود المركز المالي في العقود الطويلة
البندطبيعتهينشأ حين
مستحقّات غير مفوترةأصلالتنفيذ يسبق الفوترة
دفعات مقدمة من العميلالتزامالفوترة تسبق التنفيذ
محتجَزات لدى العميلأصلنسبة تُحبَس حتى الاستلام
مخصّص خسارة عقدالتزامتُتوقَّع خسارة على العقد كلّه

والبند الثالث يُعامَل خطأً كذمّة عادية: المحتجَز لا يُستحقّ إلا بشرط — مضيّ فترة الضمان أو الاستلام النهائي. وإدراجه في أعمار الذمم بوصفه متأخرًا يُشوّه تقرير التحصيل كلّه.

والبند الأول يجب أن يُتابَع بعمره: عمل نُفِّذ ولم يُفوتَر منذ ثلاثة أشهر إمّا مستخلَص متعثّر أو نزاع على النطاق. وكلاهما يُعالَج مبكرًا أو يصير مطالبة.

والمحتجَزات خاصةً: مال لك لا تراه سنوات

نسبة تُحبَس من كل مستخلَص وتتراكم عبر المشاريع — وأثرها النقدي أكبر مما يُظنّ:

إدارة المحتجَزات
الوجهما يجب فعله
التسجيلحساب مستقلّ لا ضمن ذمم العملاء
المتابعةبالمشروع وبتاريخ الاستحقاق المتوقّع
الأثر النقدييدخل التوقّع في شهر استحقاقه لا قبله
المطالبةتُذكَّر عند اكتمال شرطها — لا تُنتَظَر
التقادممحتجَز عمره سنوات يُراجَع بجدّية

والسطر الرابع يُغفَل فتضيع مبالغ: المحتجَز لا يُدفَع تلقائيًا. وكثير من المقاولين يكتشفون بعد سنوات محتجَزات لم يُطالِبوا بها — لأن لا أحد كان يتابع تواريخ استحقاقها.

واجمعها في تقرير واحد: إجمالي محتجَزاتك عبر كل المشاريع. والرقم يفاجئ كثيرين — وقد يقارب رأس مالك العامل.

أتعرف ما نُفِّذ ولم يُفوتَر؟ نضبط معك الاعتراف بالإيراد بنسبة الإنجاز — ونفصل المنفَّذ عن المفوتَر عن المقبوض في تقاريرك.

اطلب عرضًا توضيحيًا

الضمانات البنكية: التزام لا يظهر في دفاترك

العقود الكبيرة تُلزِمك بضمانات بنكية تُصدَر لصالح العميل. وهي لا تُقيَّد التزامًا في المركز المالي — لكنها تستهلك تسهيلاتك وتحبس ضمانات نقدية:

أنواع الضمانات البنكية في العقود
نوع الضمانمتى يُصدَرمتى يُفكّ
ضمان ابتدائيمع تقديم العرضعند الترسية أو الاعتذار
ضمان حسن التنفيذعند توقيع العقدعند الاستلام الابتدائي
ضمان الدفعة المقدمةقبل استلامهايتناقص مع استقطاعها
ضمان الصيانةعند الاستلام الابتدائيبعد فترة الضمان

والسطر الثالث يُغفَل فيبقى قائمًا بلا داعٍ: ضمان الدفعة المقدمة يتناقص مع استقطاع الدفعة من المستخلَصات. ومن لا يطالب بتخفيضه دوريًا يبقى محمّلًا برسوم على مبلغ سُدِّد أكثره.

وتابعها في سجل مستقلّ بأربعة حقول: المشروع · المبلغ · تاريخ الانتهاء · شرط الفكّ. لأن ضمانًا انتهى موجبه ولم يُفَكّ يستهلك حدّ تسهيلاتك ويمنعك من ضمان لعقد جديد.

وأثرها المالي يُقرأ مع سيولتك لا بمعزل: الرسوم والغطاء النقدي والحدّ المستهلَك من تسهيلاتك. ومقاول برصيد بنكي جيد قد يعجز عن دخول مناقصة لأن حدّه محجوز بضمانات لمشاريع انتهت.

الأوامر التغييرية: أكثر ما يُنازَع عليه

عمل إضافي يُطلَب أثناء التنفيذ. ومعالجته المحاسبية تتبع حالته لا رغبتك:

معالجة الأوامر التغييرية
حالة الأمر التغييريالمعالجة
معتمَد بقيمة متفق عليهايُضاف لقيمة العقد وللتكلفة المقدَّرة
منفَّذ ولم يُعتمَد بعدتكلفته تُسجَّل — وإيراده بحدّ التحقّق
متنازَع عليهتكلفة بلا إيراد حتى يُحسَم
مرفوضتكلفة على العقد الأصلي — خسارة

والسطر الثاني أشيع الحالات وأخطرها إداريًا: عمل نُفِّذ بطلب شفهي ولم يُعتمَد. تكلفته واقعة وإيراده غير مؤكَّد — والاعتراف به قبل التحقّق يُنتج إيرادًا قد يُعكَس لاحقًا.

والقاعدة التشغيلية أوضح من المحاسبية: لا يُنفَّذ أمر تغييري بلا اعتماد مكتوب. وكل ريال يُصرَف على عمل غير معتمَد مخاطرة كاملة على المقاول.

العقد الممتدّ عبر سنتين ماليتين

هنا يظهر أثر الاعتراف على القوائم — وتظهر ضرورة ثبات الطريقة:

  1. كل سنة تحمل نصيبها من الإيراد والتكلفة بنسبة ما نُفِّذ فيها.
  2. لا تُرحَّل الأرباح إلى سنة الاستلام — توزَّع بالإنجاز.
  3. تغيّر التقدير يُعالَج مستقبليًا لا بتعديل السنة السابقة.
  4. الطريقة تثبت عبر السنوات — وأي تغيير يُفصَح عنه.

والبند الثالث يمنع فتح سنة مقفَلة: ارتفاع التقدير هذه السنة لا يُصحَّح بأثر رجعي. تُعدَّل النسبة والإيراد المعترَف به في السنة الحالية — وتُستوعَب الفروق فيها.

ولا نُفتي في المعايير المحاسبية الواجبة على منشأتك: اسأل مراجعك أو مستشارك عن الطريقة المعتمَدة لحجم نشاطك ونوع عقودك — واحصل على إجابة مكتوبة قبل أن تُهيَّأ الدفاتر عليها.

ما الذي يلزم النظام ليدعم ذلك؟

متطلبات دعم العقود الطويلة
المتطلّبوإلا
المشروع بُعد على كل حركةلا تكلفة متكبّدة يُعتمَد عليها
حقل لإجمالي التكلفة المقدَّرة يُحدَّثالنسبة تُحسب يدويًا كل شهر
فصل المستخلَص عن الإيرادالفوترة تُعامَل إيرادًا
حساب مستحقّات غير مفوترةالفرق يختفي في الذمم
حساب محتجَزات مستقلّأعمار الذمم مشوَّهة
سجل الأوامر التغييرية بحالاتهاإيراد يُعترَف به قبل التحقّق

والسطر الثالث هو الفارق بين نظام يدعم هذا النشاط وآخر لا يدعمه: المستخلَص مطالبة لا إيراد. ونظام يقيّد الإيراد عند إصدار الفاتورة لا يصلح للعقود الطويلة بلا معالجة إضافية.

واسأل في العرض التوضيحي سؤالًا واحدًا: «أرِني عقدًا نُفِّذ منه ٤٠٪ وفُوتِر منه ٢٥٪ — أين يظهر الفرق؟» والجواب العملي يكشف كل شيء.

أربعة تقارير للعقود الطويلة

حالة العقد الشاملة

القيمة · المنفَّذ · المفوتَر · المقبوض · المحتجَز · التكلفة · الهامش المتوقّع. صفحة واحدة لكل عقد.

شهريًا

التقدير مقابل الفعلي

التكلفة المقدَّرة الأصلية والحالية والمتكبّدة. اتجاه الفجوة يُنذر قبل أن يُنذر الهامش.

شهريًا

المستحقّ غير المفوتَر بأعماره

عمل نُفِّذ ولم يُطالَب به. كل يوم تأخير هنا نقد لا يصل.

أسبوعيًا

والرابع ربعي: المحتجَزات بتواريخ استحقاقها عبر المشاريع. ويُقرأ مع التوقّع النقدي — فهو مال مؤكَّد بتاريخ معلوم.

والبطاقة الثانية تعطي إنذارًا مبكرًا لا يعطيه الهامش: ارتفاع التقدير الكلي قبل أن يظهر أثره في النتيجة — تفصيل منطق الإنذار في كيف تكتشف تراجع الأرباح مبكرًا؟.

ومتى لا تحتاج هذا التعقيد؟

هذا القسم يخالف مصلحتنا — وحدات المشاريع والاعتراف بالإيراد بند تسعير كبير. لكنها لا تلزم دائمًا:

عقود أقصر من دورة إقفالك

عمل يبدأ وينتهي داخل الشهر نفسه. لا يمتدّ عبر فترة فلا حاجة لتوزيع — الفاتورة عند الإنجاز تكفي.

لا تحتاجه

عقود بدفعات عند مراحل واضحة

مراحل محدّدة تُسلَّم وتُقبَل. كل مرحلة عقد صغير مكتمل — والاعتراف عند تسليم المرحلة أبسط وأدقّ.

اعترف بالمرحلة

لا تقدير موثوق للتكلفة

نسبة الإنجاز بالتكلفة تفترض تقديرًا يُعتمَد عليه. وبلا ذلك تُنتج إيرادًا مبنيًّا على رقم مخترَع.

ابنِ التقدير أولًا

والبطاقة الثالثة هي الشرط الذي يسبق كل ما سبق: نسبة إنجاز مبنية على تقدير ضعيف أسوأ من عدم الاعتراف التدريجي. لأنها تُنتج أرباحًا معلنة تُعكَس لاحقًا — وهذا أضرّ من التحفّظ.

ونقولها صراحة: ابنِ قدرة التقدير قبل أن تشتري وحدة اعتراف بالإيراد. وعشرة مشاريع مقيسة تكلفتها الفعلية تعطيك أساسًا — والنظام يخدم الأساس ولا يصنعه.

ما طبيعة عقودك ومدّتها؟ صِف لنا عقودك ومراحلها وطريقة مستخلَصاتك — نقترح أبسط معالجة صحيحة لحالتك.

اطلب رأيًا صريحًا

قائمة فحص للعقود الطويلة

  1. المشروع بُعد إلزامي على كل حركة تكلفة.
  2. إجمالي التكلفة المقدَّرة يُحدَّث شهريًا.
  3. من يحدّث التقدير ليس من يُقاس أداؤه به.
  4. المواد غير المركَّبة مستبعَدة من التكلفة المتكبّدة.
  5. المستخلَص مفصول عن الإيراد المعترَف به.
  6. حساب مستقلّ للمستحقّات غير المفوترة.
  7. حساب مستقلّ للمحتجَزات بتواريخ استحقاقها.
  8. الدفعات المقدمة التزام لا إيراد.
  9. الخسارة المتوقّعة تُقيَّد كاملةً فور توقّعها.
  10. الأوامر التغييرية بسجل وحالات معلنة.
  11. لا تنفيذ لأمر تغييري بلا اعتماد مكتوب.
  12. طريقة القياس ثابتة عبر السنوات ومُفصَح عن أي تغيير.

تسع من اثنتي عشرة تعني عقودًا مُدارة محاسبيًا. والبند الثالث يحمي كل ما قبله — التقدير الذي يضعه من يُقاس به ليس تقديرًا محايدًا.

أسئلة شائعة

ما يُسأل عن محاسبة العقود الطويلة

مع التنفيذ لا مع الفوترة ولا مع القبض. والإيراد المعترَف به = نسبة الإنجاز × قيمة العقد. فعقد نُفِّذ منه أربعون بالمئة وفُوتِر منه خمسة وعشرون يحمل إيرادًا بأربعين — والفرق أصل قائم اسمه مستحقّات غير مفوترة.
بثلاث طرق: بالتكلفة — المتكبّدة على إجمالي المقدَّرة، أو بالوحدات المنجَزة في الأعمال المتكررة، أو بالمسح الهندسي في الأعمال المتفاوتة. والأولى أشيعها ولها فخّ: مواد وُرِّدت ولم تُركَّب ترفع النسبة زورًا — وتُستبعَد حتى تُركَّب.
تنخفض نسبة الإنجاز رغم استمرار العمل، ويُعاد احتساب الإيراد المعترَف به في السنة الحالية. وهذا سليم محاسبيًا — ويُعالَج مستقبليًا لا بتعديل سنة سابقة. والصدمة الإدارية تُتفادى بشرح المنطق مسبقًا لا بإخفاء التغيير.
تُقيَّد كاملةً فور توقّعها ولا تُوزَّع على ما بقي من المدّة. وهذه قاعدة غير متماثلة: الربح يُعترَف به تدريجيًا مع الإنجاز، والخسارة تُعترَف كاملةً بمجرّد توقّعها — وتأخيرها يُظهر نتيجة لا تعكس الواقع المعروف.
في حساب مستقلّ لا ضمن ذمم العملاء — فإدراجها في أعمار الذمم بوصفها متأخرة يشوّه تقرير التحصيل. وتُتابَع بالمشروع وبتاريخ الاستحقاق المتوقّع، وتدخل التوقّع النقدي في شهر استحقاقها، ويُطالَب بها عند اكتمال شرطها لأنها لا تُدفَع تلقائيًا.
تكلفته تُسجَّل وإيراده يُعترَف به بحدّ ما هو محقّق التحصيل فقط. والمتنازَع عليه تكلفة بلا إيراد حتى يُحسَم، والمرفوض تكلفة على العقد الأصلي أي خسارة. والقاعدة التشغيلية أوضح: لا يُنفَّذ أمر تغييري بلا اعتماد مكتوب.
كل سنة تحمل نصيبها بنسبة ما نُفِّذ فيها — ولا تُرحَّل الأرباح إلى سنة الاستلام. وتغيّر التقدير يُعالَج مستقبليًا في السنة الحالية لا بتعديل السابقة، وطريقة القياس تثبت عبر السنوات وأي تغيير يُفصَح عنه.
حين تكون عقودك أقصر من دورة إقفالك فلا تمتدّ عبر فترة، أو حين تكون بدفعات عند مراحل واضحة تُسلَّم وتُقبَل فكل مرحلة عقد صغير مكتمل، أو حين لا يوجد تقدير تكلفة موثوق — فنسبة مبنية على تقدير ضعيف تُنتج أرباحًا تُعكَس لاحقًا.
الخطوة التالية

افصل المنفَّذ عن المفوتَر عن المقبوض

صِف لنا عقودك ومدّتها وطريقة مستخلَصاتك ونسب الاحتجاز فيها. نضبط الاعتراف بالإيراد وحسابات المستحقّات والمحتجَزات — أو نقترح معالجة أبسط إن كانت تكفي.
