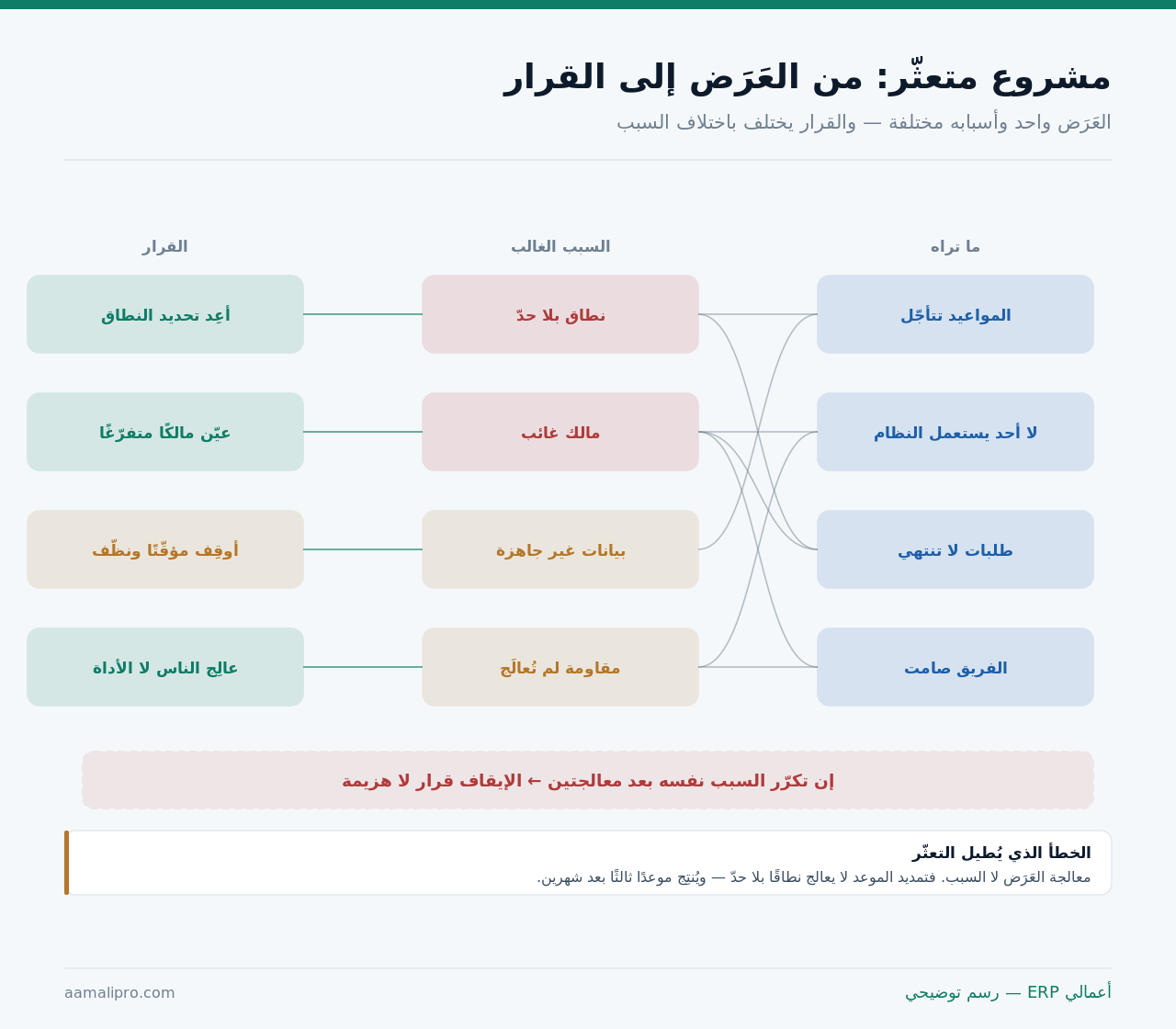

العَرَض واحد والأسباب مختلفة
ولذلك يبدأ الإنقاذ بتشخيص لا بخطّة جديدة:

ولاحظ أن عَرَضًا واحدًا قد يعود إلى سببين مختلفين: «المواعيد تتأجّل» قد يكون نطاقًا يتمدّد أو بيانات غير جاهزة — والقرار يختلف تمامًا. ولذلك يُسأل «لماذا تأجّل؟» ثلاث مرّات قبل أي قرار.
وهذا المقال عن مشروع بدأ وتعثّر. أمّا أخطاء ما قبل البدء فمفصَّلة في أخطاء شائعة في تطبيق الأنظمة، وترتيب المراحل في خطوات تطبيق نظام ERP.
ستّة أعراض تسبق التعثّر المعلَن
وكلّها تظهر قبل أشهر من الاعتراف به:
| العَرَض | ما يعنيه غالبًا | متى يُقلِق |
|---|---|---|
| تأجيل الاجتماع الدوري | لا جديد يُقال | مرّتين متتاليتين |
| حضور أقلّ من الأعمال | فقدان الأولوية | استمرار شهر |
| نقاش في التفاصيل الصغيرة | تجنّب القرار الكبير | تكراره |
| «ننتظر المزوّد» | مسؤولية معلَّقة | بلا موعد محدّد |
| طلبات تعديل بلا نهاية | نطاق غير محسوم | بعد اعتماد النطاق |
| صمت الفريق | الأخطر | فورًا |
والعَرَض الأخير أخطرها لأنه يبدو هدوءًا: فريق توقّف عن الاعتراض ليس فريقًا موافقًا. فمن اعترض ولم يُسمَع مرّتين يصمت — والصمت هنا انسحاب لا قبول.
والعَرَض الرابع يُعالَج بسؤال واحد: «ننتظر ماذا، ومن، ومتى؟». فالانتظار بلا اسم وتاريخ ليس انتظارًا — بل توقّف.
أربعة أسباب تصنع أكثر التعثّر
ونادرًا ما يكون السبب تقنيًّا:
| السبب | كيف يظهر | كيف يُتحقَّق منه |
|---|---|---|
| نطاق بلا حدّ | كل اجتماع يضيف | قارِن النطاق اليوم بالمعتمَد |
| مالك غائب أو مشغول | قرارات تنتظر أسبوعين | قِس زمن اتخاذ القرار |
| بيانات غير جاهزة | الترحيل يتأجّل | اطلب عيّنة نظيفة اليوم |
| مقاومة لم تُعالَج | استعمال شكلي | اسأل من لا يستعمل لماذا |
والسبب الثاني أكثرها شيوعًا وأقلّها اعترافًا: مالك مشروع بوظيفة كاملة أخرى. فالمشروع يحتاج قرارات أسبوعية — ومن لا يملك وقتًا لها يوقف الجميع بلا أن يعترض أحد. وقد فصّلنا الدور في مالك المشروع: من يقود التطبيق من طرفك؟.
والسبب الأول يُقاس لا يُناقَش: ضع النطاق المعتمَد بجوار ما يُعمَل عليه اليوم. والفرق بينهما هو تشخيصك — ولا يحتاج جلسة تحليل.
جلسة تشخيص: ساعتان بأربعة أسئلة
وتُعقَد بمن يعمل لا بمن يشرف فقط:
- ما الذي أُنجِز فعلًا؟ — بما يمكن عرضه لا بنسبة مئوية.
- ما الذي يمنع الخطوة التالية؟ — عائق واحد بالاسم.
- من يملك إزالته ومتى؟ — شخص وتاريخ.
- ماذا يحدث لو أوقفنا الآن؟ — سؤال يكشف القيمة الحقيقية.
والسؤال الرابع محرج ونافع: ماذا نخسر لو أوقفنا؟ فإن كان الجواب «ما أنفقناه فقط» فالمشروع لم يُنتِج قيمة بعد — وإن كان «سنعود إلى الجداول وسنفقد ما ضُبِط» فهناك ما يستحقّ الإنقاذ.
مشروعك متوقّف ولا تعرف السبب؟نجلس ساعتين مع فريقك بأربعة أسئلة ونُخرِج تشخيصًا مكتوبًا وقرارًا — بلا التزام بأي شيء بعده.
اطلب جلسة تشخيصالإنقاذ الأول: نطاق أصغر بموعد قريب
وهو أنجح تدخّل في المشاريع المتعثّرة:
| الخطوة | كيف | ما تتجنّبه |
|---|---|---|
| جمّد الطلبات الجديدة | قائمة انتظار معلنة | تمدّد مستمرّ |
| اختر أصغر نطاق نافع | وحدة واحدة تعمل كاملةً | تشغيل ناقص في الكلّ |
| حدّد موعدًا خلال ٦ أسابيع | قريب بما يكفي للجدّية | موعد بعد سنة |
| أعلِن ما أُجِّل صراحةً | لا يُلغى بل يُؤجَّل | شعور بالخسارة |
| شغّل ثمّ أضِف | نجاح صغير يعيد الثقة | انتظار الكمال |
والخطوة الثانية هي جوهر الفكرة: وحدة واحدة تعمل كاملةً خير من خمس نصف عاملة. فالأولى تُنتِج قيمة ويلمسها الفريق، والثانية تُنتِج إحباطًا في خمسة أماكن. وقد فصّلنا ترتيب الوحدات في ترتيب تشغيل الوحدات: بم تبدأ؟.
والخطوة الثالثة تصنع الفارق النفسي: موعد خلال ستّة أسابيع. فما يبعد ستّة أشهر لا يُشعِر أحدًا بالإلحاح — وما يبعد ستّة أسابيع يُنجَز أو يظهر عائقه سريعًا.
الإيقاف المؤقّت: قرار مشروع لا تهرّب
وأحيانًا يكون أصحّ من الاستمرار المتعثّر:
متى يناسب
حين يكون العائق خارج المشروع: بيانات أو موسم أو إعادة هيكلة.
بمدّة محدّدة
إيقاف بلا تاريخ عودة هو إلغاء بلا اعتراف.
بعمل يُنجَز أثناءه
تنظيف بيانات أو توثيق إجراءات — لا انتظار فارغ.
بحفظ ما أُنجِز
إعدادات وقرارات موثَّقة — وإلّا بدأت من الصفر.
باتفاق مالي واضح
ماذا يعني الإيقاف للعقد والدفعات؟ يُكتَب.
بمن يتابع
شخص يراجع شهريًّا — وإلّا نُسِي.
والبطاقة الرابعة تحدّد كلفة العودة: مشروع أُوقِف بلا توثيق يُستأنَف من الصفر. فبعد ستّة أشهر لن يتذكّر أحد لماذا اختيرت هذه الإعدادات — ويُعاد النقاش كلّه.
والبطاقة الخامسة تُناقَش مع المزوّد صراحةً، وقد فصّلنا بنود العقد في بنود عقد نظام ERP.
متى يكون الإيقاف هو القرار الصحيح؟
ولأن الاستمرار خوفًا من الاعتراف أغلى من الإيقاف:
| المؤشّر | ما يعنيه | الحكم |
|---|---|---|
| السبب نفسه بعد معالجتين | المعالجة لا تعمل | يُوقَف |
| تغيّر النشاط جوهريًّا | المتطلّبات صارت أخرى | يُوقَف ويُعاد التقييم |
| المزوّد لا يستطيع | قدرة لا نيّة | يُوقَف ويُعاد الاختيار |
| الكلفة تجاوزت القيمة | حساب لا شعور | يُوقَف |
| راعي المشروع غادر | لا سند تنظيمي | يُعلَّق حتى يُعيَّن بديل |
والمؤشّر الرابع يُحسَب لا يُشعَر به: قارِن ما تبقّى من كلفة بالقيمة المتوقّعة. وقد فصّلنا بناء الحساب في دراسة الجدوى: هل يستحقّ النظام كلفته؟.
حتى لو أوقفت: ما الذي تحتفظ به؟
ولا يذهب كل شيء — وأربعة مخرجات تبقى نافعة:
- البيانات المنظَّفة — أثمن ما أُنجِز غالبًا.
- الإجراءات الموثَّقة — تنفع بأي نظام.
- دليل الحسابات المُراجَع — يبقى معك.
- ما تعلّمته عن متطلّباتك — يُكتَب في صفحة.
والمخرج الأول يُهدَر إن لم يُحفَظ فورًا: بيانات نُظِّفت خلال المشروع. فهي عمل شهور — وتُصدَّر وتُحفَظ في مكان معروف قبل أن يُغلَق أي وصول.
والمخرج الرابع يجعل المحاولة القادمة أسرع: صفحة تقول ما تحتاجه فعلًا وما اكتشفت أنك لا تحتاجه. وهي أدقّ من أي كرّاسة متطلّبات كُتِبت قبل التجربة — وقد فصّلنا بناءها في كرّاسة المتطلّبات: كيف تُكتَب؟.
المحاولة الثانية: ما يتغيّر فيها
ولأن إعادة المحاولة بالطريقة نفسها تُنتِج النتيجة نفسها:
| ما يتغيّر | من | إلى |
|---|---|---|
| النطاق | كل شيء دفعةً | وحدة واحدة تعمل |
| المالك | دور إضافي | وقت مخصَّص معلن |
| البيانات | تُنظَّف أثناء التطبيق | تُنظَّف قبله |
| الموعد | بعد سنة | مراحل من ٦ أسابيع |
| القياس | نسبة إنجاز | ما يعمل فعلًا |
والتغيير الثالث هو أكثر ما يُختصَر ثمّ يُدفَع ثمنه: التنظيف قبل الترحيل لا بعده. وقد فصّلناه في دليل ترحيل البيانات والأرصدة الافتتاحية.
والتغيير الأخير يمنع تكرار الوهم: لا نسب إنجاز — بل ما يعمل ببيانات حقيقية. فهو المقياس الوحيد الذي لا يُجامِل.
ونصيبنا نحن من التعثّر
وهنا ما لا يخدمنا: ليس كل تعثّر سببه العميل.
| ما يفعله المزوّد | أثره | ما ينبغي |
|---|---|---|
| وعد بمدّة غير واقعية | تعثّر من اليوم الأول | مدّة صادقة ولو أطول |
| قبول نطاق غامض | خلاف لاحق | تحديد مكتوب قبل البدء |
| فريق يتغيّر أثناء المشروع | إعادة شرح متكرّرة | استمرار من يعرف |
| تحميل العميل كل تأخير | فقدان ثقة | الاعتراف بالنصيب |
| الاستمرار في مشروع فاشل | دخل قصير وضرر طويل | اقتراح الإيقاف |
ونضيف ما هو أوضح: لا يوجد نظام يُنقِذ مشروعًا متعثّرًا. فالتعثّر ليس في البرمجيات غالبًا — بل في نطاق بلا حدّ ومالك بلا وقت وبيانات بلا تنظيف. وتغيير المزوّد بلا تغيير هذه الثلاثة يُنتِج تعثّرًا ثانيًا بفاتورة ثانية.
قائمة فحص لمشروع متعثّر
عشرة بنود — تُنجَز في أسبوع:
- اعترف بالتعثّر صراحةً في اجتماع.
- اعرض ما يعمل ببيانات حقيقية.
- قارِن النطاق المعتمَد بما يُعمَل عليه.
- قِس زمن اتخاذ القرار عندك.
- اطلب عيّنة بيانات نظيفة اليوم.
- اسأل من لا يستعمل لماذا.
- حدّد العائق الأول بمالك وتاريخ.
- اختر: نطاق أصغر أو إيقاف — لا استمرار كما هو.
- احفظ ما أُنجِز بيانات ووثائق.
- اكتب صفحة الدروس قبل النسيان.
والبند الأول شرط لكل ما بعده: ما دام أحد لا يقول «نحن متعثّرون» فلن يتغيّر شيء. والاعتراف في اجتماع واحد يفتح باب القرار — وتأجيله شهرًا يكلّف شهرًا من الإنفاق.
