معياران قبل الكفاءة الفنية

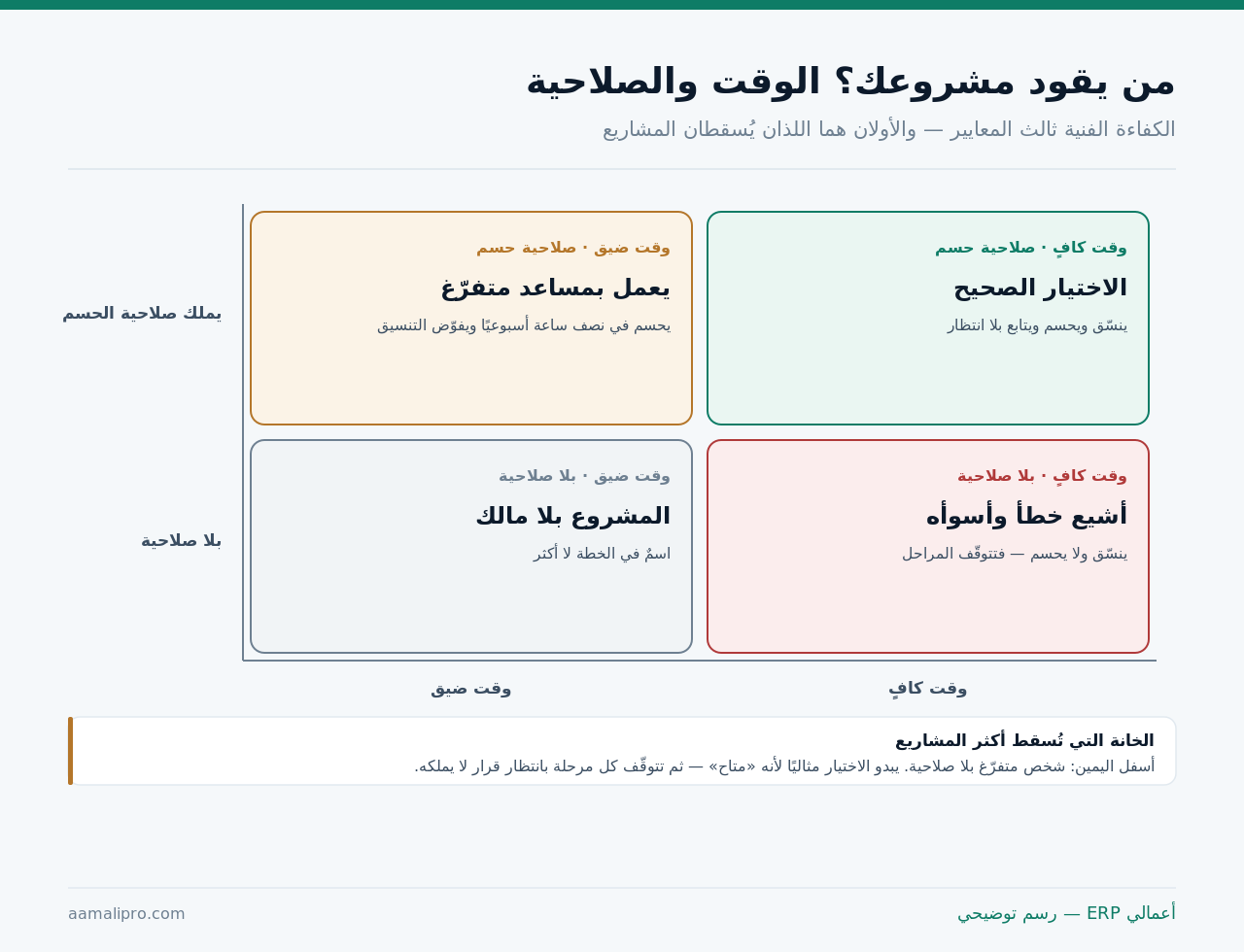

الترتيب الصحيح للمعايير يخالف البديهة: الصلاحية أولًا، ثم الوقت، ثم الكفاءة الفنية. لأن الأولين لا يمكن تعويضهما، والثالث يمكن.

والخانة الثانية — صاحب صلاحية بوقت ضيق — قابلة للعلاج: مساعد متفرّغ للتنسيق، وهو يحسم في نصف ساعة أسبوعيًا. هذا الترتيب ينجح كثيرًا، والعكس لا ينجح أبدًا.
ما الذي تبحث عنه فعلًا؟
| الصفة | لماذا تهمّ | كيف تتحقّق منها |
|---|---|---|
| صلاحية الحسم أو وصول مباشر لمن يملكها | أكثر التعثّر سببه قرار معلّق | اسأل: من يوقّع على تغيير إجراء؟ |
| وقت مخصَّص معلن | المشروع لا يُنجَز في الفراغات | حدّد النسبة كتابةً في التكليف |
| فهم الدورة المستندية الفعلية | يميّز الوصف النظري من الواقع | اطلب منه وصف دورة الشراء |
| مقبول من الأقسام المُشغِّلة | سيطلب منهم وقتًا وتغييرًا | من يستمعون إليه فعلًا؟ |
| قدرة على قول «لا» | يحمي النطاق من التوسّع | كيف تصرّف في طلب سابق؟ |
| انضباط في التوثيق | القرارات غير الموثّقة تُعاد | اطلب محضر اجتماع سابق |
لاحظ أن الكفاءة التقنية ليست في القائمة. لأن المزوّد يوفّرها، والمعرفة بالنظام تُكتسَب في أسابيع — أما الصلاحية والقبول داخل المنشأة فلا يُكتسبان في مدة المشروع.
والصفة الخامسة تُغفَل وهي حاسمة: من يقول «نعم» لكل طلب سيوسّع النطاق حتى ينهار الجدول. ومن يقول «لا، هذه مرحلة ثانية» يحمي المشروع من أخطر ما يهدّده.
أربعة اختيارات تبدو صحيحة وليست كذلك
الأكثر فراغًا
من عنده وقت غالبًا لأنه ليس في قلب العمليات — فلا يعرف الدورة الفعلية ولا يملك قبولًا لدى من ينفّذها.
الأكثر حماسًا للتقنية
شغوف بالأدوات فيقود المشروع نحو الخصائص لا نحو حلّ مشكلات العمل. النتيجة نظام مبهر لا يُستخدم.
المدير المالي وحده
اختيار منطقي لكنه ينتج نظامًا يخدم المالية ويُهمل التشغيل — لأن من يحلّل هو من يستفيد.
والاختيار الرابع أشدّها ضررًا: تكليف موظف حديث لأنه «سيتعلّم مع المشروع». المشروع يحتاج من يعرف الاستثناءات التاريخية ولماذا نشأت الإجراءات — وهذه معرفة لا تُقرأ في وثيقة.
والبطاقة الثالثة تحتاج علاجًا لا استبعادًا: المدير المالي مسؤولًا مع ممثل تشغيلي دائم يوازن المنظورين. تفصيل الأدوار في خطوات تطبيق نظام محاسبي.
التكليف: ما يجب أن يُكتب صراحةً
التكليف الشفهي يُنتج مسؤولًا بلا سلطة. واكتب ستة بنود في وثيقة واحدة يوقّع عليها الراعي:
- نسبة الوقت المخصَّصة — وما المهام التي خُفِّفت عنه مقابلها.
- حدود صلاحيته — ما يقرّره وحده، وما يرفعه، ولمن.
- مدة الحسم — ما لم يُحسم خلالها يُرفَع للراعي تلقائيًا.
- حقّه في طلب وقت الأقسام — وكيف يُلزَم به مديروها.
- ما لا يملكه — توسيع النطاق أو تغيير الميزانية.
- كيف يُقاس نجاحه — بمخرجات المراحل لا بالانطباع.
والبند الخامس يحميه هو أيضًا: حين يُعلَن أنه لا يملك توسيع النطاق، يسهل عليه ردّ الطلبات — لأن الردّ يصير قاعدة لا موقفًا شخصيًا.
ما الذي يحتاجه لينجح — بعد الاختيار؟
| الحاجة | كيف تُلبّى |
|---|---|
| اجتماع دوري ثابت مع الراعي | نصف ساعة أسبوعيًا لا عند الأزمة |
| قناة تصعيد واضحة | اسم ومدة لا «كلّمني وقت ما تحتاج» |
| صلاحية إغلاق النقاش | إعلان من الراعي أن قراره نافذ |
| تخفيف مهام حقيقي | لا إضافة المشروع فوق عبء كامل |
| أداة متابعة بسيطة | قائمة قرارات معلّقة ومخرجات مراحل |
| غطاء عند رفض طلب | الراعي يسنده علنًا لا يتركه وحده |
والبند الأخير هو الاختبار الحقيقي لدعم الإدارة: حين يرفض المسؤول طلبًا خارج النطاق ويشتكي صاحب الطلب للراعي. موقف الراعي في تلك اللحظة يحدّد ما إذا كان للمسؤول سلطة فعلية أم لقب.
والبند الرابع يُقاس لا يُوعَد به: أي مهام رُفعت عنه بالاسم؟ إن كان الجواب لا شيء، فنسبة الوقت المعلنة رقم على الورق.
تختار مسؤول مشروعك الآن؟ نرسل لك نموذج تكليف مكتوبًا ببنوده الستة ومعايير القياس — تستخدمه ولو لم تعمل معنا.
اطلب نموذج التكليفأول ثلاثين يومًا: ماذا يفعل المسؤول الجديد؟
المسؤول الذي يبدأ بفتح النظام يبدأ من المكان الخطأ. وأول شهر يجب أن يُنفَق كلّه داخل منشأتك لا داخل النظام — لأن ما يجمعه فيه هو ما سيُبنى عليه كل ما بعده.
| الأسبوع | المهمة | المخرج الملموس |
|---|---|---|
| ١ | مقابلة من ينفّذ كل دورة — لا من يصفها | خرائط مسار مكتوبة بالخطوات الفعلية |
| ٢ | جمع الملفات الموازية وتصنيفها | قائمة بما يُعوَّض خارج النظام |
| ٣ | حصر الحالات الاستثنائية بالأمثلة | قائمة سيناريوهات للاختبار لاحقًا |
| ٤ | كتابة قرارات النطاق والأولويات | وثيقة نطاق موقّعة من الراعي |
المخرج الثاني هو الكنز الذي يُغفَل: الملفات الموازية هي أدقّ مواصفات لما تحتاجه — لأنها نشأت من حاجة فعلية لا من قائمة خصائص. خذها معك إلى العرض واسأل عن كل ملف: كيف يفعله نظامك؟
- اسأل «ماذا تفعل حين لا ينطبق الإجراء؟» — الجواب يكشف الاستثناءات التي لا تُذكر في أي وصف رسمي.
- اجلس بجانب من ينفّذ ساعة بدل أن تسأله عن عمله — ما يُروى يختلف عمّا يُشاهَد.
- وثّق أسماء من أعطاك المعلومة — لأنك ستعود إليهم عند أول اختلاف.
والبند الثاني هو أنفع ساعة في الشهر كلّه: المشاهدة تكشف خطوات لا يذكرها أحد لأنها صارت بديهية — ورقة تُطبَع، أو اتصال يُجرى، أو ملف يُحدَّث. وهذه الخطوات هي التي تُفاجئ المشروع لاحقًا.
كيف تقيس أداءه — بلا ظلم؟
قياس مسؤول المشروع بـ«هل تأخّر المشروع؟» ظلم، لأن كثيرًا من أسباب التأخير خارج سيطرته. والقياس العادل يخصّ ما يملكه:
| المؤشر | يقيس | خارج سيطرته؟ |
|---|---|---|
| عدد القرارات المعلّقة أكثر من أسبوعين | متابعته وتصعيده | لا |
| اكتمال مخرجات كل مرحلة | انضباط التنفيذ | لا |
| توثيق القرارات والاجتماعات | انضباطه الشخصي | لا |
| حضور ممثلي الأقسام | قدرته على التنسيق | جزئيًا |
| ثبات النطاق | حمايته للمشروع | جزئيًا |
| التزام المزوّد بجدوله | ليس مؤشره | نعم |
والسطر الأول أصدقها: عدد القرارات المعلّقة. لأن مهمته الأساسية ليست اتخاذ كل قرار — بل ألّا يبقى قرار معلّقًا بلا مسار.
والسطر الأخير يجب أن يُستبعَد صراحةً من تقييمه، وإلا صار يخفي مشكلات المزوّد بدل تصعيدها — فيخسر المشروع أهمّ ما يقدّمه: الإنذار المبكر.
ماذا بعد الإطلاق؟ الدور الذي لا ينتهي
أكثر المنشآت تُنهي دور مسؤول المشروع مع الإطلاق. والنتيجة نظام بلا مالك — تتراكم عليه طلبات وتعديلات لا أحد يرتّبها:
مالك النظام
يحوّل دوره من قيادة مشروع إلى ملكية منتج: يجمع الطلبات ويرتّبها ويقرّر ما يُنفَّذ ومتى.
حلقة الوصل مع المزوّد
قناة واحدة للبلاغات والطلبات بدل أن يتصل كل قسم مباشرة — فتضيع الأولويات ويتكرر البلاغ.
حارس الانضباط
يراجع الملفات الموازية والاستثناءات المتكررة ربعيًا — وهو من يلاحظ عودة العادات القديمة.
ولا يحتاج ذلك تفرّغًا: يومان شهريًا بعد الاستقرار يكفيان. لكن غياب الدور كليًا يعني أن النظام يتدهور بصمت — لأن لا أحد مسؤول عن ملاحظة ذلك.
ومؤشرات ما بعد الإطلاق في إدارة مقاومة التغيير.
وإن لم يكن لديك أحد يصلح؟
منشأة صغيرة أو فريق مشغول بالكامل — حالة واقعية ولها ثلاثة حلول متدرّجة:
| الحل | متى يصلح | ما ينقصه |
|---|---|---|
| المالك يقودها بنفسه | منشأة صغيرة ونطاق محدود | وقته — يحتاج تفريغًا حقيقيًا |
| موظف + دعم أسبوعي من المالك | الحالة الأشيع | يحتاج تكليفًا مكتوبًا |
| مستشار خارجي مؤقت | نطاق واسع بلا كوادر | لا يعرف تفاصيلكم — يحتاج مرافقًا داخليًا |
| تأجيل المشروع | حين لا يتوفّر أيٌّ مما سبق | الأصدق أحيانًا |
والسطر الثالث يحتاج تنبيهًا: المستشار الخارجي لا يعوّض المالك الداخلي. يقود المنهجية ويضبط الجدول، لكن قرارات «كيف يعمل عملنا» تبقى داخلية — ومن يفوّضها كاملة يحصل على نظام يصف منشأة أخرى.
والسطر الرابع خيار مشروع تمامًا. تفصيل متى يُؤجَّل التطبيق في دراسة جدوى تطبيق نظام محاسبي.
ومتى لا تحتاج مسؤول مشروع أصلًا؟
هذا القسم يخالف مصلحتنا — المشروع المنظَّم بمسؤول واضح أسهل علينا بكثير. لكن ليس كل تطبيق يحتاج هيكلًا:
نطاق مالي بسيط جدًا
منشأة خدمية بوحدتين وثلاثة مستخدمين. المالك يقرّر ويجيب في دقائق — والهيكل الرسمي عبء بلا فائدة.
ترقية داخل النظام نفسه
إضافة وحدة إلى نظام قائم مستقرّ. لا دورات مستندية تُعاد ولا ترحيل — يكفي مسؤول الوحدة.
فريق من ثلاثة أشخاص
حين يكون الفريق كله في غرفة واحدة، التنسيق الرسمي يضيف طبقة لا تحتاجونها.
ونقولها صراحةً: فرض هيكل مشروع على منشأة من خمسة أشخاص يُبطئ ولا يُنظّم. الحد الفاصل ليس حجم الإيراد — بل عدد الأقسام التي يجب التنسيق بينها. قسمان أو أقلّ: لا تحتاج مسؤول مشروع.
أتحتاج مسؤول مشروع أم لا؟ صِف لنا حجم فريقك وعدد أقسامك ونطاق ما تريده — نقول لك إن كان الهيكل ضروريًا أم عبئًا.
اطلب رأيًاقائمة فحص لاختيار المسؤول
- يملك صلاحية الحسم أو وصولًا مباشرًا لمن يملكها.
- وقته المخصَّص معلن بنسبة ومقابله مهام رُفعت عنه.
- يعرف الدورة المستندية الفعلية لا الموصوفة.
- مقبول من الأقسام التي سيطلب منها وقتًا.
- أثبت قدرته على ردّ طلب خارج النطاق سابقًا.
- منضبط في التوثيق — لديه محاضر سابقة.
- تكليفه مكتوب بستة بنود وموقّع من الراعي.
- التزام الأقسام بوقته معلن من الإدارة لا طلب شخصي.
- له اجتماع أسبوعي ثابت مع الراعي.
- يُقاس بما يملكه لا بجدول المزوّد.
- دوره مستمرّ بعد الإطلاق بيومين شهريًا.
- الراعي يسنده علنًا عند رفض طلب.
تسع من اثنتي عشرة تعني اختيارًا سليمًا. والبند الثاني هو الاختبار الحاسم — نسبة وقت بلا مهام رُفعت مقابلها ليست تخصيصًا بل أمنية.
