أخطاء شائعة عند تطبيق
الأنظمة المحاسبية

حين يتعثّر مشروع نظام، يُوجَّه اللوم إلى الإطلاق: النظام لم يعمل، الفريق لم يستوعب، البيانات كانت خاطئة. والحقيقة أن أكثر أسباب التعثّر وُلدت قبل الإطلاق بأشهر — في قرارات بدت صغيرة يومها.

تنفيذ قراءة ١٥ دقيقة لمدير المشروع والإدارة العليا محدَّث ٥ أغسطس ٢٠٢٦

الأخطاء تُولد مبكرًا وتظهر متأخرًا

هذه أهم فكرة في الدليل: المرحلة التي يظهر فيها العطل ليست المرحلة التي نشأ فيها. ولذلك تُعالَج الأعراض ويبقى السبب.

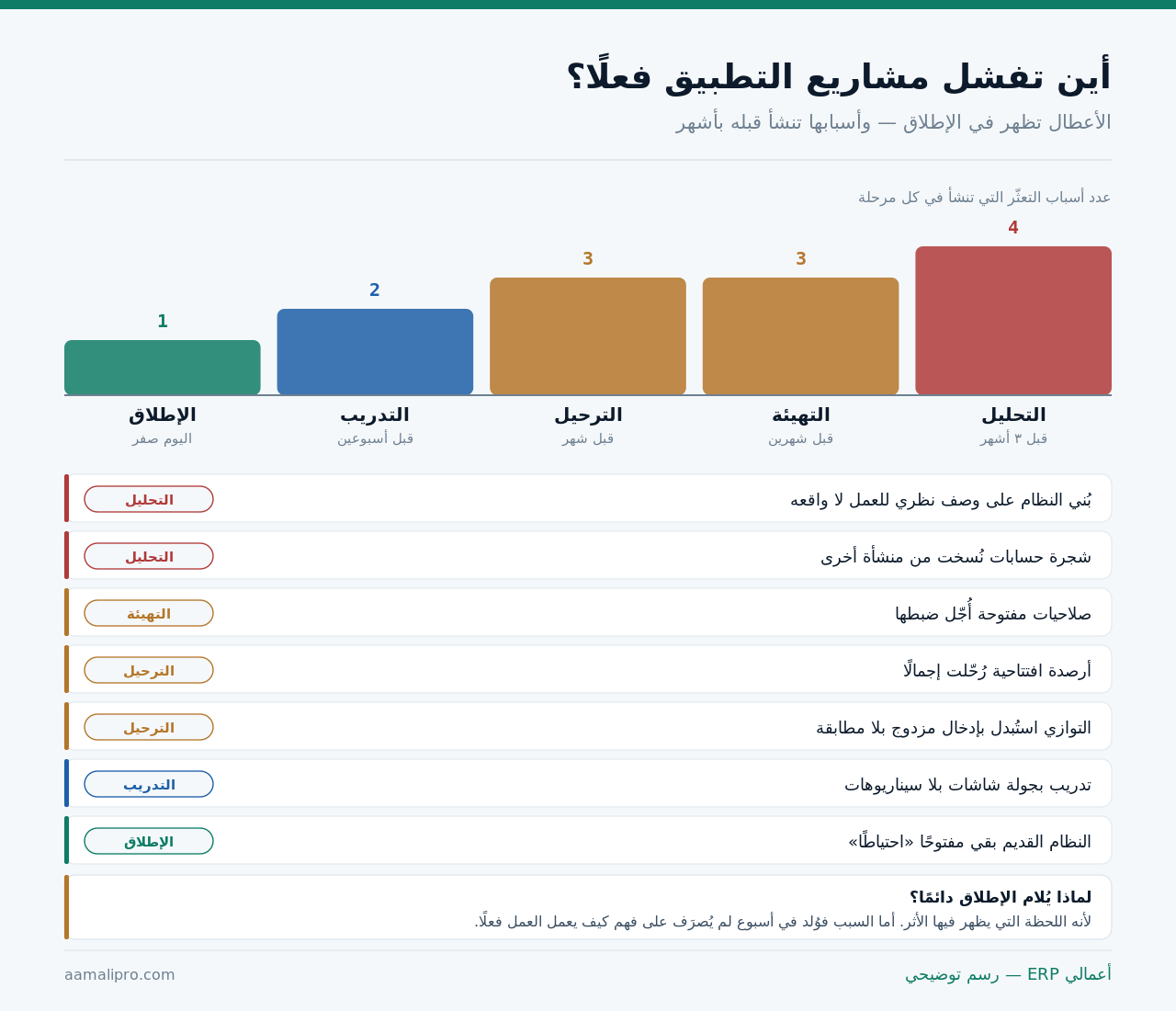

توزيع أسباب تعثّر مشاريع تطبيق الأنظمة على المراحل: التحليل والتهيئة والترحيل والتدريب والإطلاق — مع سبعة أسباب متكررة ومرحلة نشأة كل منها
أكثر الأسباب تنشأ في مرحلتَي التحليل والترحيل — وتظهر كلها عند الإطلاق.
المؤشر الذي نحكم به على مشروع من أسبوعه الأول: هل رُسمت الدورة المستندية الحالية على ورق قبل فتح النظام؟ إن كان الجواب لا، فالمشروع في خطر بغضّ النظر عن جودة النظام أو خبرة المزوّد.

أخطاء التحليل: الأغلى لأنها تُبنى عليها البقية

أخطاء مرحلة التحليل
الخطأكيف يبدو وقتهاأين يظهر أثره
الاكتفاء بوصف الإدارة للعملتوفير وقتأول حالة استثنائية
نسخ شجرة حسابات جاهزةاحترافية وسرعةأول تقرير لا يخرج
عدم إشراك من ينفّذ العملاجتماعات أقصرمقاومة عند الإطلاق
تجاهل الحالات الاستثنائيةتبسيط النطاقأول مرتجع أو خصم لاحق
أتمتة عملية معطوبة كما هيعدم إرباك الفريقفوضى أسرع لا منظّمة

الخطأ الأول والثالث متلازمان: الإدارة تصف العمل كما ينبغي أن يكون، والموظف يصفه كما هو. والنظام يجب أن يُبنى على الثاني ثم يُحسَّن نحو الأول — لا أن يُبنى على وصف لا يطابق الواقع.

والخطأ الخامس يستحق وقفة: أتمتة إجراء معطوب تجعله أسرع لا أصحّ. حلّل أولًا، وألغِ ما لا سبب له، ثم أتمت ما بقي. التفصيل في خطوات تطبيق نظام محاسبي.

أخطاء التهيئة: ما يُؤجَّل لا يُنفَّذ

أكثر أخطاء التهيئة ليست قرارات خاطئة — بل قرارات مؤجّلة. و«سنضبطها لاحقًا» عبارة تعني عمليًا «لن تُضبَط»:

  1. تأجيل ضبط الصلاحيات — يُفتح كل شيء للجميع «مؤقتًا»، ثم يصير الوضع القائم هو الطبيعي.
  2. تأجيل حدود الاعتماد — فتمرّ عمليات كان يجب أن تتوقّف، ويصعب التشديد لاحقًا.
  3. تأجيل إقفال الفترات — فتُعدَّل أرقام معتمدة ولا أحد يلاحظ.
  4. تأجيل مراكز التكلفة — فتُسجَّل شهور بلا أبعاد، ولا يمكن تقسيمها بأثر رجعي.
  5. تأجيل نماذج الطباعة النظامية — فتخرج مستندات لا تستوفي المتطلبات.

والبند الرابع هو الأشدّ استحالةً في التصحيح: لا يمكن نسبة حركة قديمة إلى مركز تكلفة لم يكن موجودًا. أنشئ الأبعاد قبل أول حركة ولو كنت لن تستخدمها فورًا — كلفتها صفر، وغيابها لا يُعوَّض.

والبند الأول أخطرها رقابيًا. صلاحية مُنحت «مؤقتًا» تبقى سنوات لأن أحدًا لا يراجع ما لم يُشتكَ منه — منع التعديل والحذف دون رقابة.

أخطاء الترحيل: تبقى في الدفاتر سنوات

أخطاء الترحيل وكلفة تصحيحها
الخطأالأثر الفوريكلفة التصحيح
أرصدة إجمالية بلا تفاصيلتقارير أعمار معطّلةإعادة إدخال كاملة
مخزون بكمية بلا تكلفةهامش وهمي من أول بيعةإعادة تسعير وتسويات
ترحيل بيانات لم تُنظَّففوضى قديمة في نظام جديدتنظيف بعد الاستخدام
ترحيل حركة تاريخية كاملةتأخير أسابيع بلا فائدةوقت لا يُسترد
المضيّ بلا توقيع على الأرصدةجدل متأخر بلا مرجعنقاش لا ينتهي

الخطأ الثالث فرصة ضائعة أكثر منه خطأ: الترحيل هو المرة الوحيدة التي يُقبَل فيها حذف بيانات قديمة بلا نقاش. ومن يرحّل كل شيء «احتياطًا» ينقل عملاء خاملين وأصنافًا ميتة إلى نظام كان يمكن أن يبدأ نظيفًا.

وتفصيل المرحلة كاملة في نقل الأرصدة الافتتاحية بشكل صحيح.

مشروعك في مرحلة الترحيل؟ نراجع معك كشوف الأرصدة قبل اعتمادها — ساعتان الآن أرخص من سنة من التسويات لاحقًا.

اطلب مراجعة أرصدة

أخطاء التدريب والإطلاق

هاتان المرحلتان أقلّ الأخطاء عددًا وأسرعها ظهورًا — وأسهلها تفاديًا:

أخطاء التدريب والإطلاق وبدائلها
الخطأالبديل
جلسة واحدة لكل الفريق على كل الشاشاتمصفوفة أدوار وسيناريوهات لكل دور
تدريب قبل الإطلاق بشهرقبله بأيام + دعم ميداني بعده
الاكتفاء بالحضور دون اختبار كفاءةاختبار عملي وربط الصلاحية باجتيازه
إبقاء النظام القديم مفتوحًا «احتياطًا»إغلاقه بتاريخ معلن — للقراءة فقط
الإطلاق قبل موسم الذروة بأسبوعاختيار توقيت هادئ ولو تأخّر
اعتبار الإطلاق نهاية المشروعالإقفال الأول هو اختبار القبول

السطر الرابع أخطرها أثرًا وأبسطها منعًا: ما دام الطريق القديم مفتوحًا سيسلكه الناس عند أول عقبة. ثم يُحدَّث الملف القديم، ثم يعود مصدرًا للحقيقة بلا أن يقرّر أحد ذلك.

وتفصيل التدريب في تدريب الفريق على النظام الجديد.

أخطاء ليست تقنية ولا محاسبية — بل إدارية

هذه الفئة أقلّ ما يُكتب عنها وأكثر ما يُسقط المشاريع فعلًا:

تفويض المشروع لمن لا يملك قرارًا

تصل الأسئلة إليه ولا يستطيع الحسم، فتتوقّف المراحل انتظارًا لقرار — ويُنسب التأخير للمزوّد.

الأشيع والأشدّ أثرًا

توسيع النطاق أثناء التنفيذ

كل إضافة تبدو صغيرة، ومجموعها يضاعف المدة والكلفة. جمّد النطاق واكتب مرحلة ثانية معلنة.

يقتل الجدول الزمني

غياب الراعي بعد التوقيع

الإدارة العليا تحضر جلسة البدء ثم تختفي. الفريق يقرأ ذلك: المشروع ليس أولوية.

يُفقد المشروع زخمه

والبطاقة الأولى تستحق قاعدة صريحة: لكل قرار في المشروع صاحبٌ بالاسم وسقفٌ زمني، والراعي يحسم ما لم يُحسم خلال ٤٨ ساعة. بدونها يصير التأخير بنيويًا لا عارضًا.

ثلاث علامات إنذار مبكر — قبل فوات الأوان

المشاريع لا تفشل فجأة. وهذه ثلاث علامات تظهر مبكرًا ويمكن التصرّف بناءً عليها:

  1. اجتماعات تُلغى أو يغيب عنها أصحاب القرار — مؤشر أولوية لا مؤشر انشغال.
  2. قرارات معلّقة أكثر من أسبوعين — عدّها؛ تزايدها ينبئ بتعثّر قادم.
  3. «سنضبطها لاحقًا» تتكرر — أحصِ ما أُجّل؛ القائمة تكشف حجم الدين الفني المتراكم.

لا يوجد مشروع تعثّر فجأة. كل مشروع متعثّر مرّ بأسابيع كانت العلامات فيها ظاهرة — لكن لم يكن أحد يعدّها.

من مراجعات مشاريع التطبيق

واجعل هذه الثلاث بندًا ثابتًا في تقرير حالة المشروع الأسبوعي. عدّها لا وصفها — «ستة قرارات معلّقة» جملة تستدعي تصرّفًا، و«هناك بعض التأخير» جملة لا تستدعي شيئًا.

كلفة الخطأ تتضاعف بتأخّر اكتشافه

الخطأ نفسه يكلّف كلفًا مختلفة تمامًا بحسب متى اكتُشف. وهذا وحده يبرّر إبطاء المراحل الأولى بدل تسريعها:

كلفة الخطأ بحسب زمن اكتشافه
الخطأإن اكتُشف في مرحلتهإن اكتُشف عند الإطلاقإن اكتُشف بعد سنة
شجرة حسابات غير مناسبةيوم عملأسبوع + إعادة تهيئةإعادة هيكلة في سنة مالية
صلاحيات غير مضبوطةساعاتأيام + مراجعة حركاتتحقيق في عمليات ماضية
أرصدة رُحّلت إجمالًاإعادة إدخال يومأسبوع تسوياتتسويات تمسّ فترات مقفلة
مراكز تكلفة لم تُنشأدقائقساعات + إعادة تصنيفلا يُصحَّح بأثر رجعي

لاحظ السطر الأخير: خطأ كلفته دقائق في مرحلته يصير غير قابل للتصحيح بعد سنة. وهذا هو المبرّر الحقيقي لكل ما يبدو «بطئًا» في المراحل الأولى.

ويقابل ذلك سؤال المسؤولية — ومن يملك تفاديه:

مسؤولية تفادي كل نوع خطأ
نوع الخطأالمسؤول عن تفاديهكيف
وصف العمل غير الدقيقالمنشأةإشراك من ينفّذ لا من يصف
تهيئة ناقصة أو مؤجّلةالمزوّدمؤشر اكتمال لكل عنصر لا «تم»
بيانات غير نظيفةالمنشأةتنظيف قبل الترحيل لا بعده
جدول زمني غير واقعيالمزوّدتقدير بنطاق مكتوب لا بوعد
قرارات معلّقةالمنشأةصاحب بالاسم وسقف زمني
نطاق غامضالطرفانحدود مكتوبة قبل البدء

والسطر الأخير هو الوحيد المشترك — وهو أيضًا أكثر ما يُنتج خلافًا لاحقًا. اكتب حدود النطاق قبل البدء ولو استغرق النقاش يومين؛ فهما أرخص من شهر جدل في منتصف التنفيذ.

مشروعك متعثّر — ماذا تفعل الآن؟

التعثّر ليس نهاية. وأكثر المشاريع التي أُنقذت بدأ إنقاذها بوقف التنفيذ لا بتسريعه:

  1. أوقف التقدّم أسبوعًا — الاستمرار فوق أساس مختلّ يضاعف الكلفة.
  2. افحص الأساس لا العَرَض — راجع الدورة المستندية والشجرة والأرصدة قبل أي شيء آخر.
  3. اكتب قائمة المؤجّلات كاملة — كل «لاحقًا» قيلت، ثم رتّبها بالخطورة.
  4. قلّص النطاق لا الجودة — أخرِج وحدات إلى مرحلة ثانية بدل تنفيذ الكل بنصف إتقان.
  5. أعد تعريف من يقرّر ماذا — أكثر التعثّر إداري لا تقني.
  6. أعلن خطة معدّلة صراحةً — الإنكار يُفقد المشروع مصداقيته أكثر من التأخير نفسه.

والبند الرابع هو القرار الأصعب والأنجع: مشروع بنطاق نصفه منفَّذ جيدًا أفضل من نطاق كامل منفَّذ رديئًا — لأن الأول يُبنى عليه والثاني يُعاد.

وأخطاء نرتكبها نحن — المزوّدين

هذا القسم يخالف مصلحتنا صراحةً. فليس كل التعثّر من جانب العميل، وهذه أخطاء نراها في مزوّدين — ونحن منهم:

الوعد بجدول غير واقعي

تقدير متفائل لكسب العرض. النتيجة تأخّر معلن من الشهر الأول، وثقة تُفقَد قبل أن تُبنى.

اطلب تقديرًا بنطاق مكتوب

قبول نطاق غامض

المضيّ بلا تحديد ما هو مشمول تجنّبًا للنقاش. والخلاف يقع لاحقًا — أشدّ وأسوأ توقيتًا.

اطلب حدود النطاق كتابةً

عدم قول «لا» في وقتها

قبول طلب تخصيص لا يخدم العميل. ثم يُنفَّذ ويُعقّد كل تحديث لاحق — والعميل يدفع مرتين.

مزوّد يعترض أنفع

والبطاقة الثالثة معيار نقترحه عليك في اختيار مزوّدك: مزوّد يعترض على طلبك ويشرح لماذا أنفع من مزوّد ينفّذ كل ما يُطلَب. الثاني أسهل في التعامل وأغلى في النتيجة.

ونقولها عن أنفسنا: إن رأينا أن نطاقك أوسع مما تحتاج، أو أن التوقيت غير مناسب، أو أن المشكلة إجرائية لا تقنية — نقولها قبل التوقيع لا بعده.

مشروعك متعثّر مع مزوّد آخر؟ نراجع الأساس معك — الدورة والشجرة والأرصدة — ونقول لك بصراحة إن كان يُنقَذ أو يحتاج بداية جديدة.

اطلب رأيًا محايدًا

قائمة فحص لتفادي الأخطاء

  1. الدورة المستندية مرسومة من واقع من ينفّذها لا من وصف الإدارة.
  2. شجرة الحسابات مبنية من نشاطك لا منسوخة.
  3. ممثل من كل قسم مُشغِّل شارك في التحليل.
  4. الحالات الاستثنائية موثّقة قبل التهيئة.
  5. الصلاحيات وحدود الاعتماد مضبوطة قبل أول حركة.
  6. مراكز التكلفة والأبعاد أُنشئت قبل أول قيد.
  7. الأرصدة رُحّلت تفصيلًا ووُقّع عليها.
  8. البيانات نُظّفت قبل الترحيل لا بعده.
  9. التدريب بالسيناريو مع اختبار كفاءة.
  10. النظام القديم أُغلق بتاريخ معلن.
  11. لكل قرار صاحبٌ بالاسم وسقفٌ زمني.
  12. النطاق مجمَّد ومرحلة ثانية معلنة مكتوبة.

عشر من اثنتي عشرة تعني مشروعًا على مسار سليم. وأقل من سبع تعني أن الأعراض ستظهر عند الإطلاق — وأن معالجتها حينها ستكون أغلى بأضعاف من تصحيح المسار اليوم.

أسئلة شائعة

ما يُسأل عن تعثّر مشاريع الأنظمة

في مرحلة التحليل غالبًا، لا في الإطلاق. الأعطال تظهر عند الإطلاق لأنه لحظة ظهور الأثر، لكن السبب وُلد في أسبوع لم يُصرَف على فهم كيف يعمل العمل فعلًا. ولذلك تُعالَج الأعراض ويبقى السبب.
الاكتفاء بوصف الإدارة للعمل دون إشراك من ينفّذه. الإدارة تصف العمل كما ينبغي أن يكون، والموظف يصفه كما هو. والنظام يجب أن يُبنى على الثاني ثم يُحسَّن نحو الأول — لا أن يُبنى على وصف لا يطابق الواقع اليومي.
لأنها تجعل الفوضى أسرع لا منظّمة. إن كان الصرف يتم بلا مستند اليوم، فسيتم بلا مستند في النظام أيضًا أو سيُلتف عليه. حلّل أولًا، وألغِ الخطوات التي لا سبب لها، ثم أتمت ما بقي.
مراكز التكلفة والأبعاد. لا يمكن نسبة حركة قديمة إلى مركز تكلفة لم يكن موجودًا وقت تسجيلها. أنشئها قبل أول حركة ولو كنت لن تستخدمها فورًا — كلفتها صفر وغيابها لا يُعوَّض بأثر رجعي.
لأنه ما دام الطريق القديم مفتوحًا سيسلكه الناس عند أول عقبة، ثم يُحدَّث الملف القديم، ثم يعود مصدرًا للحقيقة بلا أن يقرّر أحد ذلك. والنتيجة نظام وملفات معًا — وهو أسوأ من الحالين.
ثلاث: اجتماعات تُلغى أو يغيب عنها أصحاب القرار، وقرارات معلّقة أكثر من أسبوعين يتزايد عددها، وتكرار عبارة «سنضبطها لاحقًا». واجعلها بندًا ثابتًا في تقرير الحالة الأسبوعي — وعدّها لا تصفها.
بإيقاف التقدّم أسبوعًا لا بتسريعه، لأن الاستمرار فوق أساس مختلّ يضاعف الكلفة. ثم افحص الأساس — الدورة والشجرة والأرصدة — واكتب قائمة المؤجّلات كاملة، وقلّص النطاق لا الجودة، وأعد تعريف من يقرّر ماذا.
لا. أخطاء المزوّدين متكررة: الوعد بجدول غير واقعي لكسب العرض، وقبول نطاق غامض تجنّبًا للنقاش، وعدم قول «لا» لطلب تخصيص لا يخدم العميل. ومعيار عملي في الاختيار: مزوّد يعترض ويشرح أنفع من مزوّد ينفّذ كل ما يُطلَب.
الخطوة التالية
