خطوات تطبيق نظام محاسبي
جديد في الشركة

شراء النظام قرار يوم واحد. أما تطبيقه فمشروع من ستة إلى اثني عشر أسبوعًا يقرّر إن كان ما اشتريته سيُستخدم أو سيُهجَر. هذا الدليل يفصّل المراحل الست، ومن يشارك في كل منها، وأين يقع الفشل عمليًا.

تنفيذ قراءة ١٧ دقيقة لمالك المنشأة ومدير المشروع محدَّث ٤ أغسطس ٢٠٢٦

مشاريع التطبيق لا تفشل حيث تتوقّع

الانطباع الشائع أن مشروع النظام يتعثّر لأسباب تقنية: النظام بطيء، أو ينقصه تقرير، أو التكامل لم ينجح. الواقع الذي نراه مختلف: أكثر التعثّر يقع قبل أن يلمس أحد النظام — في أسبوع لم يُصرف على فهم كيف تعمل المنشأة فعلًا.

وحين يُبنى النظام على وصف نظري للعمل بدل واقعه، يظهر الخلل متأخرًا: عند أول فاتورة استثنائية، أو أول مرتجع، أو أول إقفال شهري. وعندها تكون الأرصدة قد رُحّلت والمستخدمون قد دُرّبوا — فيصير التصحيح أغلى بأضعاف.

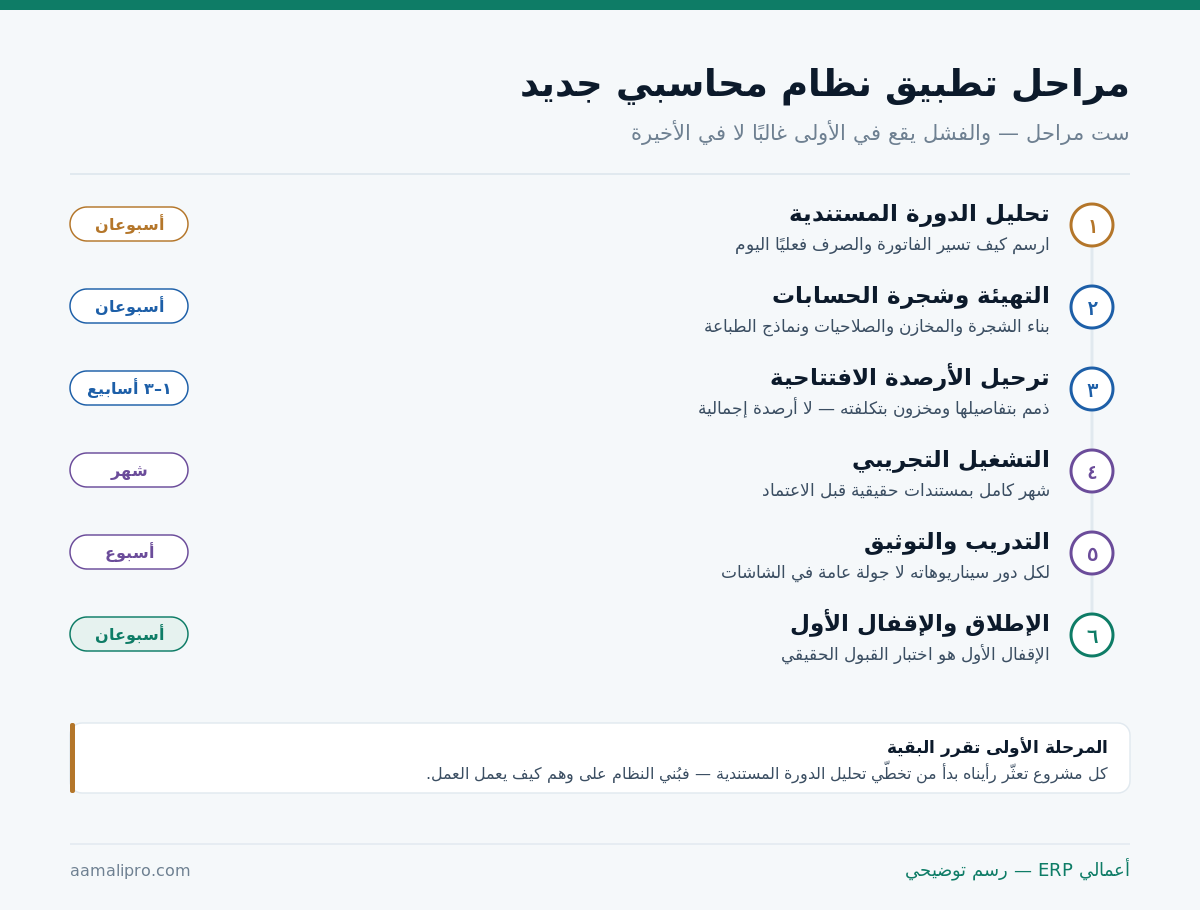

المراحل الست لتطبيق نظام محاسبي: تحليل الدورة المستندية، التهيئة وشجرة الحسابات، ترحيل الأرصدة، التشغيل التجريبي، التدريب، الإطلاق والإقفال الأول
ست مراحل — وزنها الحقيقي ليس في طولها بل في ترتيبها.
المؤشر الذي نستخدمه للحكم على مشروع من أسبوعه الأول: هل رُسمت الدورة المستندية الحالية على ورق قبل فتح النظام؟ إن كان الجواب لا، فالمشروع في خطر بغضّ النظر عن جودة النظام.

المراحل الست ووزن كل منها

المراحل ومدتها ومخرجاتها ومسؤولها
المرحلةالمدةالمخرج الملموسمن يقودها
١ — تحليل الدورة المستنديةأسبوعانخرائط مسار موثّقة ومعتمدةالمنشأة + المزوّد
٢ — التهيئة وشجرة الحساباتأسبوعانشجرة ومخازن وصلاحيات ونماذجالمزوّد
٣ — ترحيل الأرصدة١–٣ أسابيعأرصدة افتتاحية مطابَقة وموقّعةالمنشأة
٤ — التشغيل التجريبيشهرشهر كامل بمستندات حقيقيةالمنشأة
٥ — التدريب والتوثيقأسبوعسيناريوهات لكل دور + دليل مختصرالمزوّد
٦ — الإطلاق والإقفال الأولأسبوعانقوائم مالية من النظامالمنشأة

لاحظ عمود «من يقودها»: أربع من ست مراحل تقودها المنشأة لا المزوّد. وهذه أكثر حقيقة يُساء فهمها في مشاريع الأنظمة — المزوّد يهيّئ ويدرّب، لكن قرار كيف يعمل عملك يبقى عندك.

المدد أعلاه لمنشأة صغيرة إلى متوسطة بنطاق مالي ومخزون. تضاعفها التعدّدية: عدة فروع، عدة عملات، تصنيع، أو تكامل مع أنظمة قائمة.

المرحلة الأولى: ارسم كيف يعمل عملك فعلًا

لا تبدأ بالنظام. ابدأ بورقة. لكل عملية أساسية، اكتب المسار الفعلي — لا المفترض:

  1. دورة البيع: من يستقبل الطلب؟ من يعتمد السعر؟ متى تُصدر الفاتورة؟ من يتابع التحصيل؟ ماذا يحدث في المرتجع؟
  2. دورة الشراء: من يطلب؟ من يعتمد؟ من يستلم؟ من يطابق الفاتورة بأمر الشراء؟ من يأذن بالصرف؟
  3. دورة المخزون: كيف يدخل الصنف؟ كيف يخرج؟ من يجرد ومتى؟ كيف تُعالج الفروق؟
  4. دورة الصرف: ما حدود الاعتماد بالمبلغ؟ من يوقّع بعد كل حد؟ ما المستند المطلوب؟
  5. الإقفال الشهري: ما الخطوات؟ من ينفّذها؟ كم تستغرق اليوم فعلًا؟

ثم اسأل عن كل خطوة سؤالين: لماذا توجد؟ وماذا يحدث لو أُلغيت؟ ستجد خطوات بلا سبب سوى أن أحدهم بدأها قبل سنوات. هذه فرصة التحسين الحقيقية — وهي أثمن ما يخرج به المشروع، أكثر من النظام نفسه.

أسوأ استخدام للنظام الجديد هو أتمتة عملية معطوبة. تصير الفوضى أسرع فقط. حلّل أولًا، وألغِ ما لا سبب له، ثم أتمت ما بقي.

قاعدة أولى في تحليل العمليات

المرحلة الثانية: التهيئة وشجرة الحسابات

هنا يُترجم التحليل إلى إعدادات. والمخرجات المطلوبة محدّدة وقابلة للفحص:

عناصر التهيئة ومؤشر اكتمال كل منها
العنصرما يُبنىمؤشر الاكتمال
شجرة الحساباتالهيكل والترقيم ومراكز التكلفةميزان مراجعة تجريبي متوازن
المخازن والأصنافالمخازن ووحدات القياس وطريقة التكلفةحركة اختبارية تُخصم بتكلفتها
العملاء والموردونالتصنيفات والحدود الائتمانية وشروط السدادحدّ ائتماني يمنع تجاوزًا فعليًا
الصلاحيات والأدواردور لكل وظيفة لا مستخدم لكل شخصمستخدم يُمنع من شاشة اختبارًا
نماذج الطباعةالفاتورة الضريبية والسنداتفاتورة مطابقة للمتطلبات النظامية
دورات الاعتمادحدود المبالغ ومسار التوقيعصرف يتوقف عند الحد اختبارًا

الفرق بين تهيئة جيدة وأخرى شكلية هو عمود «مؤشر الاكتمال». لا تقبل «تم» — اطلب إثباتًا قابلًا للمشاهدة. أن يقول أحدهم «الصلاحيات جاهزة» يختلف عن أن يجلس أمامك مستخدم ويُمنع فعلًا.

تفصيل بناء الشجرة في دليل شجرة الحسابات، والصلاحيات في إدارة المستخدمين والصلاحيات.

المرحلة الثالثة: ترحيل الأرصدة الافتتاحية

أخطر مرحلة، لأن خطأً فيها يبقى في دفاترك للأبد. والقاعدة الحاكمة: رحّل التفاصيل لا الإجماليات.

ما يُرحَّل تفصيلًا ولماذا
الرصيدالخطأ الشائعالصحيح
ذمم العملاءرقم إجمالي واحدكل فاتورة مفتوحة بتاريخها
ذمم الموردينرقم إجمالي واحدكل فاتورة مستحقة بتاريخها
المخزونكمية بلا تكلفةكمية × تكلفة لكل صنف ومخزن
الأصول الثابتةقيمة صافية واحدةتكلفة ومجمع إهلاك وعمر متبقٍّ
البنوكرصيد الدفاتررصيد مطابَق بمذكرة تسوية

السبب في كل سطر واحد: الرصيد الإجمالي يوقف وظيفة. ذمم بلا تفاصيل تعني تقرير أعمار ديون معطّلًا من اليوم الأول. مخزون بلا تكلفة يعني أن أول بيعة ستُحتسب بتكلفة صفر — فيظهر هامش وهمي.

لا ترحّل الفواتير التاريخية. تبقى في النظام القديم للاطلاع. ما يُرحَّل هو الأرصدة المفتوحة فقط. وترحيل ثلاث سنوات من الحركة مشروع بحجم المشروع كله، وفائدته قريبة من الصفر.

وقّع على الأرصدة قبل المضي. توقيع المحاسب والمدير المالي على كشف الأرصدة الافتتاحية ليس بيروقراطية — هو ما يمنع نقاش «من أين جاء هذا الرقم» بعد ستة أشهر. التفصيل الكامل في دليل ترحيل البيانات.

المرحلة الرابعة: شهر تشغيل بمستندات حقيقية

لا تنتقل من النظام القديم إلى الجديد في يوم. شغّل الاثنين معًا شهرًا كاملًا. نعم، هذا عمل مزدوج — وهو أرخص تأمين في المشروع.

مستندات حقيقية لا تجريبية

أدخل فواتيرك الفعلية هذا الشهر في النظامين. البيانات المُختلقة لا تكشف الحالات الاستثنائية — وهي مكمن المشكلات.

شهر كامل لا أسبوع

طابق في نهاية الشهر

قارن المبيعات والمخزون والذمم بين النظامين. كل فرق يُفسَّر ويُوثَّق قبل الاعتماد — لا يُهمَل.

الفروق غير المفسَّرة تمنع الإطلاق

أدخل الحالات الصعبة عمدًا

مرتجع، خصم بعد الفاتورة، فاتورة بعملة أخرى، صرف استثنائي. جرّبها في التجريبي لا في الإنتاج.

الاستثناء يكشف الثغرة

معيار الخروج من هذه المرحلة واضح: الفروق بين النظامين مفسَّرة كلها. لا «فرق بسيط سنراجعه لاحقًا» — الفرق البسيط اليوم هو خطأ منهجي يتكرر كل شهر.

المرحلة الخامسة: تدريب بالسيناريو لا بالشاشة

الجولة العامة في الشاشات أضعف أنواع التدريب وأشيعها. البديل: لكل دور سيناريوهاته اليومية.

التدريب حسب الدور — لا جلسة واحدة للجميع
الدورما يُدرَّب عليه فعلًاالمدة
أمين الصندوققبض · صرف · إغلاق يومي · تسوية فرقساعتان
موظف المبيعاتعرض · فاتورة · مرتجع · حد ائتماني · متابعة تحصيل٣ ساعات
أمين المخزناستلام · صرف · تحويل · جرد · معالجة فرق٣ ساعات
المحاسبقيود · تسويات · مطابقة بنكية · إقفال · تقاريريوم كامل
المديرقراءة اللوحات · الاعتمادات · تقارير القرارساعة

واختبر بعده. اجعل كل شخص ينفّذ سيناريوهه أمامك بلا مساعدة. من لا يجتاز يُعاد تدريبه قبل الإطلاق لا بعده — لأن أول أسبوع من الإنتاج هو ما يصنع انطباع الفريق عن النظام كله.

تخطّط لمشروع تطبيق؟ نعطيك خطة مراحل مكتوبة لنطاقك تحديدًا — بالمدد والمخرجات ومن يقود كل مرحلة عندك وعندنا.

اطلب خطة تطبيق

المرحلة السادسة: الإطلاق والإقفال الأول

الإطلاق ليس نهاية المشروع — الإقفال الشهري الأول هو النهاية. وقبله أوقف النظام القديم فعليًا: ما دام الطريق القديم مفتوحًا سيسلكه الناس عند أول عقبة.

  1. أوقف الإدخال في النظام القديم بتاريخ محدّد معلن — واجعله للقراءة فقط.
  2. ثبّت الأرصدة الافتتاحية نهائيًا ومنع تعديلها إلا بصلاحية عليا.
  3. خصّص أسبوع دعم مكثّف — شخص متفرغ للأسئلة داخل المنشأة لا عبر التذاكر فقط.
  4. نفّذ الإقفال الشهري الأول بحضور المزوّد — هو اختبار القبول الحقيقي.
  5. راجع القوائم المالية الخارجة من النظام وطابقها بما كنت تتوقّعه.
  6. وثّق كل ما احتاج تدخّلًا يدويًا — هذه قائمة عمل ما بعد الإطلاق.

ولا توقّع محضر التسليم النهائي قبل أن تُقفل شهرًا كاملًا وتخرج قوائمك من النظام. كل ما قبل ذلك وعد.

من يجب أن يشارك — ولماذا يفشل التفويض الكامل

الأدوار ووقتها — الالتزام الزمني جزء من الكلفة
الدورمسؤوليته في المشروعوقته المطلوب
راعي المشروع (مالك/مدير عام)يحسم الخلافات ويعتمد التغييراتساعتان أسبوعيًا
مدير المشروع من المنشأةينسّق ويتابع ويحضر كل الاجتماعات٥٠٪ من وقته
المدير المالي / المحاسبيعتمد الشجرة والأرصدة والإقفال٣٠٪ خلال المشروع
ممثل لكل قسم مُشغِّليصف الدورة الفعلية ويختبر السيناريوهات٥ ساعات أسبوعيًا
مسؤول تقنية المعلوماتالأجهزة والشبكة والصلاحيات والنسخحسب الحاجة

أخطر نمط رأيناه: تفويض المشروع كاملًا لموظف واحد بلا صلاحية. تصل الأسئلة إليه ولا يستطيع الحسم، فتتوقف المراحل انتظارًا لقرار لا يملكه — ويُنسب التأخير للمزوّد.

القاعدة: لكل قرار في المشروع صاحبٌ محدّد بالاسم وسقفٌ زمني. والراعي يحسم ما لم يُحسم خلال ٤٨ ساعة.

جدول زمني واقعي حسب حجم المنشأة

مدد تقديرية للتخطيط لا التزامًا تعاقديًا
الحالةالمدة المتوقعةما يطيلها
منشأة خدمية — نطاق مالي فقط٤–٦ أسابيعتأخر اعتماد الشجرة
تجارة بمخزن واحد٦–٩ أسابيعتسعير المخزون الافتتاحي
تجارة بفروع ومخازن٩–١٤ أسبوعًامراكز التكلفة والتحويلات
مقاولات بمشاريع١٢–١٨ أسبوعًاهيكلة المشاريع والمستخلصات
تصنيع١٦–٢٤ أسبوعًاقوائم المواد ومراحل التشغيل
مجموعة متعددة الشركات٢٠ أسبوعًا فأكثرتوحيد القوائم والعمليات البينية

أي عرض يعدك بتطبيق كامل لمنشأة بفروع ومخازن في أسبوعين يتحدث عن تنصيب لا تطبيق. التنصيب ساعة؛ التطبيق هو المراحل الست أعلاه.

معايير المفاضلة بين العروض في كيف تختار نظامًا محاسبيًا، وبنود التعاقد في ما الذي يجب أن يتضمّنه العقد.

ما الذي يرفع كلفة التطبيق فعلًا؟

سعر الرخصة أو الاشتراك هو أوضح بند وأقلّه تأثيرًا في الكلفة الكلية. ما يحرّك الرقم فعلًا:

محرّكات الكلفة — أكثرها تحت سيطرتك
البندأثره في الكلفةهل يمكن ضبطه؟
حجم وجودة بيانات الترحيلمرتفعنعم — نظّفها قبل البدء
التخصيصات البرمجيةمرتفعنعم — أجّلها بعد ٣ أشهر تشغيل
التكامل مع أنظمة قائمةمتوسط–مرتفعجزئيًا — حدّد ما يلزم فعلًا
عدد المستخدمين المدرَّبينمتوسطنعم — درّب مدرِّبين داخليين
تأخّر قرارات المنشأةمرتفع وخفيّنعم — سقف زمني لكل قرار
توسيع النطاق أثناء التنفيذالأعلىنعم — جمّده وأجّله لمرحلة ثانية

السطران الأخيران هما ما يُفسد الميزانيات غالبًا، وكلاهما بيدك لا بيد المزوّد. وتوسيع النطاق أثناء التنفيذ تحديدًا يضاعف المدة والكلفة معًا — جمّد النطاق، واكتب ما استُبعد في قائمة مرحلة ثانية معلنة حتى لا يشعر أحد بأن طلبه أُهمل.

ومتى يكون تأجيل التطبيق هو القرار الصحيح؟

هذا القسم يخالف مصلحتنا صراحة. هناك حالات يكون فيها التأجيل أنفع لك من البدء:

موسم الذروة على الأبواب

لا تُطلق نظامًا قبل رمضان أو موسم بيعك الأكبر بأسابيع. الفريق مشغول، وخطأ الإطلاق يقع في أسوأ وقت ممكن.

أجّل بعد الموسم

لا يوجد من يتفرّغ للمشروع

إن لم يستطع أحد إعطاء نصف وقته للمشروع، فالنتيجة تطبيق شكلي يُهجَر. أجّل حتى يتوفر شخص أو وظّف واحدًا.

المشروع يحتاج مالكًا

هيكل العمل نفسه يتغيّر

اندماج قادم أو تغيّر نشاط أو إعادة هيكلة إدارية. ابنِ النظام على الشكل الجديد لا القديم — وإلا أعدت البناء بعد أشهر.

انتظر استقرار الهيكل

وحالة رابعة أقل وضوحًا: إن كانت مشكلتك في الانضباط لا في الأدوات. نظام لا يُصلح فوضى لا أحد ملتزم فيها بإجراء. إن كان الصرف يتم بلا مستند اليوم، فسيتم بلا مستند في النظام أيضًا — أو سيُلتف عليه.

لست متأكدًا من التوقيت؟ نصف ساعة نراجع فيها جاهزيتك: الفريق والبيانات والتوقيت. إن كان الأفضل لك التأجيل قلناها لك.

اطلب تقييم جاهزية

قائمة فحص: متى تقول إن المشروع نجح؟

«النظام يعمل» ليست معيار نجاح. هذه معايير قابلة للفحص بعد ثلاثة أشهر من الإطلاق:

  1. الإقفال الشهري يتم داخل النظام دون ملفات خارجية مساندة.
  2. لا يوجد سجل موازٍ في إكسل لأي عملية أساسية.
  3. القوائم المالية تخرج من النظام مباشرة دون إعادة تجميع.
  4. الإقرار الضريبي يُبنى من الحسابات لا بتجميع الفواتير.
  5. تقرير أعمار الديون صحيح ويُستخدم في المتابعة أسبوعيًا.
  6. كل مستخدم يعمل بصلاحيته — لا حساب مشترك ولا استعارة كلمات مرور.
  7. زمن الإقفال انخفض مقارنة بما قبل النظام — وقِسه بالأيام.
  8. عدد التذاكر المفتوحة مع المزوّد في انخفاض مطّرد لا ثبات.

ستة من ثمانية تعني مشروعًا ناجحًا. أقل من أربعة تعني أن النظام رُكّب ولم يُطبَّق — والفرق بينهما هو الفرق بين استثمار وكلفة.

أسئلة شائعة

ما يُسأل عن مشروع التطبيق

من أربعة إلى ستة أسابيع لمنشأة خدمية بنطاق مالي فقط، وستة إلى تسعة لتجارة بمخزن واحد، وتسعة إلى أربعة عشر لتجارة بفروع ومخازن. التصنيع والمجموعات متعددة الشركات تتجاوز أربعة أشهر. أطول ما في المشروع ليس التقني بل قرارات المنشأة.
تخطّي تحليل الدورة المستندية. حين يُبنى النظام على وصف نظري للعمل بدل واقعه، يظهر الخلل عند أول حالة استثنائية — وتكون الأرصدة قد رُحّلت والفريق قد دُرّب، فيصير التصحيح أغلى بأضعاف.
نعم، شهرًا كاملًا بمستندات حقيقية. العمل مزدوج فعلًا، لكنه أرخص تأمين في المشروع: يكشف الفروق قبل أن تصير أرصدة معتمدة. ومعيار الخروج أن تكون كل الفروق بين النظامين مفسَّرة — لا «فرق بسيط نراجعه لاحقًا».
لا. ما يُرحَّل هو الأرصدة المفتوحة بتفاصيلها: ذمم بفواتيرها، ومخزون بتكلفته، وأصول بمجمع إهلاكها. الفواتير التاريخية تبقى في النظام القديم للاطلاع، وترحيلها مشروع بحجم المشروع كله وفائدته قريبة من الصفر.
شخص يعطي نصف وقته على الأقل، ويملك صلاحية الحسم أو وصولًا مباشرًا لمن يملكها. أخطر نمط هو تفويض المشروع لموظف بلا صلاحية: تصل إليه الأسئلة ولا يستطيع الحسم، فتتوقف المراحل وينُسب التأخير للمزوّد.
قبل موسم ذروتك بأسابيع، أو حين لا يستطيع أحد التفرغ للمشروع، أو حين يكون هيكل العمل نفسه على وشك التغيّر باندماج أو إعادة هيكلة. وحالة رابعة: إن كانت المشكلة في انضباط الإجراءات لا في الأدوات — فالنظام لا يُصلح فوضى.
أجّلها ثلاثة أشهر بعد التشغيل. أكثر ما يُطلب في البداية يتبيّن أنه عادة قديمة لا حاجة فعلية، أو أن النظام يفعله بطريقة أخرى. والتخصيص المبكر يرفع الكلفة ويعقّد كل تحديث لاحق.
محضر التسليم النهائي. الإطلاق ليس نهاية المشروع — الإقفال الشهري الأول هو اختبار القبول الحقيقي: أن تخرج قوائمك المالية من النظام وتطابق ما تتوقعه. كل ما قبل ذلك وعد لا إثبات.
الخطوة التالية

خطة تطبيق مكتوبة لنطاقك

نعطيك مراحل مشروعك بالمدد والمخرجات ومن يقود كل مرحلة — عندك وعندنا. وإن رأينا أن التوقيت غير مناسب قلناها قبل أي التزام.
