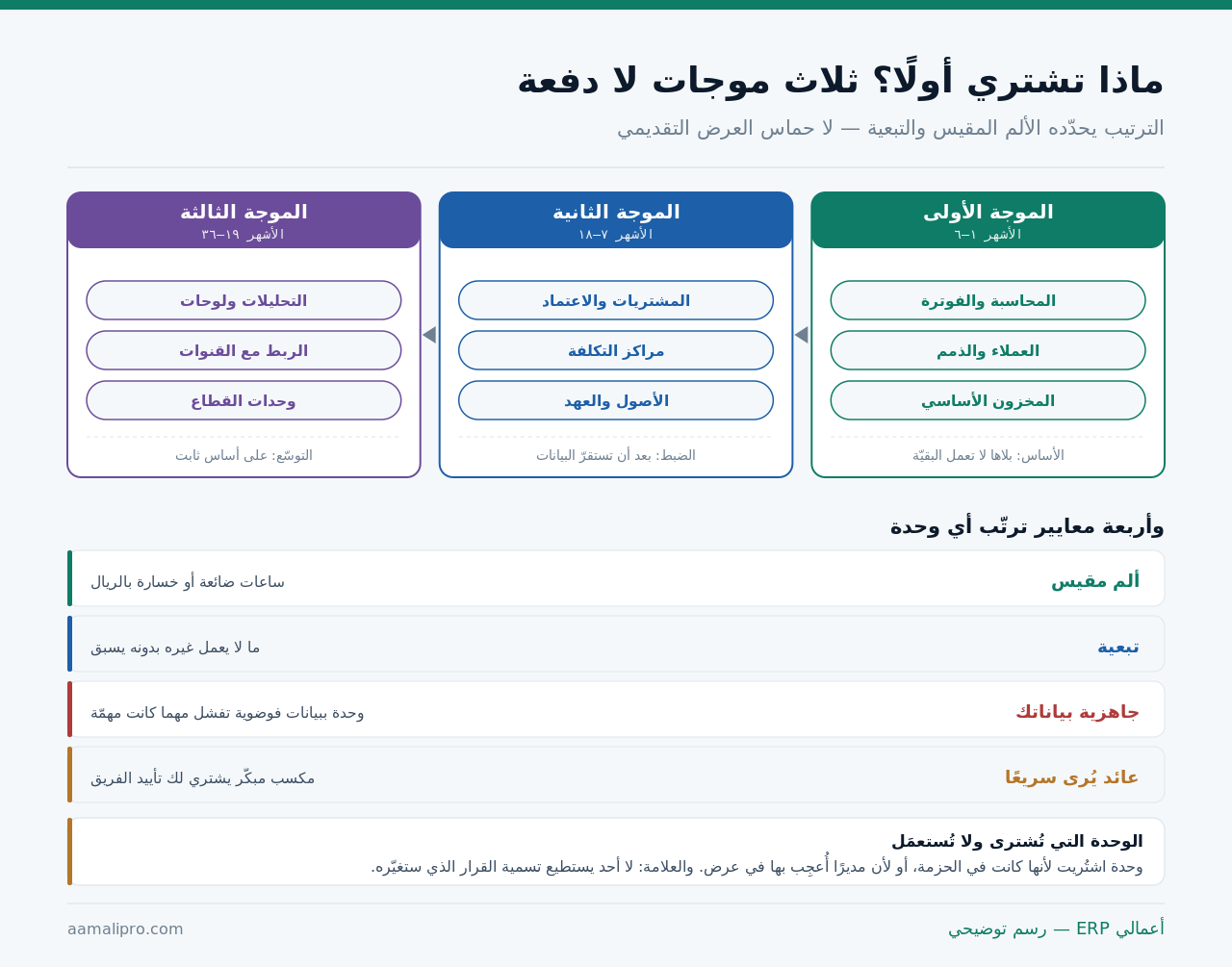

ثلاث موجات لا دفعة واحدة
والموجة ليست مرحلة زمنية فقط — بل مجموعة وحدات يجمعها شرط واحد: أن تكون قابلة للتشغيل معًا:

وسبب التقسيم إلى موجات ليس ماليًا في الأساس: قدرة فريقك على استيعاب التغيير محدودة. فمن يُطلِق ستّ وحدات في شهر يُنتج فريقًا يستعمل ثلاثًا بطريقة ناقصة — وقد فصّلنا ذلك في كيف تتعامل مع مقاومة الموظفين للتغيير؟.
أربعة معايير ترتّب أي وحدة
وتُطبَّق على كل وحدة مرشَّحة فتُنتج ترتيبًا قابلًا للدفاع عنه:
| المعيار | السؤال | كيف يُقاس |
|---|---|---|
| ألم مقيس | كم يكلّفك غيابها اليوم؟ | ساعات ضائعة أو خسارة بالريال |
| تبعية | هل يعمل غيرها بدونها؟ | خريطة التبعيات |
| جاهزية بياناتك | هل بياناتها نظيفة؟ | عدد البطاقات المكرّرة والناقصة |
| عائد يُرى سريعًا | متى يظهر أثرها؟ | أسابيع لا سنوات |
| عدد المتأثّرين | كم شخصًا يتغيّر عمله؟ | عدد المستخدمين الفعليين |
والمعيار الثالث هو الذي يُسقِط ترتيبات كثيرة تبدو منطقية: وحدة ببيانات فوضوية تفشل مهما كانت مهمّة. فمن يُطلِق وحدة مخزون على بطاقات أصناف مكرّرة بلا وحدات قياس موحّدة يحصل على أرقام أسوأ من التي عنده — وقد فصّلنا ضبطها في حوكمة البيانات الرئيسية: بطاقات الأصناف والعملاء.
والمعيار الأول يُكتَب رقمًا لا وصفًا: «الفوترة اليدوية تستهلك عشرين ساعة أسبوعيًا» جملة تُرتّب، أمّا «الفوترة متعبة» فلا تُرتّب شيئًا.
خريطة التبعيات: ما لا يعمل بدون ما
وهي أقصر طريق إلى ترتيب صحيح — لأنها لا تحتمل الرأي:
| الوحدة | تحتاج قبلها | لماذا |
|---|---|---|
| الفوترة والمبيعات | دليل الحسابات والعملاء | لا فاتورة بلا عميل وحساب |
| المخزون | بطاقات الأصناف ووحدات القياس | الرصيد بلا صنف مضبوط بلا معنى |
| التكاليف ومراكزها | شجرة حسابات ببنية أبعاد | التحميل يحتاج بُعدًا |
| المشتريات والاعتماد | الموازنة أو حدود الصرف | الاعتماد يقيس مقابل ماذا؟ |
| التحليلات ولوحات المؤشّرات | بيانات ستّة أشهر نظيفة | لوحة على بيانات ناقصة تُضلّل |
| الربط مع القنوات | أصناف وأسعار مستقرّة | الربط يُضاعف الفوضى إن وُجدت |
والسطر الأخير قاعدة عامّة تستحقّ الحفظ: الربط يُضاعف ما عندك — نظامًا كان أو فوضى. فمن يربط متجره بنظام أصنافه غير مضبوطة يحصل على فوضى أسرع لا على انضباط. وقد فصّلنا شروط الربط في ربط المتجر الإلكتروني بالنظام المحاسبي.
والسطر الخامس يُخالِف رغبة الإدارة عادةً: لوحات المؤشّرات تُطلَب أولًا وتُنفَّذ أخيرًا. وهي أكثر ما يُعرَض في العروض التقديمية وأقلّ ما يصلح للبدء به.
ما الوحدة التي تستحقّ أن تبدأ بها؟نمشي معك في المعايير الأربعة على وحداتك المرشّحة — ونُخرِج ترتيبًا مكتوبًا بتواريخ.
رتّب موجاتكالموجة الأولى: ما لا يعمل شيء بدونه
وقاعدتها أن تكون أصغر مجموعة تُنتج دورة كاملة — لا أهمّ الوحدات:
- دليل الحسابات والبيانات الرئيسية — الأساس الذي يُبنى عليه كل شيء.
- المبيعات والفوترة — الدورة التي تُنتج إيرادك.
- العملاء والذمم — لأن الفوترة بلا متابعة نصف دورة.
- المخزون الأساسي إن كان نشاطك سلعيًا — لا وحداته المتقدّمة.
- الإقفال الشهري — إن لم تُقفِل فلن تعرف أن ما بنيته يعمل.
ولاحظ ما ليس في الموجة الأولى: لا تكاليف تفصيلية ولا لوحات ولا ربط. وكلّها مهمّة — لكنها تحتاج ستّة أشهر من البيانات النظيفة لتعمل أصلًا.
الموجة الثانية: الضبط بعد الاستقرار
وتبدأ بعد إقفالين أو ثلاثة ناجحة — لا بتاريخ في الخطّة:
| الوحدة | ما تضيفه | شرط بدئها |
|---|---|---|
| المشتريات ومسار الاعتماد | منع الصرف غير المعتمَد | حدود صرف مكتوبة |
| مراكز التكلفة | ربحية بالفرع والنشاط | شجرة حسابات ببنية أبعاد |
| الأصول والعهد | إهلاك آلي وتتبّع | جرد أصول أوّلي |
| الموازنة والانحرافات | المنع قبل الصرف | تاريخ فعلي لسنة |
| إدارة العقود المتكرّرة | فوترة دورية آلية | استقرار الفوترة الأساسية |
والسطر الرابع يوضّح لماذا لا تكون الموازنة في الموجة الأولى: موازنة بلا تاريخ فعلي تخمين. ومن يبني موازنته على سنة من أرقام نظامه يبني على واقع — وقد فصّلنا ذلك في إعداد الميزانيات التقديرية ومقارنتها بالمصروفات الفعلية.
والسطر الأول يحتاج قرارًا إداريًا قبل التقني: مسار اعتماد بلا حدود صرف مكتوبة مسار بلا معنى. والوحدة تنفّذ القاعدة ولا تصنعها.
الموجة الثالثة: التوسّع على أساس ثابت
وهنا تصير الوحدات المتقدّمة ممكنة لأن مدخلاتها صارت موثوقة:
التحليلات ولوحات المؤشّرات
على بيانات سنة نظيفة — لا على ستّة أسابيع.
الربط مع القنوات
متجر أو منصّة أو نقطة بيع — بعد استقرار الأصناف والأسعار.
وحدات القطاع
تصنيع أو مقاولات أو ورش — أعمقها أثرًا وأكثرها احتياجًا لأساس.
التكاليف التفصيلية
تكلفة الأمر أو الرحلة أو بطاقة العمل.
الأتمتة المتقدّمة
قواعد وتنبيهات تلقائية — بعد أن تستقرّ الإجراءات.
التوسّع لوحدات جديدة
فروع أو أنشطة — على قالب صار معروفًا.
والبطاقة الخامسة تحتاج تنبيهًا: أتمتة إجراء غير مستقرّ تُثبِّت الخطأ. فمن يؤتمت خطوة ما زالت تتغيّر كل شهر يبني قاعدة تحتاج تعديلًا كل شهر — والأتمتة تأتي بعد الاستقرار لا قبله.
خمسة أخطاء في الترتيب
وكلّها تبدو منطقية لحظة اتّخاذها:
| الخطأ | لماذا يقع | أثره |
|---|---|---|
| البدء بما أعجب الإدارة | لوحات جذّابة في العرض | لوحة على بيانات ناقصة |
| شراء الحزمة كاملة للخصم | يبدو توفيرًا | دفع لما لن يُستعمَل |
| تأجيل الأساس لأنه ممل | دليل الحسابات لا يُبهِر | كل ما بعده يتأخّر |
| إطلاق موجتين معًا | ضغط الوقت | فريق مرهَق وتبنٍّ ناقص |
| ترتيب بحسب سهولة التطبيق | يبدأ بالأسهل | الألم الحقيقي يبقى |
والخطأ الثاني يخصّنا نحن البائعين: خصم الحزمة الكاملة. وهو حقيقي — لكن خصم ٢٠٪ على وحدات لن تُستعمَل سنتين ليس توفيرًا. والمقارنة الصحيحة: كلفة شرائها لاحقًا بلا خصم مقابل كلفة شرائها الآن وتعطيلها.
والخطأ الثالث أكثرها تكرارًا: تأجيل ضبط دليل الحسابات والبيانات الرئيسية لأنه عمل غير ظاهر. وكل تأخير فيه يُضاعَف في كل وحدة تليه — وقد فصّلناه في كيف تعمل شجرة الحسابات داخل النظام المحاسبي؟.
الوحدة التي تُشترى ولا تُستعمَل
ولها علامة واحدة تكشفها قبل الشراء: لا أحد يستطيع تسمية القرار الذي ستغيّره.
| اختبار قبل الشراء | الجواب الجيّد | الجواب الذي يوقف الشراء |
|---|---|---|
| أي قرار ستغيّر؟ | قرار محدّد بمثال | «ستعطينا رؤية أفضل» |
| من سيستعملها يوميًا؟ | اسم ودور | «الجميع» |
| ما مدخلاتها؟ | بيانات موجودة ونظيفة | «سنجمعها لاحقًا» |
| ماذا لو أجّلناها سنة؟ | خسارة محدّدة | «لا شيء تقريبًا» |
| من طلبها؟ | من يتحمّل نتيجتها | «كانت في العرض» |
والسؤال الرابع أنفعها وأقساها: ماذا لو أجّلناها سنة؟ فإن كان الجواب «لا شيء تقريبًا» فقد أجبت عن سؤال الترتيب كلّه.
والسؤال الخامس يكشف مصدر كثير من الوحدات المعطّلة: وحدة دخلت النطاق لأنها كانت في العرض — لا لأن أحدًا طلبها.
ومتى يكون الشراء دفعة واحدة صحيحًا؟
وننصف الرأي الآخر: التدرّج ليس صحيحًا دائمًا. وأربع حالات يكون فيها الشراء الكامل أفضل:
| الحالة | لماذا | الشرط |
|---|---|---|
| منشأة جديدة بلا نظام قائم | لا تشغيل متوازٍ ولا ترحيل | فريق صغير ومتفرّغ |
| وحدات مترابطة لا تعمل منفصلة | التجزئة تُعطّلها | تبعية تقنية حقيقية |
| نظام ينتهي دعمه بتاريخ | لا خيار في التوقيت | خطّة انتقال مضغوطة |
| فريق تطبيق مخصَّص متفرّغ | الطاقة متوفّرة فعلًا | لا يُشغَل بالعمل اليومي |
والحالة الأولى أوضحها: منشأة جديدة تبدأ من الصفر — لا بيانات تُرحَّل ولا عادات تُغيَّر ولا نظام قديم يُشغَّل بالتوازي. وحتى هنا يبقى ترتيب الإطلاق مفيدًا لأن الفريق نفسه جديد.
قائمة فحص لخطّة الموجات
عشرة بنود تُكتَب قبل التوقيع لا بعده:
- الألم مقيس بالرقم لكل وحدة مرشَّحة.
- خريطة التبعيات مرسومة ومتّفق عليها.
- جاهزية البيانات مفحوصة لكل وحدة.
- الموجة الأولى أصغر مجموعة تُنتج دورة كاملة.
- معيار الانتقال بين الموجات مكتوب — لا تاريخ فقط.
- إقفال شهري ناجح شرطًا لبدء الموجة الثانية.
- ما ليس في النطاق الآن مكتوب صراحةً.
- سعر الوحدات المؤجَّلة مثبَّت في العقد لمدّة.
- اختبار الأسئلة الخمسة على كل وحدة.
- مراجعة الترتيب بعد كل موجة — لا مرّة واحدة.
والبند الثامن هو ما يجعل التدرّج ممكنًا بلا خسارة: تثبيت سعر الوحدات المؤجَّلة في العقد. فبدونه يصير التأجيل مخاطرة سعرية — ومعه تحصل على مزايا الحزمة بلا دفع ثمن ما لن تستعمله.
