إعداد الميزانيات التقديرية
ومقارنتها بالمصروفات الفعلية

أكثر الموازنات التي رأيناها تُبنى مرة في السنة ثم تُنسى حتى يُطلب تقرير المقارنة. والسبب ليس كسلًا، بل أن الموازنة بُنيت خارج النظام فصارت وثيقة موازية — لا أداة تُستخدم في قرار الصرف اليومي.

محاسبة قراءة ١٦ دقيقة للمدير المالي ومالك المنشأة محدَّث ٤ أغسطس ٢٠٢٦

الموازنة ليست تنبؤًا — بل قرارًا مسبقًا

الفهم الشائع أن الموازنة توقّع لما سيحدث. والأدق أنها قرار بما تسمح بحدوثه. الفرق عملي: التوقّع يُقارَن به الواقع بعد وقوعه؛ أما القرار المسبق فيُحتكَم إليه قبل كل صرف.

وحين تُفهم بهذا المعنى تتغيّر طريقة استخدامها: لا تُبنى لتُقرأ آخر السنة، بل لتُستشار قبل توقيع أمر الشراء.

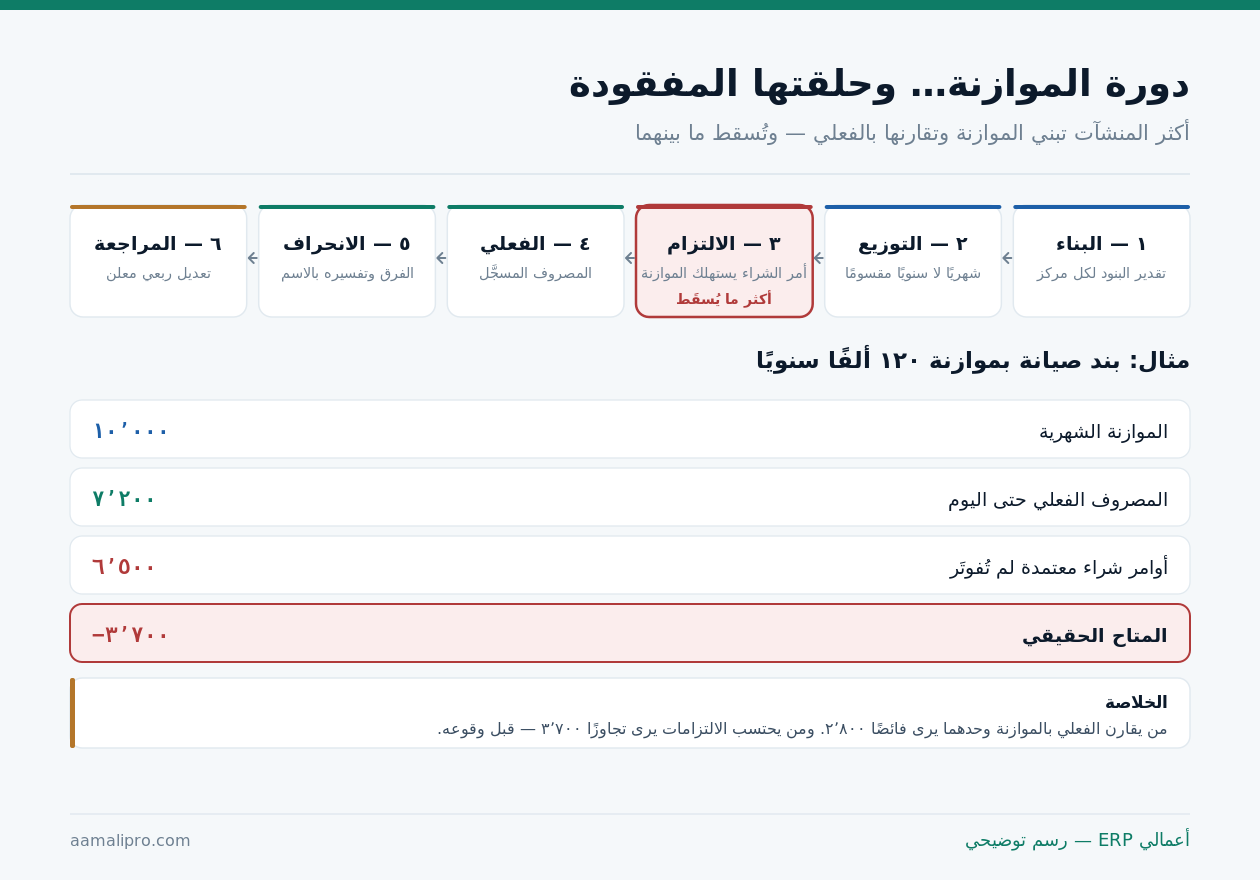

دورة الموازنة في ست خطوات: البناء والتوزيع والالتزام والفعلي والانحراف والمراجعة، مع بيان أن خطوة الالتزام هي أكثر ما يُسقَط
ست خطوات — والثالثة هي التي تُسقَط عادةً فتفقد الموازنة قدرتها على المنع.
الاختبار الذي يكشف موازنة ميتة: اسأل مدير قسم كم بقي من موازنة بنده هذا الشهر. إن احتاج يومًا ليعرف، فالموازنة وثيقة أرشيفية لا أداة إدارة.

كيف تُبنى الموازنة: ثلاث طرق ومتى تصلح كل واحدة

طرق بناء الموازنة
الطريقةكيف تعملتصلح حين
التاريخية المعدَّلةفعلي السنة الماضية + نسبة تعديلالنشاط مستقر والبنود معروفة
الصفريةكل بند يُبرَّر من الصفرتراكمت بنود لا أحد يعرف سببها
المدفوعة بالنشاطتُشتق من حجم متوقّع × كلفة الوحدةالمصروف يتبع الحجم مباشرة

وأكثرها استخدامًا الأولى — وأكثرها خطرًا أيضًا: «فعلي العام الماضي زائد ١٠٪» يورّث الأخطاء ويُثبّتها. بند تضخّم بلا سبب سيبقى متضخّمًا ويزداد كل سنة.

والحل العملي ليس التحوّل الكامل إلى الصفرية — بل تطبيقها بالتناوب: كل سنة تُبنى ثلاثة بنود من الصفر ويُبقى الباقي تاريخيًا. فتُراجَع الشجرة كلها خلال أربع سنوات بلا إرهاق سنوي.

التوزيع: لا تقسم السنوي على اثني عشر

القسمة المتساوية أشيع خطأ في هذه المرحلة، ونتيجتها انحرافات وهمية كل شهر تُنهك من يفسّرها:

أنماط الإنفاق والتوزيع المناسب لكل بند
البندنمط الإنفاق الحقيقيالتوزيع الصحيح
الإيجارثابت شهريًاقسمة متساوية
التأمينات السنويةدفعة واحدةفي شهرها أو استحقاق شهري
التسويقمرتبط بالمواسمحسب الخطة التسويقية
الصيانةدورات ربعية أو نصف سنويةفي أشهرها المخطّطة
الكهرباءيرتفع صيفًاوزن موسمي من التاريخ
المكافآتنهاية السنة أو الربعفي شهر الاستحقاق

حين يُوزَّع البند على نمطه الحقيقي، يصير كل انحراف إشارة تستحق النظر. وحين يُقسَم بالتساوي، تُنتج الموازنة عشرات الانحرافات الشهرية التي يعرف الجميع أنها ليست مشكلة — فيتوقّفون عن قراءة التقرير كله.

الحلقة المفقودة: الالتزامات لا الفعلي وحده

هذه أهم فقرة في الدليل. أكثر أنظمة الموازنة تقارن الفعلي بالمخطّط. والفعلي متأخر بطبيعته — يُسجَّل بعد وصول الفاتورة. أما القرار فيُتخذ قبلها بأسابيع.

مثال توضيحي: الفرق بين المتاح الظاهر والمتاح الحقيقي
البندالمبلغيظهر في التقرير التقليدي؟
الموازنة الشهرية١٠٬٠٠٠نعم
المصروف الفعلي المسجَّل٧٬٢٠٠نعم
أوامر شراء معتمدة لم تُفوتَر٦٬٥٠٠لا — وهنا المشكلة
طلبات شراء تحت الاعتماد١٬٢٠٠لا
المتاح الحقيقي−٤٬٩٠٠يظهر بعد شهر

القارئ التقليدي يرى فائضًا قدره ٢٬٨٠٠ فيوافق على صرف جديد. والحقيقة أن البند متجاوز أصلًا بأوامر شراء موقّعة لم تصل فواتيرها بعد.

القاعدة: الموازنة تُستهلَك بالالتزام لا بالفاتورة. لحظة اعتماد أمر الشراء يجب أن ينخفض المتاح — لا لحظة تسجيل الفاتورة بعده بأسابيع. وهذا وحده يحوّل الموازنة من تقرير إلى ضابط.

تفصيل دورة الالتزام في وحدة المشتريات والموردين، وأثر الالتزامات غير المسجَّلة في إدارة الذمم الدائنة.

قراءة الانحراف: الإشارة لا تكفي

انحراف موجب ليس خبرًا سارًّا بالضرورة، وسالب ليس سيئًا بالضرورة. المعنى يأتي من السبب:

وفر حقيقي

أُنجز العمل بكلفة أقل: تفاوض أفضل أو كفاءة أعلى. هذا ما تريد تكراره — وثّق كيف حدث.

يستحق الدراسة لا الاحتفال فقط

وفر مؤجَّل

لم يُنفَق لأن العمل لم يُنفَّذ بعد. سيظهر لاحقًا دفعة واحدة. هذا ليس وفرًا — بل انزلاق توقيت.

أشيع تفسير خاطئ

وفر ضارّ

أُلغيت صيانة وقائية أو تدريب لتحسين الرقم. الوفر اليوم كلفة أكبر بعد سنة.

الأخطر لأنه يُكافأ

والبطاقة الثالثة هي ما يجعل مقارنة الموازنة أداة خطرة إن أُسيء استخدامها: حين يُكافأ المدير على البقاء تحت الموازنة بلا سؤال عن كيف، فسيجد الطريق الأسرع — تأجيل ما يمكن تأجيله. والفاتورة تصل بعد سنتين.

السؤال المناسب لكل نوع انحراف
نوع الانحرافالسؤال الصحيح
تجاوز في بند متكررهل التقدير كان خاطئًا أم الإنفاق؟
تجاوز في بند لمرة واحدةهل كان معتمدًا؟ ومن اعتمده؟
وفر في بند تشغيليهل أُنجز العمل فعلًا؟
وفر في صيانة أو تدريبما الذي أُجّل وما كلفته لاحقًا؟
انحراف يتكرر ٣ أشهرأعد التقدير — الخلل في الموازنة لا الإنفاق

عتبات المتابعة: لا تلاحق كل ريال

موازنة تُنبّه على كل انحراف تُنتج ضجيجًا يُتجاهَل. والعتبة المزدوجة — نسبة ومبلغ معًا — تحلّ المشكلة:

  1. حدّد عتبة مزدوجة: ينبّه النظام حين يتجاوز الانحراف نسبة معيّنة و مبلغًا معيّنًا — لا أحدهما.
  2. ميّز التنبيه عن المنع. التنبيه للمتابعة، والمنع لبنود محدّدة فقط يُقرَّر أنها لا تُتجاوز.
  3. اربط العتبة بحجم البند. ١٠٪ في بند بمليون ليست مثل ١٠٪ في بند بعشرة آلاف.
  4. راجع الاتجاه لا الشهر. ثلاثة أشهر متتالية من الانحراف الصغير أهم من شهر واحد كبير.
  5. أغلق التنبيه بقرار موثّق — تفسير، أو تعديل موازنة، أو إجراء تصحيحي بمسؤول.

البند الأخير هو ما يمنع تحوّل التقرير إلى طقس شهري: كل انحراف يُغلق بقرار مكتوب. وحين لا يُغلق شيء، يعرف الجميع أن التقرير للعرض لا للإدارة.

متى تُعدَّل الموازنة — ومتى لا تُعدَّل؟

الموازنة الجامدة تصير غير واقعية، والموازنة التي تُعدَّل كلما تُجوووزت تفقد معناها. والحد بينهما قاعدتان:

متى يُقبل تعديل الموازنة
الحالةتُعدَّل؟السبب
تغيّر جوهري في النشاطنعمالأساس نفسه تغيّر
تغيّر سعري خارج السيطرةنعمالتقدير بُني على سعر لم يعد قائمًا
مشروع جديد لم يكن مخطّطًانعم — بموازنة مستقلة
تجاوز بسبب سوء تقدير أوّليمرة واحدة بتوثيق
تجاوز بسبب ضعف الانضباطلاالتعديل هنا يكافئ التجاوز
تجاوز متكرر بلا سبب واضحلا — حقّق أولًا

واجعل التعديل ربعيًا ومعلنًا لا مستمرًّا. نافذة تعديل معلومة أربع مرات في السنة تحفظ واقعية الموازنة وتمنع التعديل التفاعلي مع كل تجاوز.

موازنتك خارج النظام في ملف؟ نعرض عليك كيف تُبنى داخل النظام على مراكز التكلفة، وتُستهلَك بالالتزام لا بالفاتورة، وتُنبّه قبل التجاوز لا بعده.

اطلب عرضًا توضيحيًا

ما الذي يجب أن يفعله النظام؟

خصائص إدارة الموازنة في النظام
الخاصيةما تُتيحه
موازنة على مركز التكلفة والحساب معًامساءلة بالبند والجهة
توزيع شهري غير متساوٍانحرافات ذات معنى
استهلاك الموازنة بأمر الشراءالمنع قبل الالتزام لا بعده
عتبات تنبيه مزدوجةضجيج أقل ومتابعة أدق
منع الاعتماد عند التجاوزضابط فعلي لا تقرير
سجل تعديلات الموازنةمن عدّل ومتى ولماذا
تقرير مخطّط · ملتزم · فعلي · متاحصورة واحدة كاملة

اطلب في العرض التوضيحي اختبارًا واحدًا: «اعتمد أمر شراء يتجاوز موازنة بنده أمامي». إن مرّ بلا تنبيه ولا منع، فالنظام يخزّن الموازنة ولا يُنفّذها — وهذا هو الفرق كله.

وعرض النتائج في لوحات المعلومات والتقارير.

الموازنة في منشأة صغيرة: نسخة مختصرة

الموازنة الكاملة قد تكون ثقيلة على منشأة من عشرين موظفًا. والنسخة المختصرة تعطي أكثر الفائدة بجزء الجهد:

  1. ابدأ بخمسة بنود فقط — أكبر خمسة مصروفات عندك تمثّل عادة ٨٠٪ من الإنفاق.
  2. موازنة شهرية لا سنوية — أسهل تقديرًا وأسرع تصحيحًا.
  3. مركز تكلفة واحد لكل نشاط رئيسي، لا تفصيل إداري.
  4. راجعها شهريًا في نصف ساعة مع مالك القرار لا في تقرير مرسل.
  5. وسّعها حين تحتاج — بندًا كل ربع، لا الشجرة كاملة دفعة واحدة.

موازنة من خمسة بنود تُقرأ شهريًا أنفع من موازنة من ثمانين بندًا تُفتح مرة في السنة. الالتزام بالمتابعة أهم من دقة التقدير.

من مراجعات موازنات المنشآت الصغيرة

ومتى تكون الموازنة عبئًا لا أداة؟

هذا القسم يخالف مصلحتنا — وحدة الموازنات بند قابل للبيع. لكن في حالات محدّدة تكون كلفتها أعلى من عائدها:

نشاط شديد التقلّب

منشأة ناشئة أو نشاط مشروعي متغيّر. تقدير سنوي لن يصمد شهرين، وتعديله المستمر يستهلك وقتًا بلا قرار.

اكتفِ بتوقّع نقدي متدحرج

لا سلطة على البنود

إن كان مدير القسم لا يملك قرار الصرف أصلًا، فمساءلته عن انحراف بنده مسرح إداري لا رقابة.

الموازنة تتبع الصلاحية

تفصيل يفوق القرار

موازنة بثمانين بندًا في منشأة قراراتها تُتخذ على خمسة. التفصيل هنا عمل لا يُقرأ.

قلّص إلى ما يُقرَّر عليه

والمعيار الحاسم في البطاقة الثانية: لا تُوازِن ما لا تملك سلطة تغييره. الموازنة أداة مساءلة، ومساءلة من لا يملك القرار تُنتج مقاومة وتقارير تجميلية — لا انضباطًا.

أهي موازنة أم توقّع نقدي ما تحتاجه؟ صِف لنا نشاطك وكيف تُتخذ قرارات الصرف عندك — نقول لك أيّهما، وقد يكون الأبسط أنفع.

اطلب رأيًا

قائمة فحص لنظام موازنة يعمل

  1. الموازنة مبنية على مراكز التكلفة والحسابات معًا.
  2. التوزيع الشهري يتبع نمط الإنفاق الحقيقي لا القسمة المتساوية.
  3. أمر الشراء المعتمد يستهلك الموازنة فورًا.
  4. تقرير واحد يعرض: مخطّط · ملتزم · فعلي · متاح.
  5. عتبة تنبيه مزدوجة بالنسبة والمبلغ.
  6. بنود محدّدة يمنع النظام تجاوزها لا ينبّه فقط.
  7. كل انحراف يُغلق بقرار موثّق لا بملاحظة.
  8. نافذة تعديل ربعية معلنة لا تعديل مستمر.
  9. سجل يوثّق من عدّل الموازنة ومتى ولماذا.
  10. مدير كل مركز يرى متاح بنده لحظيًا بلا طلب تقرير.

سبع من عشر تعني موازنة تُدار. والبند العاشر وحده هو الفرق بين موازنة حيّة وأخرى في أرشيف: حين يرى المدير متاحه قبل أن يقرّر، لا يحتاج أحد إلى ملاحقته بعد أن قرّر.

أسئلة شائعة

ما يُسأل عن الموازنة والانحرافات

الموازنة قرار بما تسمح بإنفاقه على بنود ومراكز خلال فترة، والتوقّع النقدي تقدير لحركة النقد الداخل والخارج بتواريخها. الأولى أداة ضبط ومساءلة، والثاني أداة سيولة. ومنشأة شديدة التقلّب قد تحتاج الثاني وحده.
لأن أنماط الإنفاق مختلفة: الإيجار ثابت، والتأمين دفعة واحدة، والصيانة دورية، والكهرباء موسمية. القسمة المتساوية تُنتج انحرافات وهمية كل شهر يعرف الجميع أنها ليست مشكلة — فيتوقّفون عن قراءة التقرير كله.
أن المتاح ينخفض لحظة اعتماد أمر الشراء لا لحظة تسجيل الفاتورة بعده بأسابيع. وبدون ذلك يرى القارئ فائضًا فيوافق على صرف جديد، بينما البند متجاوز أصلًا بأوامر موقّعة لم تصل فواتيرها. هذه الحلقة هي أكثر ما يُسقَط.
لا. ثلاثة أنواع: وفر حقيقي من تفاوض أفضل أو كفاءة أعلى — وهذا يستحق الدراسة؛ ووفر مؤجَّل لأن العمل لم يُنفَّذ بعد وسيظهر لاحقًا دفعة واحدة؛ ووفر ضارّ من إلغاء صيانة وقائية أو تدريب — وهو الأخطر لأنه يُكافأ اليوم وتصل فاتورته بعد سنتين.
عند تغيّر جوهري في النشاط، أو تغيّر سعري خارج السيطرة، أو مشروع جديد لم يكن مخطّطًا فيُفرَد بموازنة مستقلة. ولا تُعدَّل بسبب ضعف الانضباط أو تجاوز متكرر بلا سبب — التعديل هنا يكافئ التجاوز. واجعل التعديل ربعيًا معلنًا لا مستمرًّا.
بعتبة مزدوجة: ينبّه النظام حين يتجاوز الانحراف نسبة معيّنة ومبلغًا معيّنًا معًا لا أحدهما. وميّز التنبيه عن المنع: التنبيه للمتابعة، والمنع لبنود محدّدة يُقرَّر أنها لا تُتجاوز. وأغلق كل تنبيه بقرار موثّق.
بخمسة بنود فقط — أكبر خمسة مصروفات تمثّل عادة ثمانين بالمئة من الإنفاق. واجعلها شهرية لا سنوية، ومركز تكلفة واحد لكل نشاط رئيسي، وراجعها شهريًا في نصف ساعة مع مالك القرار. ثم وسّعها بندًا كل ربع.
في ثلاث حالات: نشاط شديد التقلّب لن يصمد فيه تقدير سنوي شهرين، أو حين لا يملك مدير القسم قرار الصرف أصلًا فتصير مساءلته مسرحًا إداريًا، أو حين يفوق التفصيل ما تُتخذ عليه القرارات فعلًا. القاعدة: لا تُوازِن ما لا تملك سلطة تغييره.
الخطوة التالية

موازنة تمنع قبل أن تُقرَّر

نعرض عليك كيف تُبنى الموازنة على مراكز التكلفة، وتُستهلَك بأمر الشراء لا بالفاتورة، وتُظهر لكل مدير متاح بنده لحظيًا — قبل أن يوقّع لا بعده.
