مقاولو الباطن:
من الإسناد إلى المستخلص

إسناد جزء من العمل إلى غيرك يبدو توسيعًا لطاقتك — وهو كذلك. لكنه أيضًا نقل لجزء من التنفيذ مع بقاء المسؤولية كاملةً عندك: فالعميل لا يعرف مقاول الباطن، ولا يقبل «تأخّر الباطن» عذرًا. والفرق بين إسناد يربح وآخر يخسر يقع في تفاصيل تُكتَب قبل أول يوم عمل.

تشغيل قراءة ١٦ دقيقة لمدير المشاريع ومالك المنشأة محدَّث ٢٠ أغسطس ٢٠٢٦

من يموّل من؟

وهذا أول ما يُحسَب — قبل الهامش نفسه:

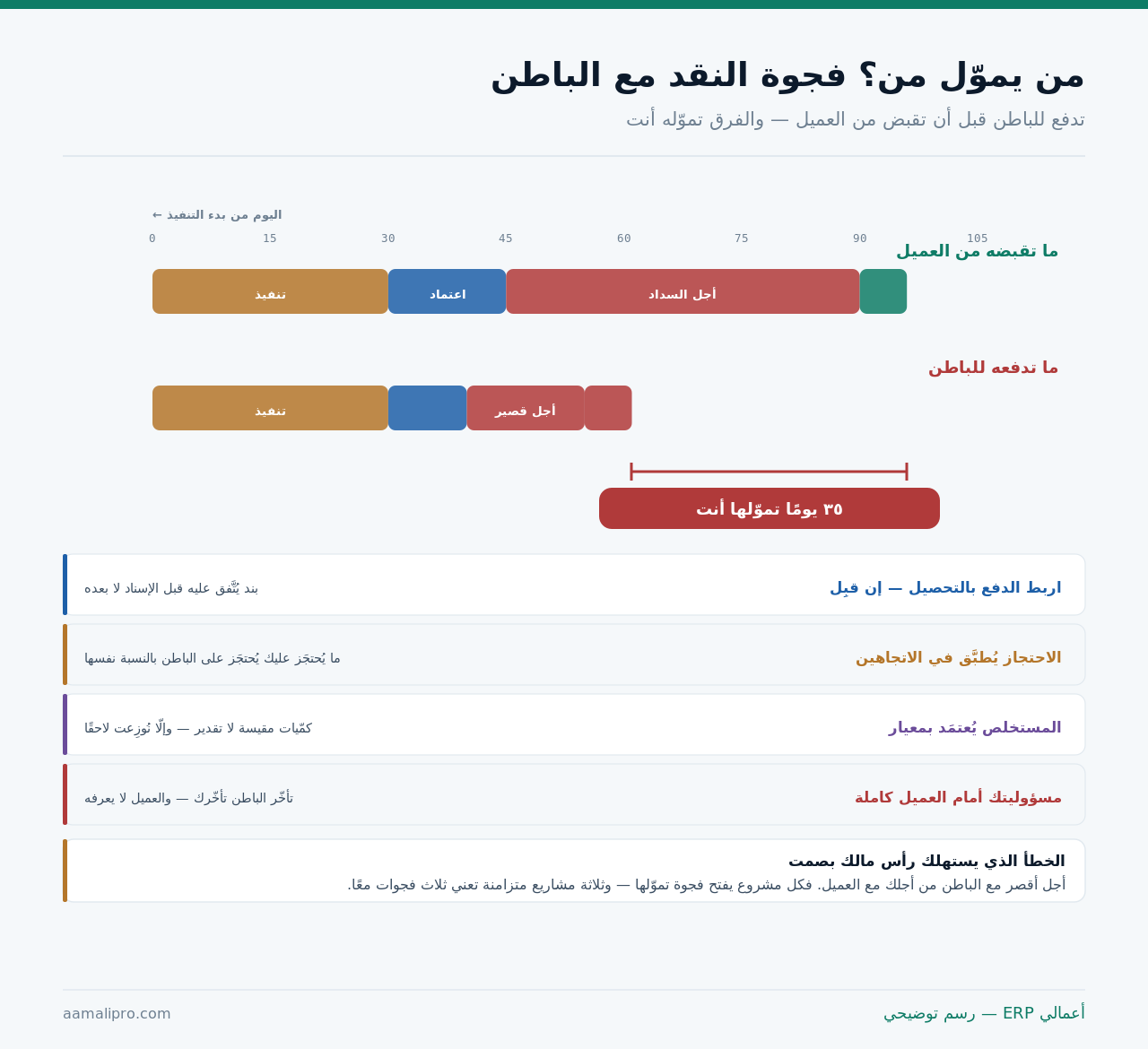

مسار زمني يقارن ما تقبضه من العميل بما تدفعه لمقاول الباطن ويُظهِر فجوة نقدية تموّلها المنشأة
المدد مثال — والمقصود وجود الفجوة لا طولها.
والخطأ الذي يستهلك رأس مالك بصمت: أجل أقصر مع الباطن من أجلك مع العميل. فكل مشروع يفتح فجوة تموّلها — وثلاثة مشاريع متزامنة تعني ثلاث فجوات معًا.

والحلّ الأول يُطلَب في التفاوض لا بعده: الدفع بعد التحصيل من العميل. وكثير من مقاولي الباطن يقبله في المشاريع الكبيرة — ولا يُطلَب عادةً لأن أحدًا لا يسأل.

وهذا المقال عن إدارة الباطن. أمّا ربحية المشروع نفسه فمفصَّلة في ربحية المشروع: أين تختبئ؟، ومحاسبة العقود الممتدّة في محاسبة العقود طويلة الأجل.

اختيار الباطن: ستّة فحوص

وأكثرها يُنجَز في يوم — ويوفّر شهورًا:

ستّة فحوص
الفحصما يكشفهإشارة تحذير
عمل مشابه بحجم مشابهالقدرة الفعليةمشروع أكبر ثلاث مرّات
زيارة موقع قائم لهالانضباط لا العرضرفض الزيارة
حجم فريقه وأدواتههل ينفّذ أم يُسنِد بدوره؟إسناد متسلسل
التزاماته الحاليةهل سيتفرّغ لك؟أربعة مشاريع متزامنة
المستندات النظاميةأن الكيان قائميُسأل عنه مختصّ
سلامة العاملين لديهمسؤولية قد تصلكلا التزام واضح

والفحص الثالث يكشف مفاجأة شائعة: مقاول باطن يُسنِد بدوره إلى ثالث. فتصير بينك وبين المنفّذ طبقتان، وتضيع المسؤولية عند أول خلاف. والقاعدة: الإسناد المتسلسل يُمنَع أو يُصرَّح به بموافقة مكتوبة.

والفحص الرابع يُسأل مباشرةً: كم مشروعًا لديك الآن؟ فمقاول ممتاز مثقَل يعطيك ما تبقّى من طاقته — ومنهج التأهيل نفسه فصّلناه في تأهيل المورّد الجديد قبل أوّل طلب.

ويبقى سؤال يسبق الاختيار كلّه: ما الذي يُسنَد أصلًا؟ — وثلاثة أعمال تُسنَد وثلاثة لا تُسنَد:

  1. يُسنَد: العمل المتخصّص الذي لا تملكه، والذروة المؤقّتة التي لا تستحقّ توظيفًا، والعمل البعيد جغرافيًّا.
  2. لا يُسنَد ما يميّزك عن منافسيك — فإسناده يجعلك قابلًا للاستبدال، وتبيع ما يبيعه غيرك.
  3. ولا تُسنَد العلاقة مع العميل — فمن يتواصل مع عميلك مباشرةً يبني علاقة تتجاوزك في المشروع القادم، والاستثناء يكون بحضورك وبعلمك.
  4. ولا يُسنَد الإشراف والجودة — فالمسؤولية تبقى عندك مهما أسندت.

أمر الإسناد: سبعة بنود لا تُترَك

ونتحدّث عن الجانب الإداري — أمّا الصياغة النظامية فتُسأل عن مختصّ:

  1. نطاق العمل بالكمّيات لا بالوصف العامّ.
  2. الأسعار ووحدات القياس ومتى تتغيّر.
  3. الجدول الزمني بمراحل لا بتاريخ نهاية واحد.
  4. معيار القبول — متى يُعدّ العمل منجَزًا؟
  5. شروط الدفع ونسبة الاحتجاز ومتى يُفكّ.
  6. مسؤولية التأخير وما يترتّب عليها.
  7. ما يوفّره كل طرف — موادّ وأدوات وكهرباء وسكن.
والبند الأخير أكثر ما يُنازَع عليه ولا يُكتَب: من يوفّر ماذا؟ فخلاف على من يدفع كهرباء الموقع أو ماء التشغيل يوقف عملًا كاملًا — وسطر واحد يمنعه.

والبند الرابع يمنع نزاع المستخلصات: معيار القبول يُكتَب قبل البدء. وقد فصّلنا مبدأه في بنود العقد: معايير القبول تحسم النزاعات.

اعتماد المستخلص: بمعيار لا بتقدير

وهذه أكثر نقطة احتكاك شهرية في المقاولات:

خمس ممارسات
الممارسةما تُنتِجهالأفضل
نسبة إنجاز تقديريةخلاف كل شهركمّيات مقيسة
قياس بعد الاعتمادمطالبة بتعديلقياس مشترك قبله
اعتماد بلا مرفقاتلا يُراجَع لاحقًاصور وقياسات مرفقة
دفعة على الحسابيتراكم غير المسوّىربطها بمستخلص
مستخلص شهري ثابتيجعل النقد منتظمًاموعد معلوم

والممارسة الثانية تُعالَج بإجراء بسيط: القياس المشترك قبل الاعتماد. فحضور ممثّل الطرفين عند القياس يُنهي أكثر الخلاف — ويستغرق ساعة تُوفّر أسبوعين من المراسلات.

والممارسة الرابعة تُنتِج فوضى بعد شهور: دفعات على الحساب بلا ربط. فيصير الرصيد رقمًا لا أحد يعرف مقابله — وقد فصّلنا نظير ذلك في كشف حساب العميل: مصادقة تُنهي نصف الخلاف.

كم تموّل من مشاريعك اليوم؟نحسب من نظامك الفجوة بين ما استحقّ على عملائك وما استحقّ عليك للباطن — لكل مشروع على حدة.

اقرأ فجوتك النقدية

الاحتجاز: يُطبَّق في الاتجاهين

ولأن ما يُحتجَز عليك يجب أن يُحتجَز على من نفّذ:

خمس مسائل
المسألةالخطأ الشائعالصواب
النسبةاحتجاز عليك بلا احتجاز عليهالنسبة نفسها
مدّة الفكّتُفكّ له قبل أن تُفكّ لكمرتبطة بفكّ احتجازك
شرط الفكّبالتاريخ فقطبانتهاء فترة الضمان
التسجيليُنسى فيُطالَب به لاحقًابند مستقلّ في النظام
البديللا بديلضمان بنكي بدل الاحتجاز

والمسألة الثانية تُنتِج خسارة صامتة: فكّ الاحتجاز للباطن قبل أن يُفكّ لك. فتدفع من نقدك ما لم تقبضه بعد — وربطهما شرط عادل يقبله أكثر المقاولين.

والمسألة الرابعة تُعالَج بالتسجيل لا بالذاكرة: المحتجَز التزام قائم عليك. فمن لا يسجّله يُفاجَأ بمطالبة بعد سنتين — وقد فصّلنا البنود التي تنشأ في المركز المالي في محاسبة العقود طويلة الأجل.

حين يتأخّر الباطن أو يخطئ

ولأن المسؤولية أمام العميل تبقى عندك كاملةً:

العميل لا يعرفه

«الباطن تأخّر» ليس عذرًا — بل إقرار بسوء إدارتك.

إنذار مكتوب مبكر

عند أول تأخّر لا عند الثالث — والتوثيق يبدأ من اليوم الأول.

خصم التأخير

يُكتَب بنسبة وسقف — وإلّا صار مطالبة بلا سند.

التنفيذ على حسابه

حقّ يُكتَب مسبقًا — ويُوثَّق بالتكلفة الفعلية.

الإصلاح قبل التصعيد

أرخص من استبداله في منتصف العمل.

الاستبدال

آخر خيار — وكلفته أعلى مما تبدو دائمًا.

والبطاقة الأخيرة تُحسَب قبل اتخاذها: استبدال مقاول في منتصف المشروع يكلّف مرّتين — تعبئة جديدة، ومسؤولية غامضة عمّا نُفِّذ سابقًا. والإصلاح المُدار أرخص في أكثر الحالات.

والبطاقة الثانية تبني ملفّك: الإنذار المكتوب من اليوم الأول. فالتوثيق المتأخّر يبدو انتقائيًّا — وقد فصّلنا بناء الملفّ في النزاعات التجارية: ملفّ يُبنى قبل الخلاف.

هامش الإسناد: ما يُنسى في الحساب

ولأن الفرق بين سعرك وسعره ليس ربحك:

خمسة بنود
البندكيف يقعأثره على الهامش
الإشراف والمتابعةساعات فريقكيُغفَل دائمًا
إعادة العملما لم يُقبَليقلّ بالمعيار المكتوب
كلفة تمويل الفجوةنقدك محبوستزيد بطول الفجوة
الموادّ التي توفّرهاإن لم تُخصَم منهخطأ حسابي شائع
الضمان بعد التسليمقد يمتدّ سنةيُقدَّر ولو تقريبًا

والبند الأول يقلب الحساب أحيانًا: إشراف ثلاث ساعات يوميًّا على عمل مسنَد ليس مجّانيًّا. فمن يسند ليوفّر ثم يشرف بنفسه لم يوفّر شيئًا — بل نقل العمل وأبقى الكلفة.

والبند الرابع يقع بحسن نيّة: موادّ صرفتها من مخزنك ولم تُخصَم من مستخلصه. وتسجيلها بأمر صرف مرتبط بالمشروع يمنع ذلك، وقد فصّلناه في ربط المشتريات بالمشاريع ومراكز التكلفة.

بطاقة مقاول الباطن: أربعة أرقام

وتُملأ من مشاريعك لا من الانطباع:

أربعة أرقام
الرقمكيف يُقاسما يقرّره
الالتزام بالجدولمراحل في موعدها ÷ الإجماليأهمّ رقم
إعادة العملقيمة ما رُفِض ÷ قيمة الأمرالجودة الفعلية
دقّة المستخلصفرق المطالَب عن المعتمَدالانضباط
الحوادث والسلامةعدد ونوعمخاطرة تصلك

والرقم الثالث يكشف نمطًا لا يُلاحَظ فرديًّا: مقاول يطالب دائمًا بأكثر من المنجَز. فإن كان الفرق يتكرّر بنسبة ثابتة فهي ممارسة لا خطأ — والتعامل معها يبدأ بإظهار الرقم له.

والبطاقة تُقرأ عند الإسناد القادم: من يُسنَد إليه ثانيةً ومن لا. ومنهج بطاقة الأداء نفسه فصّلناه في تقييم أداء المورّدين: بطاقة تُملأ من نظامك.

ما الذي يلزم من نظامك؟

وخمسة أشياء تجعل الباطن جزءًا من حساب المشروع لا ملفًّا جانبيًّا:

خمسة متطلّبات
ما يلزمما يوفّرهإن غاب
أمر إسناد مرتبط بالمشروعكلفة في مكانهاربحية مشروع خاطئة
مستخلصات بنسب إنجازمتابعة تراكميةحساب يدوي متكرّر
الاحتجاز كبند مستقلّالتزام ظاهريُنسى ويُطالَب به
صرف الموادّ على الأمرخصم صحيحكلفة مزدوجة
تقرير الفجوة النقديةما استحقّ لك وعليكمفاجأة نقدية

والمتطلّب الأول شرط لكل قياس بعده: كلفة الباطن تُسجَّل على المشروع لا على مصروف عامّ. فمن يسجّلها مصروفًا يفقد ربحية المشروع كلّها — وقد فصّلنا الأثر في ربحية المشروع.

والمتطلّب الخامس هو ما يمنع أزمة سيولة: تقرير يقارن مستحقّاتك بمستحقّات الباطن زمنيًّا. وهو يُنبِئ بالضغط قبل وقوعه بأسابيع.

ومتى لا يستحقّ الإسناد أصلًا؟

وهنا ما لا يخدمنا ولا يخدم من يشجّعك على التوسّع: ليس كل عمل يُسنَد.

خمس حالات
الحالةلماذا لا تُسنِدالبديل
الهامش بعد الإشراف ضئيلتعمل بلا عائدارفض العمل أو أعِد التسعير
عمل متكرّر ومستمرّالإسناد أغلى على المدىوظّف أو درّب
لا تستطيع تقييم جودتهتشتري ما لا تفهمهاستعِن بمن يقيّم
نقدك مضغوطالفجوة ستزيده ضغطًااشترط الدفع بعد التحصيل
العمل هو ميزتكتفقد سبب اختياركنفّذه بنفسك
والحالة الثالثة أخطرها: إسناد عمل لا تستطيع الحكم على جودته. فأنت تضمنه أمام عميلك وأنت لا تعرف إن كان صحيحًا — والحلّ إمّا أن تبني القدرة على التقييم، أو ألّا تدخل هذا العمل أصلًا.

ونقولها ونحن نبيع أنظمة تدير المقاولات: لا يوجد نظام يمنع مقاولًا من التأخّر. فهو يُظهِر الالتزام والمستخلصات والفجوة النقدية وبطاقة الأداء — وهذا يجعل قرارك في الإسناد القادم مبنيًّا على أرقام. أمّا التنفيذ نفسه فيقرّره اختيارك ومعيار قبولك وإشرافك، ومن أسند بلا معيار مكتوب سيتنازع بنظام أو بدونه.

قائمة فحص قبل أي إسناد

عشرة بنود — الأربعة الأولى قبل التوقيع:

  1. عمل مشابه بحجم مشابه مُتحقَّق منه.
  2. التزاماته الحالية معروفة بالعدد.
  3. الإسناد المتسلسل ممنوع أو مُصرَّح به.
  4. معيار القبول مكتوب قبل البدء.
  5. ما يوفّره كل طرف مفصَّل.
  6. الاحتجاز بالنسبة نفسها ومربوط بفكّ احتجازك.
  7. الدفع بعد التحصيل — مطلوب ولو رُفِض.
  8. القياس المشترك قبل اعتماد المستخلص.
  9. الموادّ الموفَّرة تُخصَم بأمر صرف.
  10. بطاقة أداء تُملأ بعد كل مشروع.

والبند السابع يُطلَب دائمًا حتى لو رُفِض: «الدفع خلال أسبوع من تحصيلنا». فقبوله يُنهي الفجوة، ورفضه يخبرك بوضع المقاول النقدي — وكلا الجوابين مفيد.

أسئلة شائعة

ما يُسأل عن مقاولي الباطن

هي المدّة بين دفعك له وتحصيلك من عميلك. فالباطن يُعتمَد مستخلصه أسرع ويُدفَع بأجل أقصر، بينما مستخلصك أنت يمرّ باعتماد أطول وأجل أطول — والفرق تموّله من رأس مالك. وثلاثة مشاريع متزامنة تعني ثلاث فجوات معًا. والحلّ الأول أن تشترط الدفع بعد التحصيل، وكثير من المقاولين يقبله ولا يُطلَب عادةً.
بستّة فحوص: عمل مشابه بحجم مشابه لا أكبر ثلاث مرّات، وزيارة موقع قائم له، وحجم فريقه وأدواته — لتعرف هل ينفّذ أم يُسنِد بدوره، والتزاماته الحالية بالعدد فمقاول ممتاز مثقَل يعطيك ما تبقّى من طاقته، والمستندات النظامية، وسلامة العاملين لديه. والإسناد المتسلسل يُمنَع أو يُصرَّح به بموافقة مكتوبة.
ثلاثة: ما يميّزك عن منافسيك — فإسناده يجعلك قابلًا للاستبدال، والعلاقة مع العميل — فمن يتواصل مع عميلك مباشرةً يبني علاقة تتجاوزك في المشروع القادم، والإشراف والجودة لأن المسؤولية تبقى عندك مهما أسندت. أمّا ما يُسنَد فهو العمل المتخصّص الذي لا تملكه، والذروة المؤقّتة، والعمل البعيد جغرافيًّا.
بكمّيات مقيسة لا بنسبة إنجاز تقديرية، وبقياس مشترك يحضره ممثّل الطرفين قبل الاعتماد — وهو يستغرق ساعة ويوفّر أسبوعين من المراسلات، وبمرفقات من صور وقياسات، وبموعد شهري ثابت يجعل النقد منتظمًا. وتُتجنَّب الدفعات «على الحساب» بلا ربط بمستخلص لأنها تُنتِج رصيدًا لا أحد يعرف مقابله.
بالنسبة نفسها المحتجَزة عليك، ومربوطًا فكّه بفكّ احتجازك — فمن يفكّ للباطن قبل أن يُفكّ له يدفع من نقده ما لم يقبضه، وبشرط انتهاء فترة الضمان لا بالتاريخ وحده، ومسجَّلًا كبند مستقلّ في النظام لأن المحتجَز التزام قائم يُفاجئك بعد سنتين إن لم يُسجَّل. والضمان البنكي بديل ممكن عنه.
أولًا: «الباطن تأخّر» ليس عذرًا أمام عميلك بل إقرار بسوء إدارتك. والترتيب: إنذار مكتوب عند أول تأخّر لا عند الثالث، ثم خصم تأخير مكتوب بنسبة وسقف، ثم التنفيذ على حسابه كحقّ مكتوب مسبقًا وموثَّق بالتكلفة الفعلية. والإصلاح المُدار أرخص من الاستبدال في منتصف العمل — فالاستبدال يكلّف مرّتين.
خمسة: الإشراف والمتابعة — فمن يسند ليوفّر ثمّ يشرف بنفسه ثلاث ساعات يوميًّا لم يوفّر شيئًا، وإعادة العمل غير المقبول، وكلفة تمويل الفجوة النقدية، والموادّ التي توفّرها ولم تُخصَم من مستخلصه، والضمان بعد التسليم الذي قد يمتدّ سنة.
حين يكون الهامش بعد الإشراف ضئيلًا فترفض العمل أو تعيد تسعيره، أو يكون العمل متكرّرًا مستمرًّا فالتوظيف أرخص على المدى، أو يكون نقدك مضغوطًا، أو يكون العمل هو ميزتك. وأخطرها: أن تُسنِد عملًا لا تستطيع الحكم على جودته — فأنت تضمنه أمام عميلك وأنت لا تعرف إن كان صحيحًا.
الخطوة التالية

اعرف من يموّل من قبل أن تُسنِد

نضبط أوامر الإسناد والمستخلصات والاحتجاز على المشاريع في نظامك، ونُخرِج تقرير الفجوة النقدية لكل مشروع.
