ربط المشتريات
بالمشاريع ومراكز التكلفة

مدير مشروع يسأل: «كم بقي في ميزانيتي؟». والنظام يجيب برقم يطرح الفواتير المسجَّلة من المخصَّص. والجواب خاطئ — لأن أوامر شراء اعتُمِدت ولم تصل فواتيرها بعد، ومالها محجوز فعليًا وإن لم يظهر في أي قيد.

تقنية وامتثال قراءة ١٥ دقيقة لمدير المشتريات والمدير المالي محدَّث ٥ أغسطس ٢٠٢٦

خمس حالات للريال المخصَّص

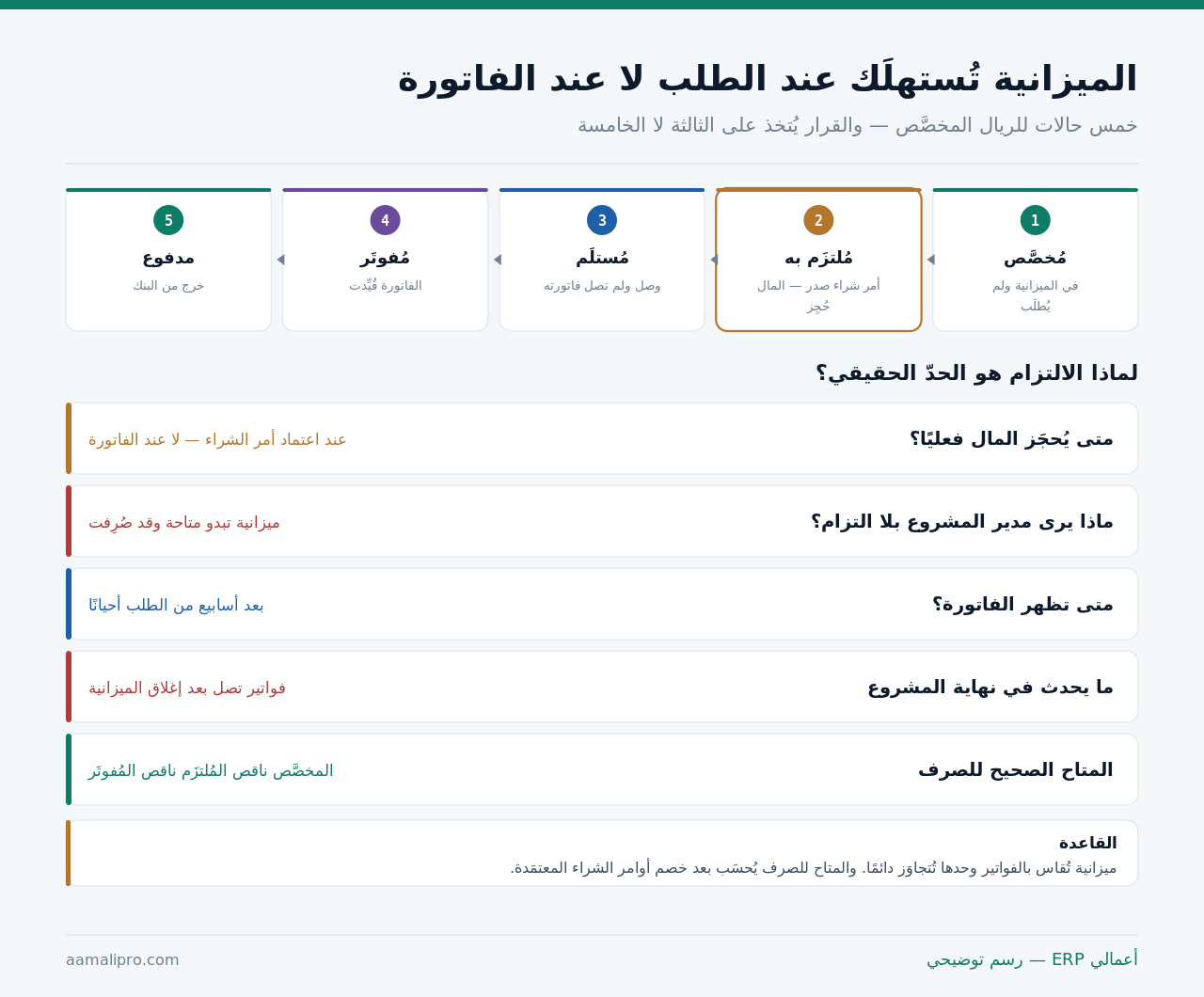

الريال في الميزانية يمرّ بخمس حالات — والقرار يُتخذ على الثانية لا الرابعة:

خمس حالات للريال المخصَّص: مخصَّص ثم ملتزَم به ثم مستلَم ثم مفوتَر ثم مدفوع، ولماذا الالتزام هو الحدّ الحقيقي
خمس حالات — والالتزام هو الحدّ الحقيقي.
القاعدة: ميزانية تُقاس بالفواتير وحدها تُتجاوَز دائمًا. والمتاح الصحيح للصرف = المخصَّص − المُلتزَم به − المُفوتَر. وهذا وحده يمنع أشيع تجاوز في المشاريع.

والفجوة بين الحالة الثانية والرابعة قد تكون أسابيع: أمر شراء يُعتمَد اليوم وفاتورته تصل بعد شهر. وخلال هذا الشهر يرى مدير المشروع ميزانية متاحة وقد صُرِفت — فيلتزم مرة أخرى بما لا يملك.

محاسبة الالتزام: قيد إحصائي لا مالي

تنبيه مهمّ: أمر الشراء ليس قيدًا محاسبيًّا. هو التزام يُسجَّل إحصائيًا ولا يدخل الدفتر العام:

أثر أحداث الشراء في الدفتر والميزانية
الحدثأثره في الدفترأثره في الميزانية
اعتماد أمر الشراءلا قيديُخصَم من المتاح
الاستلاممخزون أو مصروف مستحقّيتحوّل من التزام إلى فعلي
قيد الفاتورةمصروف ومورّدفعلي مؤكَّد
إلغاء أمر الشراءلا قيديعود للمتاح
أمر شراء مفتوح لسنةلا قيديحجز مالًا بلا داعٍ

والسطر الأخير مشكلة عملية تتراكم: أوامر شراء قديمة مفتوحة تحجز ميزانية لن تُصرَف. ومراجعتها ربعيًا تُحرّر مبالغ يظنّها الجميع ملتزَمًا بها.

واحذر خطأً محاسبيًا شائعًا: تسجيل أمر الشراء مصروفًا. فيتضخّم مصروف الفترة بما لم يُستلَم — ويُعاد تسجيله عند وصول الفاتورة فيُحسَب مرتين.

أين يُنسَب الشراء؟ ثلاثة أبعاد لا بعد واحد

كل سطر شراء يحمل أكثر من نسبة — وربطه ببعد واحد يُفقد المعلومة:

أبعاد نسب الشراء
البعديجيب عنمتى يلزم
الحسابما نوع المصروف؟دائمًا
مركز التكلفةأي قسم أو فرع استفاد؟دائمًا
المشروعأي مشروع يحمله؟إن كان لديك مشاريع
الأصل أو المعدّةأي أصل يُصان أو يُشغَّل؟في الصيانة والأساطيل
العميل أو العقدأي عقد يُخدَم؟في الخدمات التعاقدية
القاعدة الحاكمة: النسب تُطلَب عند إصدار أمر الشراء لا عند قيد الفاتورة. لأن من يُصدر الأمر يعرف لماذا يشتري — والمحاسب بعد شهر يخمّن.

واجعلها إلزامية في الشاشة لا اختيارية: حقل نسب اختياري يبقى فارغًا. وسطر شراء بلا مركز تكلفة يظهر في «غير موزَّع» — ويكبر هذا البند حتى يُفقد التقرير معناه.

وتفصيل بناء المراكز في إدارة مراكز التكلفة ومتابعة أداء الإدارات.

الشراء الذي يخدم أكثر من جهة

أكثر ما يعطّل الربط: فاتورة واحدة تخدم ثلاثة مراكز. وثلاث معالجات بترتيب التفضيل:

  1. سطور منفصلة في الأمر نفسه — كل سطر بمركزه. الأنظف وأدقّها.
  2. نسبة توزيع على السطر — حين لا يُفصَل الصنف: ٦٠٪ لمركز و٤٠٪ لآخر.
  3. مركز وسيط ثم توزيع دوري — للمشتريات العامة كالقرطاسية.

والمعالجة الأولى ممكنة أكثر مما يُظنّ: أمر شراء واحد بعدة سطور لعدة مراكز. والمورّد لا يعنيه ذلك — والفاتورة تبقى واحدة.

والثالثة تُستعمَل بحدّ: مركز وسيط يجمع أكثر من عشرة بالمئة من مشترياتك يعني أن نسبك غير مضبوطة. وليس أن التوزيع الدوري حلّ عام.

أتعرف المتاح الحقيقي في ميزانياتك؟ نربط معك المشتريات بالمشاريع والمراكز — ونُظهر الالتزام قبل الفاتورة لا بعدها.

اطلب عرضًا توضيحيًا

الشراء للمخزون: النسب تُؤجَّل لا تُلغى

تمييز يخلط كثيرين: ما يُشترى للمخزون لا يُنسَب لمشروع عند الشراء — بل عند الصرف:

متى يُنسَب الشراء للمشروع
نوع الشراءمتى يُنسَبلماذا
شراء مباشر لمشروععند أمر الشراءلا يمرّ بالمخزن أصلًا
شراء للمخزون العامعند إذن الصرفالمشروع يُعرَف عند الاستعمال
شراء لمشروع يُخزَّن مؤقتًاعند الشراء + موقع المشروعمحجوز له من البداية
خدمة أو مقاولة من الباطنعند أمر الشراءلا مخزون فيها

والسطر الثاني يمنع خطأً يُفسد تكلفة المشروع: نسب مواد المخزون العام لمشروع عند شرائها. فتُحمَّل عليه مواد قد تُستعمَل في غيره — ويظهر مشروع بتكلفة مضخَّمة وآخر بتكلفة ناقصة.

والسطر الثالث يحتاج ضبطًا: مواد محجوزة لمشروع في المخزن. وإن استُعمِلت في غيره وجب تحويلها بمستند — وإلّا فقدت النسبة معناها.

أربعة تقارير يُبنى عليها القرار

المتاح مقابل المخصَّص

لكل مشروع أو مركز: المخصَّص والملتزَم والمفوتَر والمتاح. أهمّ تقرير — ويُقرأ قبل كل اعتماد شراء.

قبل كل اعتماد

أوامر الشراء المفتوحة

ما اعتُمِد ولم يُستلَم، بأعماره. يكشف ما يحجز ميزانية بلا داعٍ وما تأخّر توريده.

أسبوعيًا

المستلَم بلا فاتورة

وصل ولم تصل فاتورته. التزام قائم يجب أن يظهر في المستحقّات — وإلّا فوجئت به.

عند الإقفال

والرابع شهري: المشتريات غير الموزَّعة — ما لم يُنسَب لأي مركز. وصفر هو الهدف؛ وأي نموّ فيه يعني حقلًا اختياريًا يُترَك فارغًا.

والبطاقة الثالثة تُنتج قيدًا لازمًا عند الإقفال: مصروف مستحقّ عمّا استُلِم ولم يُفوتَر. وبدونه يظهر ربح الشهر أعلى مما هو — تفصيله في كيف يعمل إقفال الفترات المالية داخل النظام؟.

ربط الموافقة بالميزانية: المنع قبل الصرف

أقوى استعمال للربط أن يُوقِف النظام الطلب قبل أن يصير التزامًا:

ربط الموافقة بالمتاح في الميزانية
الحالةسلوك النظام
الطلب ضمن المتاحيمرّ لمسار الموافقة العادي
الطلب يتجاوز المتاحيُوقَف ويحتاج اعتمادًا أعلى
الطلب يتجاوز المخصَّص كليًّايُمنَع — يحتاج تعديل ميزانية
بند لا ميزانية لهيُوقَف — لا يمرّ بصمت

والسطر الرابع أنفعها وأقلّها تفعيلًا: شراء في بند بلا ميزانية. ومروره بصمت يعني أن ميزانيتك وثيقة لا أداة — وإيقافه يُجبر على قرار واعٍ إمّا بالتعديل أو بالرفض.

واحذر التشديد المفرط: منع كل تجاوز بلا مسار استثناء يُنتج التفافًا — شراء يُقسَّم أو يُصرَف من العهدة. والمسار الصحيح تصعيد لا منع مطلق. تفصيله في إدارة الموافقات المالية قبل الصرف.

إغلاق المشروع: الفواتير المتأخرة

مشكلة تتكرر في نهاية كل مشروع — وتُعالَج بالترتيب لا بالمفاجأة:

  1. أغلِق باب أوامر الشراء قبل انتهاء العمل بأسابيع.
  2. اجرد أوامر الشراء المفتوحة وقرّر: تُستكمَل أم تُلغى.
  3. سجّل مستحقًّا لكل ما استُلِم ولم يُفوتَر بتقدير معقول.
  4. راسِل الموردين لإرسال الفواتير المعلّقة بمهلة محدّدة.
  5. أغلِق المشروع محاسبيًا ووجّه أي فاتورة متأخرة إلى بند محدّد.

والخطوة الثالثة هي الفرق بين تكلفة مشروع صحيحة وتكلفة تُصحَّح لاحقًا: مستحقّ عن المستلَم غير المفوتَر. ومن يغلق مشروعه على الفواتير الواصلة يُعلن ربحًا ثم يخصم منه بعد شهرين.

والخطوة الخامسة قرار يُتخذ مسبقًا: إلى أين تذهب فاتورة تصل بعد الإغلاق؟ إمّا إعادة فتح — وهو ما لا نُحبّذه — أو بند «تسويات مشاريع مغلقة» يُقرأ صراحةً.

ما الذي يلزم ليعمل هذا؟

متطلبات ربط المشتريات بالميزانية
المتطلّبوإلا
أمر شراء إلزامي قبل الشراءلا التزام يُقاس
حقول النسب إلزامية في الأمربند «غير موزَّع» يتضخّم
ميزانية مُدخَلة بالمركز والمشروعلا متاح يُحسَب
الالتزام يظهر في تقرير الميزانيةالمتاح يبقى وهميًا
ربط الموافقة بالمتاحالتجاوز يُكتشَف بعد وقوعه
إغلاق آلي لأوامر مستوفاةالتزامات وهمية تتراكم

والسطر الأول شرط لكل ما بعده: بلا أمر شراء لا يوجد التزام أصلًا. ومنشأة تشتري بمكالمة ثم تستلم الفاتورة لا يمكنها قياس المتاح مهما بلغ نظامها.

والسطر السادس يمنع تراكمًا صامتًا: أمر استُلِم كاملًا وفُوتِر ولم يُغلَق يبقى محسوبًا التزامًا — فيُظهر متاحًا أقلّ من الحقيقة.

ومتى يكون هذا الربط عبئًا لا فائدة؟

هذا القسم يخالف مصلحتنا — وحدات المشتريات والميزانيات بند تسعير. لكن الربط لا يستحق دائمًا:

مركز تكلفة واحد

منشأة بنشاط واحد وموقع واحد. النسب هنا تُملأ بالقيمة نفسها كل مرة — عبء إدخال بلا معلومة.

لا تحتاجه

مشتريات فورية صغيرة

شراء يُستلَم في اليوم نفسه بمبالغ صغيرة. الفجوة بين الالتزام والفاتورة صفر — فلا معنى لقياسها.

الفاتورة تكفي

لا ميزانيات أصلًا

من لا يضع ميزانية للمركز لا يستفيد من «المتاح». ابنِ الميزانية أولًا — ثم اربط الالتزام بها.

رتّب أولًا

والبطاقة الثالثة هي الترتيب الذي يُقلَب كثيرًا: يُشترى الربط قبل وجود ميزانية يُقاس عليها. والنتيجة تقرير يعرض التزامات مقابل خانة فارغة — ومعلومة بلا مرجع لا تُنتج قرارًا.

ونقولها صراحة: الفائدة تظهر حين تكون الفجوة بين الطلب والفاتورة أسابيع. ومن يشتري ويستلم ويُفوتَر في اليوم نفسه لا يحتاج محاسبة التزام — يحتاج نسبًا صحيحة على الفاتورة فقط.

أعندك مشاريع وميزانيات؟ صِف لنا دورة الشراء عندك ومدّتها — نقول لك إن كان الالتزام يضيف لك شيئًا أو يكفيك ضبط النسب.

اطلب رأيًا صريحًا

قائمة فحص لربط المشتريات

  1. كل شراء يبدأ بأمر شراء معتمَد.
  2. النسب تُطلَب عند إصدار الأمر لا عند الفاتورة.
  3. حقول المركز والمشروع إلزامية لا اختيارية.
  4. أمر الشراء لا يُسجَّل مصروفًا — التزامًا إحصائيًا.
  5. تقرير الميزانية يعرض المتاح بعد خصم الالتزام.
  6. الموافقة مربوطة بالمتاح لا بالمخصَّص.
  7. بند بلا ميزانية يُوقَف ولا يمرّ بصمت.
  8. مسار تصعيد للتجاوز — لا منع مطلق.
  9. شراء المخزون العام يُنسَب عند الصرف لا الشراء.
  10. أوامر الشراء المفتوحة تُراجَع ربعيًا.
  11. المستلَم غير المفوتَر يُسجَّل مستحقًّا عند الإقفال.
  12. إغلاق المشروع يسبقه إغلاق باب أوامر الشراء.

تسع من اثنتي عشرة تعني ميزانيات تُدار لا تُراقَب بعد فوات الأوان. والبند الخامس هو جوهر الأمر — متاح لا يخصم الالتزام رقم يُغري بالتجاوز.

أسئلة شائعة

ما يُسأل عن ربط المشتريات بالمراكز

لأن أوامر شراء اعتُمِدت ومالها محجوز فعليًا ولم تصل فواتيرها بعد. والفجوة بينهما قد تكون أسابيع يرى فيها مدير المشروع ميزانية متاحة وقد صُرِفت. والمتاح الصحيح = المخصَّص ناقص الملتزَم به ناقص المفوتَر.
لا. هو التزام يُسجَّل إحصائيًا ويُخصَم من المتاح في الميزانية، ولا يدخل الدفتر العام. وتسجيله مصروفًا خطأ يتضخّم به مصروف الفترة بما لم يُستلَم — ثم يُعاد تسجيله عند وصول الفاتورة فيُحسَب مرتين.
عند إصدار أمر الشراء لا عند قيد الفاتورة — لأن من يُصدر الأمر يعرف لماذا يشتري، والمحاسب بعد شهر يخمّن. واجعل الحقول إلزامية لا اختيارية، فحقل اختياري يبقى فارغًا وبند «غير موزَّع» يتضخّم حتى يُفقد التقرير معناه.
بثلاث معالجات مرتّبة: سطور منفصلة في الأمر نفسه لكل مركز — وهي الأنظف والأدقّ، أو نسبة توزيع على السطر حين لا يُفصَل الصنف، أو مركز وسيط ثم توزيع دوري للمشتريات العامة. والثالثة بحدّ: مركز وسيط يجمع أكثر من عشرة بالمئة يعني نسبًا غير مضبوطة.
لا — إن كان شراءً للمخزون العام فالنسب تُؤجَّل إلى إذن الصرف، لأن المشروع يُعرَف عند الاستعمال. ونسبها عند الشراء يُحمّل مشروعًا مواد قد تُستعمَل في غيره، فيظهر بتكلفة مضخَّمة وآخر بتكلفة ناقصة. أمّا الشراء المباشر للمشروع فيُنسَب عند الأمر.
بأربع حالات: الطلب ضمن المتاح يمرّ عاديًا، والمتجاوز للمتاح يُوقَف ويحتاج اعتمادًا أعلى، والمتجاوز للمخصَّص كليًّا يحتاج تعديل ميزانية، والبند بلا ميزانية يُوقَف ولا يمرّ بصمت. واحذر المنع المطلق بلا مسار تصعيد — فهو يُنتج التفافًا.
أغلِق باب أوامر الشراء قبل انتهاء العمل بأسابيع، واجرد المفتوح منها وقرّر مصيره، وسجّل مستحقًّا لكل ما استُلِم ولم يُفوتَر، وراسِل الموردين بمهلة محدّدة، ثم أغلِق محاسبيًا مع تحديد مسبق لوجهة أي فاتورة متأخرة.
حين يكون لديك مركز تكلفة واحد فالنسب تُملأ بالقيمة نفسها كل مرة، أو حين تكون مشترياتك فورية صغيرة تُستلَم في اليوم نفسه فالفجوة بين الالتزام والفاتورة صفر، أو حين لا توجد ميزانيات أصلًا — فمن لا يضع ميزانية لا يستفيد من «المتاح».
الخطوة التالية

اعرف المتاح قبل أن تلتزم

صِف لنا دورة الشراء عندك ومدّتها وهيكل مشاريعك ومراكزك. نربط الالتزام بالميزانية ونضبط النسب عند مصدرها — أو نقول لك إن كان يكفيك أبسط من ذلك.
