إضافة فرع أو نشاط جديد
إلى نظام قائم

إضافة وحدة جديدة إلى نظام يعمل تبدو مهمّة إعدادات بسيطة — وهي في الواقع مشروع مصغّر له تجهيز وأرصدة افتتاحية وإطلاق. والفرق أن أخطاءها لا تظهر في الوحدة الجديدة وحدها، بل تُشوّه أرقام المنشأة كلّها.

تنفيذ قراءة ١٥ دقيقة لمدير المشروع ومسؤول النظام محدَّث ٥ أغسطس ٢٠٢٦

ما يُعاد استعماله وما يُنشأ جديدًا

القرار في كل بند يوفّر أسابيع أو يُنتج خلطًا يمتدّ سنوات:

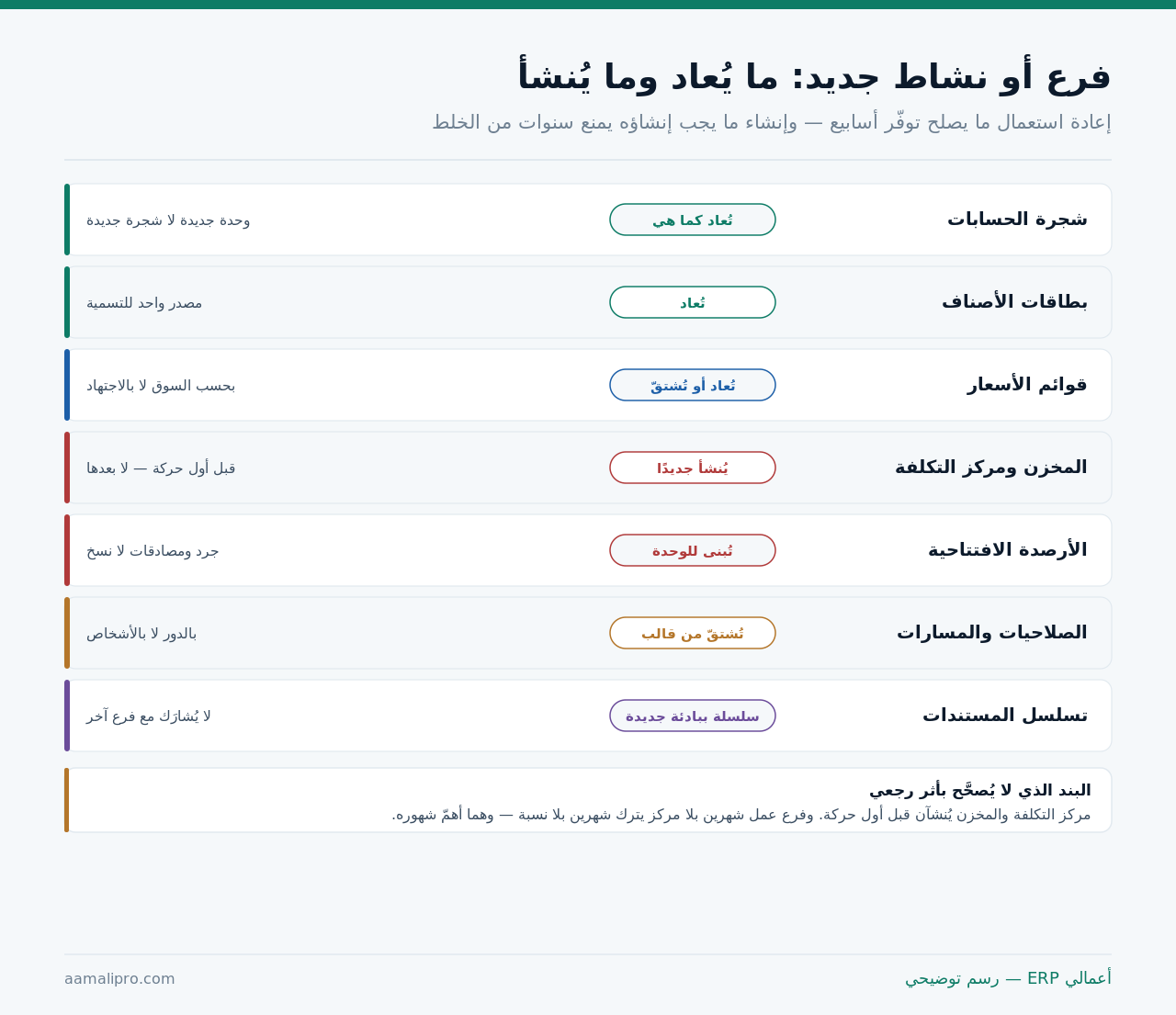

ما يُعاد استعماله وما يُنشأ جديدًا عند إضافة فرع أو نشاط: الشجرة والأصناف والأسعار والمخزن ومركز التكلفة والأرصدة والصلاحيات والتسلسل
سبعة بنود — ولكلٍّ قرار.
البند الذي لا يُصحَّح بأثر رجعي: مركز التكلفة والمخزن يُنشآن قبل أول حركة. وفرع عمل شهرين بلا مركز يترك شهرين بلا نسبة — وهما أهمّ شهوره وأكثرها استحقاقًا للقياس.

والقاعدة العامة: ما يصف «ماذا» يُعاد وما يصف «أين» يُنشأ. فالصنف والحساب والسعر تصف ماذا — والمخزن والمركز والسلسلة تصف أين. وخلط الاثنين هو أصل أكثر أخطاء التوسّع.

جدول التجهيز: أربعة أسابيع قبل الافتتاح

التجهيز الذي يتمّ قبل الافتتاح يستغرق أيامًا — وبعده يستغرق شهورًا من التصحيح:

جدول تجهيز الوحدة الجديدة
المدّة قبل الافتتاحما يُنجَز
أربعة أسابيعقرار البنية: فرع أم كيان · مخزن · مركز تكلفة
ثلاثة أسابيعإنشاء المخزن والمركز والسلسلة والصلاحيات
أسبوعانقائمة الأسعار والأصناف المتاحة في الوحدة
أسبوعتدريب الطاقم على سيناريوهات الوحدة
أيامالأرصدة الافتتاحية للمخزون والعهد
يوم الافتتاحأول معاملة حقيقية بمرافقة

والسطر الرابع يُختصَر غالبًا وهو الأهمّ عمليًا: تدريب بسيناريوهات الوحدة نفسها. فطاقم فرع تجزئة يحتاج دورة البيع النقدي والمرتجع — لا جولة على كل شاشات النظام.

والسطر الخامس يُنجَز في آخر لحظة بقصد: الأرصدة الافتتاحية أقرب ما يكون للافتتاح. فجرد قبل أسبوعين يحتاج تسوية حركات أسبوعين — وقد فصّلنا بناء الأرصدة في كيف تنقل الأرصدة الافتتاحية بشكل صحيح؟.

أول قرار: فرع أم كيان أم نشاط؟

القرار يسبق كل إعداد — وتغييره لاحقًا يعني إعادة بناء:

اختيار بنية الوحدة الجديدة
الحالةالبنيةما يترتّب
موقع جديد لنشاط قائمفرع: مخزن + مركز تكلفةدفتر واحد وتقارير مقارنة
نشاط جديد في الموقع نفسهخطّ نشاط: حسابات إيراد + مركزقائمة دخل بأعمدة
كيان مستقلّ نظامًاشركة منفصلةدفتر مستقلّ وتوحيد
مشروع مؤقّتبُعد مشروع لا فرعيُغلَق عند الانتهاء

والسطر الرابع يُخطأ فيه كثيرًا: مشروع مؤقّت يُنشأ فرعًا. فيبقى في القوائم والتقارير بعد انتهائه — والصحيح بُعد مشروع يُغلَق ويختفي من الشاشات ويبقى في التاريخ.

والسطر الثالث يُسأل عنه مختصّ قبل أي بناء: الشكل القانوني يقرّر البنية لا التفضيل التقني. وتفصيل الفرق في تنظيم حسابات المنشأة متعددة الأنشطة.

الأرصدة الافتتاحية للوحدة الجديدة

ليست نسخة من وحدة أخرى — بل تُبنى من واقع الوحدة نفسها:

  1. المخزون بجرد فعلي في الوحدة — لا بما حُوِّل إليها دفتريًا.
  2. العهد النقدية بمبلغ محدّد ومسؤول باسمه.
  3. الأصول المسلَّمة بمحاضر عهدة لا بقائمة تحويل.
  4. العملاء المنقولون بأرصدتهم — إن نُقِل بعضهم للوحدة.
  5. لا أرصدة افتتاحية للحسابات العامة — فالدفتر واحد.
الفرق عن تطبيق نظام جديد: لا أرصدة افتتاحية للحسابات هنا — الدفتر قائم. وما يُبنى هو أرصدة المخزن والعهد فقط. ومن يفتح أرصدة افتتاحية لفرع في دفتر واحد يضاعف الأرقام.

والبند الأول يمنع خطأً متكرّرًا: الاعتماد على ما حُوِّل دفتريًا. فبضاعة حُوِّلت ولم تصل أو وصلت ناقصة تظهر في رصيد الوحدة الجديدة — والجرد الفعلي يوم الافتتاح هو المرجع.

ما الذي قد يختلف في الوحدة الجديدة؟

ليست الوحدة نسخة — وبعض الاختلافات مشروعة وتُعرَّف لا تُقاوَم:

ما يختلف وما لا يختلف في الوحدة الجديدة
العنصريختلف؟الضابط
قائمة الأسعارقد تختلفبمبرّر كلفة لا باجتهاد محلي
الأصناف المتاحةغالبًا تختلفمجموعة من الكتالوج لا كتالوج جديد
ساعات العمل والوردياتتختلفإعداد محلي
حدود الصرف والخصمقد تختلفبحسب الحجم لا بحسب الشخص
شجرة الحساباتلا تختلفوحدة واحدة للجميع
معايير التسمية والترميزلا تختلفمركزية دائمًا

والسطر الثاني عملي جدًّا: الفرع الجديد لا يحتاج كل الكتالوج. وتحديد مجموعة الأصناف المتاحة فيه يبسّط شاشاته ويقلّل الخطأ — بلا إنشاء بطاقات جديدة.

والسطر السادس لا يُتنازَل عنه: معايير التسمية مركزية. فوحدة تنشئ أصنافًا بأسمائها تُنتج ازدواجًا يُفسِد تقارير المجموعة — وقد فصّلناه في حوكمة البيانات الرئيسية.

أتفتح فرعًا أو نشاطًا؟ نجهّز معك الوحدة قبل الافتتاح: بنية ومخزن ومركز وسلسلة وأرصدة — لا بعده.

اطلب جلسة تجهيز

أول إقفال بالوحدة الجديدة

الإقفال الأول بعد الإضافة يختبر ما لا يختبره التشغيل اليومي:

  1. تحقّق أن كل حركة حملت المركز — لا حركات غير موزَّعة.
  2. طابق مخزن الوحدة بجرد فعلي أول مرة.
  3. راجع التحويلات بين الوحدة وغيرها — بطرفين مكتملين.
  4. اقرأ قائمة الدخل بالأعمدة — هل تظهر الوحدة منفصلة؟
  5. افحص المصروف المشترك — هل وُزِّع على الوحدة بأساسه؟
فحوص أول إقفال بالوحدة الجديدة
ما يُفحَص في أول إقفالالرقم المقبولإن اختلف
حركات بلا مركز تكلفةصفرحركات لن تظهر في تقرير أي وحدة
فرق جرد مخزن الوحدةضمن حدّ التسامحأرصدة افتتاحية غير دقيقة
تحويلات بطرف واحدصفربضاعة معلّقة بين وحدتين
مبيعات بلا سلسلة الوحدةصفرسلسلة مشتركة بالخطأ
حصّة الوحدة من المشتركمحمَّلةربح ظاهري لا يستمرّ

والبند الخامس يُغفَل في أول شهر فيُظهر الوحدة مربحة زورًا: حصّتها من المصروف المشترك. فإيجار الإدارة ورواتبها لا تتغيّر — لكن نصيب الوحدة منها يجب أن يُحمَّل عليها منذ شهرها الأول.

والبند الأول أسرع فحص: تقرير الحركات بلا مركز تكلفة. وصفر هو الهدف — وأي رقم فيه يعني حركات لن تظهر في تقرير أي وحدة.

ستّة أخطاء تتكرّر في كل إضافة

أخطاء إضافة الوحدة الجديدة
الخطأأثره
التشغيل قبل إنشاء المركزشهور بلا نسبة لا تُصحَّح
مشاركة سلسلة مستندات مع فرع آخرفجوات لا تُفسَّر
نسخ شجرة حسابات للوحدةشجرة تتضخّم ومقارنة تُكسَر
إنشاء أصناف محليةازدواج يُفسِد تقارير المجموعة
صلاحيات منسوخة من شخصيرث ما لا يحتاجه
إغفال إبلاغ الأطراف الخارجيةتأمين وعقود لا تشمل الموقع

والخطأ الخامس شائع لأنه سريع: نسخ صلاحيات موظف قائم. فيرث الجديد صلاحيات تراكمت لغيره عبر سنوات — والصحيح قالب بالدور لا نسخة عن شخص.

والخطأ السادس يقع خارج النظام: موقع جديد غير مذكور في وثيقة التأمين ولا في عقود الخدمة. وتفصيله في التأمين على الأصول والمخزون.

ما يتغيّر في تقاريرك بعد الإضافة

المقارنة الزمنية تنكسر مؤقّتًا

نموّ الإيراد سببه وحدة جديدة لا تحسّن أداء. اقرأ «نموّ الوحدات القائمة» منفصلًا عن الإجمالي.

افصل النموّين

المصروف المشترك يُعاد توزيعه

إضافة وحدة تُغيّر حصّة كل وحدة قائمة من المشترك — فتبدو أرباحها أعلى بلا تغيّر حقيقي.

اشرح التغيّر

وحدة جديدة لا تُقارَن بناضجة

فرع في شهره الثالث لا يُقاس بفرع عمره ثلاث سنوات. قارنه بأول ثلاثة أشهر لفرع آخر.

قارن المتماثل

والبطاقة الأولى تمنع خداعًا ذاتيًا: نموّ إجمالي مصدره الافتتاح لا التحسّن. ومنشأة تفتح فرعًا كل سنة تُظهر نموًّا مستمرًّا بينما وحداتها القائمة راكدة — والفصل بين الرقمين يكشف ذلك.

والبطاقة الثالثة تحمي مدير الوحدة الجديدة من حكم ظالم: منحنى التعلّم حقيقي. وتفصيل المقارنة العادلة في إدارة مبيعات الفروع والمخزون من منصة واحدة.

إن كنت ستكرّر: ابنِ قالبًا

منشأة تفتح وحدة كل سنة تبني القالب مرة وتوفّره كل مرة:

  1. وثيقة بنية الوحدة: ما يُنشأ وما يُعاد وبأي أسماء.
  2. قوالب صلاحيات بالدور جاهزة للتطبيق.
  3. قائمة تجهيز بأربعة أسابيع بمسؤول لكل بند.
  4. حزمة تدريب بسيناريوهات الوحدة.
  5. قائمة أطراف تُبلَّغ: تأمين · بنك · مورّدون · جهات.

والبند الخامس هو ما يُنسى دائمًا لأنه خارج النظام: قائمة من يُبلَّغ. وكل وحدة جديدة تكشف طرفًا نُسي في السابقة — فتُضاف إلى القائمة ولا تتكرّر.

والقالب يُحدَّث بعد كل إضافة: ما تعثّر هذه المرة يُضاف للمرة القادمة. وهذا ما يجعل الوحدة الخامسة أسرع من الثانية بكثير.

ومتى لا تضيف الوحدة إلى النظام أصلًا؟

هذا القسم يخالف مصلحتنا — كل وحدة إضافية بند تسعير في أكثر العقود:

نشاط تجريبي قصير

تجربة ثلاثة أشهر لسوق جديد. بُعد مشروع يكفي — وإنشاء فرع كامل ثم إغلاقه يترك أثرًا في الشجرة والتقارير.

بُعد مشروع

نقطة بيع صغيرة بموظف

كشك أو منفذ محدود. ملخّص يومي يُرحَّل يكفي — والوحدة الكاملة بصلاحياتها وتقاريرها كلفة بلا عائد.

ملخّص يومي

قبل تعيين مسؤول

وحدة بلا من يُدخِل ويجرد ويصفّي. ستُنتج أرصدة دفترية لا تطابق شيئًا — والمسؤول يسبق الإعداد.

عيّن أولًا

والبطاقة الثالثة هي الشرط الذي يسبق كل ما في هذا المقال: وحدة بلا مسؤول ليست وحدة. ومخزن بلا أمين ومركز بلا مدير يُنتجان أرقامًا لا يقف خلفها أحد — وهي أسوأ من عدم الفصل أصلًا.

ونقولها صراحة: ليس كل توسّع يحتاج بنية جديدة في النظام. واسأل أولًا: أي قرار سأتخذه بأرقام هذه الوحدة منفصلة؟ فإن لم يكن ثمّة قرار، فالفصل عبء إدخال يومي بلا عائد.

ما شكل توسّعك؟ صِف لنا الوحدة الجديدة ومدّتها وحجمها — نقترح أبسط بنية تعطيك ما تحتاج قياسه.

اطلب تصميم بنية

قائمة فحص لإضافة وحدة جديدة

  1. قرار البنية محسوم: فرع أم نشاط أم كيان أم مشروع.
  2. الشكل القانوني سُئل عنه مختصّ إن كان كيانًا.
  3. مركز التكلفة والمخزن أُنشئا قبل أول حركة.
  4. سلسلة مستندات مستقلّة ببادئة خاصّة.
  5. الشجرة والأصناف مُعادة لا منسوخة.
  6. الأصناف المتاحة مجموعة من الكتالوج لا كتالوج جديد.
  7. الصلاحيات من قالب بالدور لا نسخة عن شخص.
  8. أرصدة المخزون بجرد فعلي يوم الافتتاح.
  9. لا أرصدة افتتاحية للحسابات — الدفتر واحد.
  10. تدريب بسيناريوهات الوحدة قبل الافتتاح بأسبوع.
  11. الأطراف الخارجية مُبلَّغة: تأمين وعقود وبنك.
  12. أول إقفال يفحص الحركات بلا مركز والمصروف المشترك.

تسع من اثنتي عشرة تعني وحدة تدخل النظام نظيفة. والبند الثالث هو الوحيد الذي لا يُصحَّح لاحقًا — ما لم يُنشأ قبل أول حركة يترك فترة بلا نسبة إلى الأبد.

أسئلة شائعة

ما يُسأل عن إضافة وحدة جديدة

القاعدة: ما يصف «ماذا» يُعاد وما يصف «أين» يُنشأ. فالشجرة والأصناف والأسعار تُعاد، والمخزن ومركز التكلفة وسلسلة المستندات تُنشأ. والأرصدة الافتتاحية تُبنى للوحدة بجرد لا تُنسَخ، والصلاحيات تُشتقّ من قالب بالدور.
مركز التكلفة والمخزن — يُنشآن قبل أول حركة لا بعدها. وفرع عمل شهرين بلا مركز يترك شهرين بلا نسبة، وهما أهمّ شهوره وأكثرها استحقاقًا للقياس. وكل ما عداه يمكن تعديله بدرجات.
موقع جديد لنشاط قائم يكون فرعًا بمخزن ومركز تكلفة، ونشاط جديد في الموقع نفسه يكون خطّ نشاط بحسابات إيراد ومركز، وكيان مستقلّ نظامًا يكون شركة منفصلة بدفتر مستقلّ، ومشروع مؤقّت يكون بُعد مشروع لا فرعًا — فالفرع يبقى في التقارير بعد انتهائه.
المخزون بجرد فعلي في الوحدة لا بما حُوِّل إليها دفتريًا، والعهد النقدية بمبلغ ومسؤول، والأصول بمحاضر عهدة، والعملاء المنقولون بأرصدتهم. ولا أرصدة افتتاحية للحسابات العامة — فالدفتر قائم، ومن يفتحها لفرع في دفتر واحد يضاعف الأرقام.
قائمة الأسعار قد تختلف بمبرّر كلفة، والأصناف المتاحة غالبًا تختلف — بمجموعة من الكتالوج لا كتالوج جديد، وساعات العمل، وحدود الصرف بحسب الحجم. أمّا شجرة الحسابات ومعايير التسمية والترميز فلا تختلف — مركزية دائمًا.
ستّة: التشغيل قبل إنشاء المركز، ومشاركة سلسلة مستندات مع فرع آخر، ونسخ شجرة حسابات للوحدة، وإنشاء أصناف محلية تُنتج ازدواجًا، ونسخ صلاحيات من شخص بدل قالب بالدور، وإغفال إبلاغ الأطراف الخارجية كالتأمين والعقود.
ثلاثة: المقارنة الزمنية تنكسر — فاقرأ نموّ الوحدات القائمة منفصلًا عن الإجمالي وإلّا بدا النموّ تحسّنًا وهو افتتاح، والمصروف المشترك يُعاد توزيعه فتبدو أرباح الوحدات القائمة أعلى بلا تغيّر حقيقي، والوحدة الجديدة تُقارَن بأول أشهر وحدة أخرى لا بوحدة ناضجة.
حين تكون نشاطًا تجريبيًا قصيرًا فبُعد مشروع يكفي، أو نقطة بيع صغيرة بموظف واحد فملخّص يومي يُرحَّل يكفيها، أو قبل تعيين مسؤول — فوحدة بلا من يُدخِل ويجرد تُنتج أرصدة لا تطابق شيئًا. واسأل أولًا: أي قرار سأتخذه بأرقامها منفصلة؟
الخطوة التالية

جهّز الوحدة قبل الافتتاح لا بعده

صِف لنا الوحدة الجديدة وطبيعتها ومدّتها وحجمها. نحسم معك قرار البنية ونجهّز المخزن والمركز والسلسلة والصلاحيات والأرصدة — بجدول أربعة أسابيع بمسؤول لكل بند.
