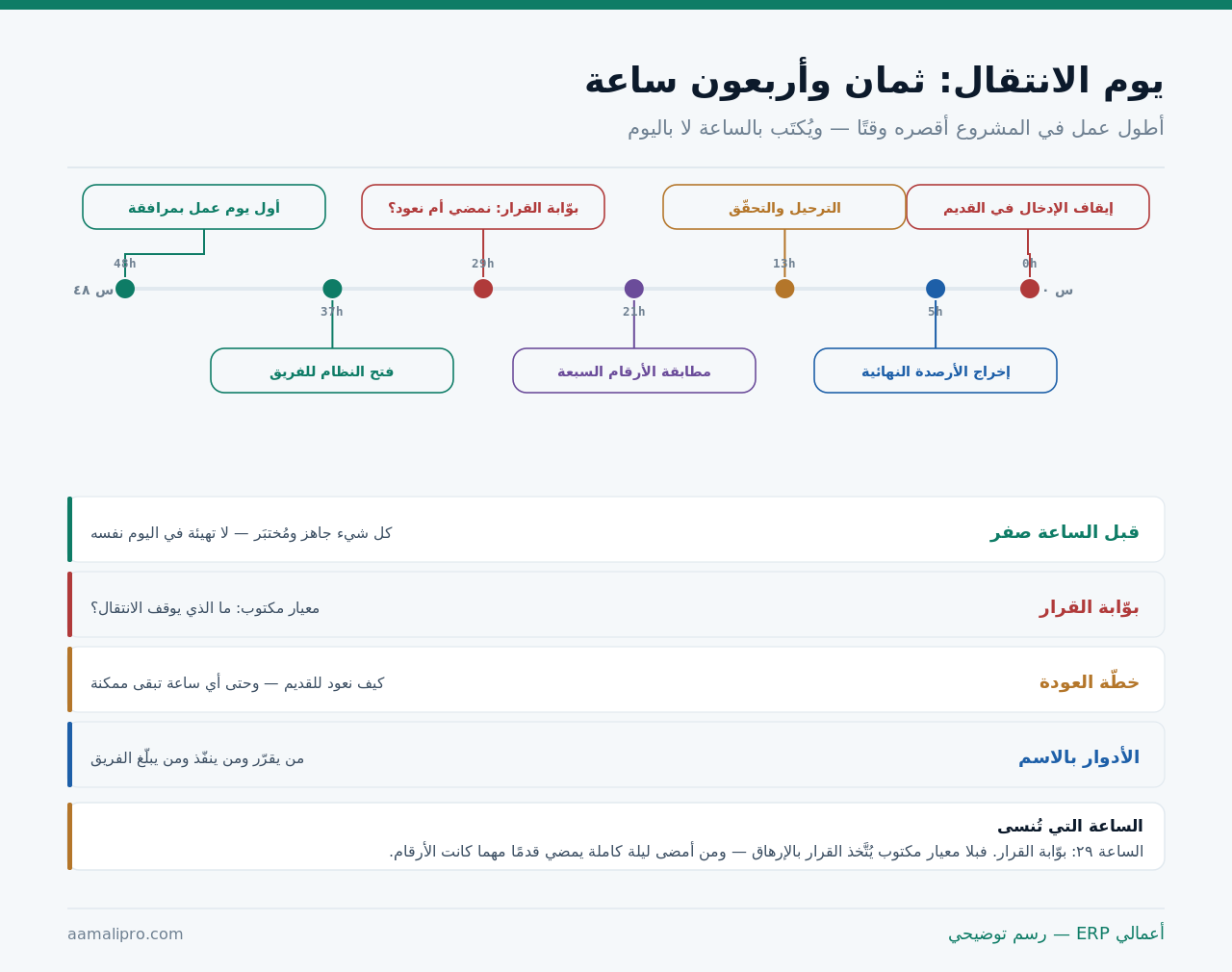

الخطّ الزمني: سبع محطّات
ولكل محطّة ساعة تقريبية ومسؤول — يُكتبان قبل أسبوعين:

واختيار التوقيت ليس تفصيلًا: يُفضَّل انتقال يقع في نهاية فترة محاسبية وفي عطلة أسبوعية — فالأرصدة أوضح والضغط التشغيلي أقلّ. ومن ينتقل في منتصف شهر يحمل شهرًا مقسومًا بين نظامين.
وهذا المقال عن اليومين نفسيهما. أمّا شهر التوازي قبلهما فمفصَّل في خطة التشغيل التجريبي للنظام المحاسبي، والتسعون يومًا بعدهما في أول تسعين يومًا بعد إطلاق النظام.
ما يجب أن يكون منتهيًا قبل الساعة صفر
ولا تهيئة في اليوم نفسه — فكل ما يُؤجَّل إليه يتحوّل إلى مشكلة تحت ضغط:
| البند | يُنجَز قبل | إن تأخّر |
|---|---|---|
| التهيئة كاملة ومُختبَرة | أسبوعين | أوقِف الانتقال |
| البيانات الرئيسية منظَّفة | أسبوعين | ستنقل الفوضى |
| التدريب واختبار الكفاءة | أسبوع | أول يوم فوضى |
| الحسابات والصلاحيات | أسبوع | الجميع بصلاحية واحدة |
| الطابعات والأجهزة والربط | أسبوع | توقّف تشغيلي |
| قوالب المستندات وتسلسلاتها | أسبوع | أرقام مكرّرة |
والبند الثاني هو الأكثر تأجيلًا والأعلى كلفةً: تنظيف البطاقات. ومن ينقل بطاقات مكرّرة يبدأ حياته الجديدة بأرصدة موزّعة — وقد فصّلناه في حوكمة البيانات الرئيسية: بطاقات الأصناف والعملاء.
والقاعدة الحاكمة لهذه القائمة: ما لم ينتهِ قبل أسبوع لا يُنجَز في اليوم. وتأجيل الانتقال أسبوعين أرخص من انتقال يفشل ويُعاد.
التجميد: ماذا يتوقّف وماذا يستمرّ؟
ولا يمكن إيقاف العمل كلّه — والقرار يُتخذ سلفًا لكل نوع:
| النشاط | خلال الانتقال | كيف يُعالَج |
|---|---|---|
| الإدخال في القديم | يتوقّف تمامًا | إغلاق الصلاحيات لا التذكير |
| البيع النقدي | يستمرّ يدويًّا | نماذج مرقّمة تُدخَل لاحقًا |
| الاستلام من المورّدين | يُؤجَّل إن أمكن | إشعار مسبق للمورّدين |
| التحصيل | يستمرّ بإيصالات | تُدخَل بعد الفتح |
| الصرف | يُؤجَّل | إلا الطارئ بموافقة |
| الاستفسارات | تُجاب من القديم قراءةً | القديم يبقى للقراءة |
والسطر الأول يُنفَّذ بالصلاحيات لا بالتعليمات: أغلق الإدخال فعليًّا. فمن يعتمد على «أبلغنا الجميع» يجد فاتورة أُدخِلت في القديم بعد إخراج الأرصدة — وهي فاتورة ضائعة بين نظامين.
والسطر الأخير قرار يوفّر قلقًا: النظام القديم يبقى للقراءة شهورًا. وقد فصّلنا ما يُحتفَظ به في ملفّ التسليم: ما الذي تملكه حين ينتهي المشروع؟.
أتقترب من يوم الانتقال؟نُجهّز معك خطّة الساعات وبوّابة القرار وخطّة العودة — ونرافقك في اليومين.
جهّز يوم انتقالكالأرصدة النهائية: تُخرَج مرّة
وهذه أهمّ مخرَجات الساعات الأولى — وتُخرَج بلحظة قطع واحدة معلنة:
- أعلِن لحظة القطع بالتاريخ والساعة — كل ما بعدها في الجديد.
- أخرِج الأرصدة بتفصيلها لا بإجمالها — بالعميل والصنف والحساب.
- احفظ نسخة موقَّعة — ملفّ لا يتغيّر بعد الإخراج.
- احتفظ بنسخة من القديم كاملة قبل أي تعديل.
- لا تُخرِج مرّتين — إخراج ثانٍ يعني رصيدين مختلفين.
وتفصيل ما يُرحَّل ومستوى تفصيله مفصَّل في كيف تنقل الأرصدة الافتتاحية بشكل صحيح؟ — وهذا المقال يفترض أن ذلك مقرَّر سلفًا، ولا يُقرَّر في اليوم نفسه.
الأرقام السبعة التي تُطابَق
وتُقارَن بين النظامين قبل أي قرار — ولكلٍّ حدّ مقبول معلن:
| الرقم | الحدّ المقبول | إن اختلف |
|---|---|---|
| إجمالي ميزان المراجعة | صفر فرق | خلل ترحيل — لا تمضِ |
| رصيد النقد والبنوك | صفر فرق | راجِع القيود |
| إجمالي الذمم المدينة | صفر فرق | راجِع التفصيل بالعميل |
| إجمالي الذمم الدائنة | صفر فرق | راجِع بالمورّد |
| قيمة المخزون | ضمن حدّ تقريب معلن | راجِع طريقة التقييم |
| عدد بطاقات العملاء والأصناف | صفر فرق | بطاقات لم تُرحَّل |
| عدد المستندات المفتوحة | صفر فرق | أوامر أو فواتير ضائعة |
والسطر الأخير يُغفَل ويكلّف كثيرًا: المستندات المفتوحة — أوامر شراء لم تُستلَم، وفواتير لم تُسدَّد، وطلبات لم تُنفَّذ. فهي ليست أرصدة لكنها عمل قائم، وضياعها يعني عملاء ينتظرون بلا أثر.
والفروق تُفسَّر لا تُقبَل: فرق ضمن حدّ التقريب يُكتَب سببه. ومن يقبل فرقًا بلا تفسير يورّثه لسنوات.
بوّابة القرار: معيار مكتوب سلفًا
وهي أهمّ عشر دقائق في المشروع — وتُكتَب قبل أسبوعين لا تُرتجَل:
| الحالة | القرار | من يقرّر |
|---|---|---|
| الأرقام السبعة مطابقة | نمضي | صاحب القرار |
| فرق مفسَّر ضمن الحدّ | نمضي مع تسجيله | صاحب القرار + المالي |
| فرق غير مفسَّر في الأرصدة | نتوقّف | قرار تقني ومالي |
| الربط لا يعمل | نمضي إن كان بديله يدويًّا | العمليات |
| الفريق غير جاهز | نؤجّل الفتح لا الترحيل | العمليات |
والسطر الأخير تمييز مهمّ: تأجيل فتح النظام للفريق ليس تراجعًا. فالترحيل قد يكون سليمًا والفريق غير جاهز — والحلّ يوم إضافي لا عودة للنظام القديم.
خطّة العودة: حتى أي ساعة تبقى ممكنة؟
وهي ما يجعل المضيّ قرارًا لا اضطرارًا:
- حدّد آخر ساعة يمكن العودة فيها — بعدها تصير مكلفة جدًّا.
- أبقِ القديم قابلًا للتشغيل لا للقراءة فقط حتى تلك الساعة.
- احتفظ بنسخة كاملة من القديم قبل أي شيء.
- اكتب خطوات العودة — من يفتح الصلاحيات ومن يبلّغ الفريق.
- حدّد ما يُدخَل يدويًّا إن عدت — ما وقع خلال الساعات.
والخطوة الأولى تُحسَب لا تُقدَّر: العودة ممكنة قبل فتح النظام للفريق. فبعد أن يبدأ الإدخال في الجديد تصير العودة تعني إعادة إدخال كل ما أُنجِز — وكلّما تأخّرت ارتفعت الكلفة.
ووجود الخطّة يغيّر جوّ الغرفة: من يملك خيار العودة يقرّر بهدوء. ومن لا يملكه يمضي مهما رأى — وهذا أسوأ ما يقع في يوم الانتقال.
الأدوار في اليومين: بالاسم لا بالإدارة
وأربعة أدوار تكفي — وتُعلَن قبل أسبوع:
| الدور | مسؤوليته | ما لا يفعله |
|---|---|---|
| صاحب القرار | بوّابة القرار والتصعيد | لا ينفّذ خطوات تقنية |
| منفّذ الترحيل | الإخراج والتحميل والتحقّق | لا يقرّر المضيّ وحده |
| المطابِق المالي | الأرقام السبعة | لا يُنفّذ ولا يُصلح |
| مسؤول التواصل | إبلاغ الفريق والعملاء | لا ينشغل بالتنفيذ |
والدور الرابع يُغفَل دائمًا ويُنتِج فوضى: مسؤول تواصل متفرّغ. فبلا شخص يخبر الفريق بما يجري تنشغل بقيّة الأدوار بالإجابة عن الأسئلة — ويتوقّف التنفيذ.
والدور الثالث يُشترَط استقلاله: من يطابِق لا ينفّذ. فالمنفّذ يميل إلى تفسير الفرق تفسيرًا مطمئنًا — وهذا طبيعي، ولذلك يُفصَل الدوران.
أول يوم عمل: ما يتغيّر عمّا خطّطت
ولا يشبه أي يوم آخر — والاستعداد له جزء من الخطّة:
حضور لا استعداد
المرافقة بجوار الشاشات لا انتظار المكالمات.
خفّض الحمل المتوقّع
لا حملات ولا مواعيد كثيفة في أول يومين.
أدخِل ما تراكم أولًا
إيصالات وفواتير يدوية وقعت خلال التجميد.
سجّل كل مشكلة
قائمة واحدة مصنَّفة بالأثر — لا رسائل متفرّقة.
لا تعديل في التهيئة
إلا ما يوقف العمل — والباقي يُجدوَل بعد أسبوع.
أعلِن نهاية اليوم
اجتماع خمس دقائق: ما نجح وما بقي وما يُحلّ غدًا.
والبطاقة الخامسة تحمي الاستقرار: تعديل التهيئة في أول يوم يُنتِج مشكلتين بدل واحدة. فما لا يوقف العمل يُسجَّل ويُجدوَل — وقد فصّلنا فرز الطلبات في طلبات التطوير: كيف ترتّب ما يطلبه فريقك؟.
ومتى لا تحتاج انتقالًا في يوم واحد؟
وهنا ما لا يخدم من يبيعك مشروع تطبيق: الانتقال الكامل في يومين ليس الأفضل دائمًا — بل الأكثر جاذبية.
| الحالة | الأنسب | لماذا |
|---|---|---|
| منشأة صغيرة بمعاملات قليلة | انتقال بسيط في يوم | لا يحتاج خطّة ساعات |
| وحدات مستقلّة الإجراءات | انتقال على موجات | خطر أقلّ وتعلّم متدرّج |
| فروع متعدّدة | فرع أولًا ثم البقيّة | الفرع الأول يكشف ما فات |
| نشاط لا يحتمل توقّفًا | توازٍ أطول ثم انتقال | تقليل خطر التوقّف |
| ترابط شديد بين الوحدات | يوم واحد | التجزئة تُعطّلها |
ونضيف ما هو أوضح: تأجيل الانتقال أسبوعين قرار سليم لا فشل. ومن يمضي بمعطيات ناقصة ليحفظ موعدًا وعد به يدفع الثمن ستّة أشهر — والموعد أرخص ما يمكن التضحية به.
قائمة فحص لليومين
عشرة بنود — تُكتَب قبل أسبوعين وتُراجَع قبل ٤٨ ساعة:
- خطّة بالساعة بمسؤول لكل محطّة.
- لحظة القطع معلنة بالتاريخ والساعة.
- قرار التجميد لكل نشاط مكتوب.
- الإدخال في القديم مُغلَق بالصلاحيات.
- نسخة كاملة من القديم محفوظة ومُختبَرة.
- الأرقام السبعة بحدودها المقبولة.
- معيار بوّابة القرار مكتوب ومتفق عليه.
- خطّة العودة بآخر ساعة ممكنة.
- الأدوار الأربعة بالاسم لا بالإدارة.
- خطّة أول يوم بحمل مخفَّض ومرافقة.
والبند الخامس شرط لا يُتجاوَز: نسخة مُختبَرة لا موجودة فقط. فمن لم يجرّب استعادتها لا يملك خطّة عودة — وقد فصّلنا ذلك في تجربة الاستعادة: هل نسختك الاحتياطية تعمل فعلًا؟.
