خطة التشغيل التجريبي
للنظام المحاسبي

التشغيل المتوازي أكثر مراحل التطبيق إرهاقًا وأكثرها عائدًا: شهر يعمل فيه النظامان معًا بمستندات حقيقية. وأكثر ما يُفسده ليس صعوبته، بل تنفيذه بلا خطة — فيتحوّل إلى إدخال مزدوج بلا مطابقة، وهو أسوأ الاحتمالين.

تنفيذ قراءة ١٤ دقيقة لمدير المشروع والمحاسب محدَّث ٤ أغسطس ٢٠٢٦

لماذا لا يكفي الاختبار على بيانات تجريبية؟

الاختبار على بيانات مُختلقة يُثبت أن النظام يعمل في الحالة المثالية. وهذه ليست الحالة التي تُسقط المشاريع. ما يُسقطها هو الحالات التي لم يفكّر فيها أحد: مرتجع بعد خصم، وفاتورة بعملة أخرى، وعميل له فرعان، وصنف بوحدتي قياس.

وهذه لا تظهر إلا في التشغيل الحقيقي. ولذلك فإن الشهر المتوازي ليس اختبارًا للنظام فحسب — بل اكتشافًا لحالات عملك التي لم تُوثَّق قط.

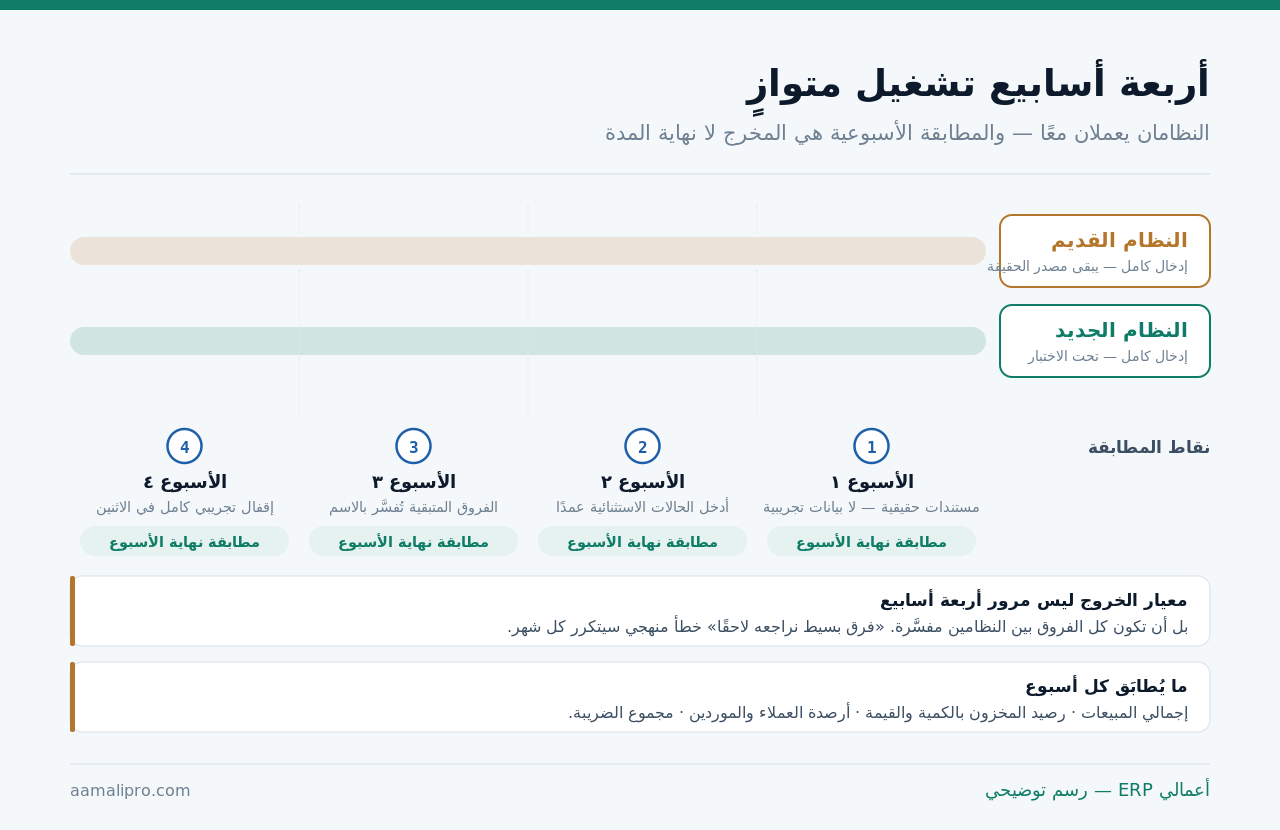

خطة أربعة أسابيع تشغيل متوازٍ: النظامان يعملان معًا، مع نقطة مطابقة نهاية كل أسبوع، ومعيار خروج قائم على تفسير كل الفروق
أربع مطابقات أسبوعية — والمخرج تفسير الفروق لا انقضاء المدة.
الفائدة الثانية التي تُغفَل: التشغيل المتوازي يبني ثقة الفريق أكثر من أي تدريب. حين يرى المحاسب أن النظام أعطى الرقم نفسه لشهر كامل، ينتقل من التشكيك إلى الاعتماد بلا إقناع.

حدّد النطاق: ما يُدخَل في النظامين وما لا يُدخَل

التوازي الكامل مرهق. وتحديد النطاق بذكاء يجعله محتملًا بلا أن يفقد قيمته:

نطاق التشغيل المتوازي
النوعفي النظامين؟السبب
فواتير المبيعاتنعم — كلهاأكثر ما يكشف الفروق
المشتريات والاستلامنعم — كلهايؤثّر في المخزون والتكلفة
حركة المخزننعم — كلهاالفروق هنا هي الأصعب لاحقًا
القبض والصرفنعم — كلهايمسّ الأرصدة والذمم
قيود التسوية الشهريةفي الجديد فقطتُقارَن نتيجتها لا إدخالها
الفواتير التاريخيةلاخارج نطاق التوازي تمامًا
تقارير الإدارةمن القديمالقديم يبقى مصدر الحقيقة رسميًا

السطر الأخير حاسم إداريًا: خلال شهر التوازي، النظام القديم هو مصدر الحقيقة الرسمي. القوائم والقرارات تُبنى عليه، والجديد تحت الاختبار. وبدون هذا الإعلان الصريح ينشأ ارتباك عن أي رقم يُعتمد.

ما يجب أن يكون جاهزًا قبل اليوم الأول

البدء بنظام غير مكتمل التهيئة يُنتج فروقًا سببها التهيئة لا الاختبار — فتضيع أسابيع في مطاردة ما ليس خطأً:

  1. الأرصدة الافتتاحية مرحّلة وموقّعة بتفاصيلها — ذمم بفواتيرها ومخزون بتكلفته.
  2. شجرة الحسابات معتمدة وميزان مراجعة تجريبي متوازن.
  3. الأصناف والعملاء والموردون مرحّلون بحقولهم الإلزامية كاملة.
  4. الصلاحيات مضبوطة — كل شخص يدخل بحسابه لا بحساب مشترك.
  5. الفريق مدرَّب ومختبَر — لا تبدأ التوازي تدريبًا.
  6. تاريخ بدء معلن وقاعدة واضحة: كل مستند من هذا التاريخ يدخل النظامين.

البند الخامس يُخالَف كثيرًا: استخدام شهر التوازي بديلًا عن التدريب. النتيجة أن الفروق تكون أخطاء إدخال لا فروقًا حقيقية، فيفقد الشهر قيمته التشخيصية كاملة. التدريب أولًا — انظر تدريب الفريق على النظام الجديد.

المطابقة الأسبوعية: أربع نقاط لا واحدة في النهاية

الخطأ الأشيع هو تأجيل المطابقة إلى نهاية الشهر. حينها يكون أمامك مئات الفروق المتراكمة والمتداخلة، وتفسير كل واحدة يحتاج العودة أسابيع.

بنود المطابقة الأسبوعية والفرق المقبول في كل منها
ما يُطابَقالمصدر في النظامينالفرق المقبول
إجمالي المبيعاتتقرير مبيعات الفترةصفر
إجمالي المشترياتتقرير مشتريات الفترةصفر
رصيد المخزون كميةًتقرير أرصدة الأصنافصفر
رصيد المخزون قيمةًتقييم المخزونفروق تقريب فقط
أرصدة العملاءأعمار الذمم المدينةصفر
أرصدة الموردينأعمار الذمم الدائنةصفر
مجموع الضريبةكشف المخرجات والمدخلاتصفر

لاحظ السطر الرابع: قيمة المخزون هي البند الوحيد الذي يُتوقّع فيه فرق مشروع — لأن طريقة التكلفة قد تختلف بين النظامين. حدّد هذا الفرق واشرحه في الأسبوع الأول، ولا تعامله خطأً كل أسبوع.

وباقي البنود صفر. أي فرق فيها له سبب، ولا يُقبل تركه.

سجل الفروق: الوثيقة التي تُنتجها هذه المرحلة

المخرج الحقيقي للتشغيل المتوازي ليس «نجح» أو «فشل» — بل سجل مكتوب لكل فرق ظهر وتفسيره. وهذه أعمدته:

أعمدة سجل الفروق
العمودمثال
رقم الفرق وتاريخهف-١٤ · الأسبوع الثاني
البند والمبلغرصيد عميل — ٣٬٢٠٠ ريال
التصنيفخطأ إدخال · فرق تهيئة · قيد ناقص · سلوك مختلف
السبب الجذريالخصم أُدخل قبل الضريبة في القديم وبعدها في الجديد
الإجراءضبط قاعدة الخصم في التهيئة
الحالةمغلق · مفتوح · مقبول بتفسير

وعمود «التصنيف» هو ما يجعل السجل مفيدًا: حين تتكرر الفروق تحت «فرق تهيئة»، فالمشكلة في الإعداد وتُحلّ مرة واحدة. وحين تتكرر تحت «خطأ إدخال» من الشخص نفسه، فالمشكلة تدريب. وتحت «سلوك مختلف» فهي قرار يجب اعتماده لا إصلاحه.

تخطّط لشهر تشغيل متوازٍ؟ نعطيك قوالب المطابقة الأسبوعية وسجل الفروق جاهزة لنطاقك — بما فيها بنود المطابقة والفروق المتوقّعة مسبقًا.

اطلب قوالب التوازي

من يفعل ماذا خلال الشهر — وكم يكلّف ذلك من وقت

التشغيل المتوازي يفشل غالبًا لسبب إداري لا تقني: لم يُخصَّص له وقت. الإدخال المزدوج يُضاف إلى عبء يومي كامل، فيُنفَّذ على عجل أو يُهمَل نصفه — والنتيجة فروق سببها الإهمال لا الاختبار.

الأدوار والوقت الإضافي المطلوب خلال شهر التوازي
الدورمسؤوليته في الشهرالوقت الإضافي
مدير المشروعيقود المطابقة الأسبوعية ويغلق الفروق٨ ساعات أسبوعيًا
المحاسبيطابق الأرصدة ويصنّف الفروق٦ ساعات أسبوعيًا
موظفو الإدخالإدخال مزدوج للمستندات٣٠–٤٠٪ فوق المعتاد
أمين المخزنحركة مزدوجة + جرد أسبوعي مصغّر٤ ساعات أسبوعيًا
المزوّدتفسير الفروق وضبط التهيئةحضور أسبوعي
راعي المشروعحسم ما لا يُغلق خلال أسبوعينساعة أسبوعيًا

السطر الثالث هو ما يُقرّر نجاح الشهر: زيادة ثلاثين إلى أربعين بالمئة على عبء الإدخال المعتاد. اعترف بها في الخطة وعالجها بواحد من ثلاثة — تخفيف مهام أخرى مؤقتًا، أو دعم إضافي مؤقت، أو تقليص نطاق التوازي بوعي.

  1. أعلن الوقت الإضافي قبل البدء ولا تفترض أنه سيُوجد من العدم.
  2. ثبّت موعد المطابقة الأسبوعية في التقويم كاجتماع لا كمهمة مؤجّلة.
  3. عيّن مالكًا لكل فرق بالاسم — الفرق بلا مالك يبقى مفتوحًا حتى النهاية.
  4. اجعل الراعي يحسم بعد أسبوعين — الفرق الذي لم يُغلق في أسبوعين لن يُغلق وحده.

وقاعدة أخيرة تختصر التجربة: شهر توازٍ مخطَّط له بوقت مخصَّص أنفع من شهرين يُضافان إلى عبء كامل. والفريق المُنهك يُدخل بسرعة ليتخلّص، فتصير الفروق أخطاء إدخال لا معلومة.

أدخل الحالات الصعبة عمدًا — لا تنتظرها

إن انتظرت وقوع الحالات الاستثنائية طبيعيًا، قد لا تقع في شهر واحد — ثم تقع في الشهر الأول بعد الإطلاق. الأفضل أن تفتعلها:

دورة البيع

مرتجع جزئي · خصم بعد الفاتورة · بيع بعملة أخرى · عميل تجاوز حدّه الائتماني · فاتورة بأمر شراء عميل.

خمس حالات على الأقل

دورة الشراء والمخزون

شحنة ناقصة · صنف تالف · تحويل بين مخزنين · فاتورة بسعر يخالف أمر الشراء · مستلَم بلا فاتورة.

أصعبها التسوية

دورة المال

قبض جزئي على عدة فواتير · شيك مؤجّل · دفعة مقدمة · صرف من عهدة · تسوية فرق صندوق.

تكشف الذمم

نفّذ كل حالة في النظامين وقارن النتيجة. ما يظهر هنا من اختلاف في السلوك ليس عيبًا بالضرورة — قد يكون النظام الجديد أصحّ. المهم أن تعرفه وتقرّر فيه قبل الإطلاق، لا أن تُفاجأ به مع عميل حقيقي.

معيار الخروج: ليس انقضاء المدة

الخطأ الإداري الأكبر في هذه المرحلة هو ربط انتهائها بالتاريخ. المعيار الصحيح مركّب:

شروط الخروج من التشغيل المتوازي
الشرطكيف يُتحقّق منه
كل بنود المطابقة صفرآخر مطابقة أسبوعية بلا فروق مفتوحة
كل فرق في السجل مغلق أو مقبول بتفسيرمراجعة السجل بندًا بندًا
الحالات الاستثنائية نُفّذت كلهاقائمة الحالات مؤشَّرة بالكامل
إقفال تجريبي كامل تمّ في الجديدقوائم مالية خرجت وطوبقت
الفريق ينفّذ بلا مساعدةملاحظة ميدانية لا استبيان
زمن الإدخال في الجديد ≤ القديمقياس فعلي لا انطباع

والشرط الأخير مهمل غالبًا: إن كان الإدخال في النظام الجديد أبطأ من القديم بعد شهر كامل، فهناك خلل في التهيئة أو في تصميم الشاشة — لا في الفريق. عالجه قبل الإطلاق، لأن البطء في الأسبوع الأول من الإنتاج يُنتج مقاومة يصعب عكسها.

وإن لم تتحقّق الشروط، مدّد أسبوعين لا شهرًا. التمديد المفتوح يُنهك الفريق ويُفقد المرحلة جدّيتها.

وحين يتعذّر التوازي — ما البديل؟

هذا القسم يخالف مصلحتنا، لأن التوازي الكامل يعني ساعات دعم أكثر. لكن في حالات معروفة يكون التوازي الكامل غير واقعي:

حجم حركة ضخم

آلاف المستندات يوميًا. الإدخال المزدوج يعني توظيفًا مؤقتًا أو تأخير العمل. البديل: توازٍ بالعيّنة.

عيّنة ٢٠٪ ممثّلة

النظام القديم متوقّف

انتهى ترخيصه أو تعطّل. لا يمكن التوازي أصلًا. البديل: أسبوعان بمستندات الشهر الماضي ومقارنة بتقاريره المطبوعة.

مقارنة بالأرشيف

فريق صغير جدًا

محاسب واحد لا يستطيع الإدخال مرتين. البديل: توازٍ في دورة واحدة عالية المخاطر — المخزون غالبًا.

ركّز على الأخطر

وفي كل بديل، اعترف بما تخسره: التوازي بالعيّنة يكشف الأخطاء المنهجية ولا يكشف النادرة؛ والمقارنة بالأرشيف لا تختبر الفريق. اكتب ما لم يُختبر في سجل المخاطر، وراقبه بعناية مضاعفة في الشهر الأول.

وما لا نقبله بديلًا: الانتقال المباشر بلا أي مقارنة. حتى أسبوعان بعيّنة أفضل من صفر — لأن أول إقفال بعد إطلاق غير مختبَر يكشف الأخطاء بعد أن تكون أرصدة معتمدة. السياق الكامل في خطوات تطبيق نظام محاسبي.

التوازي الكامل غير ممكن عندك؟ نصمّم لك بديلًا مناسبًا لحجمك — ونكتب صراحةً ما لن يُختبر فيه وكيف تراقبه بعد الإطلاق.

اطلب خطة بديلة

قائمة فحص لشهر التوازي

  1. الأرصدة الافتتاحية مرحّلة وموقّعة قبل اليوم الأول.
  2. الفريق مدرَّب ومختبَر — التوازي ليس تدريبًا.
  3. تاريخ بدء معلن وقاعدة واضحة لما يدخل النظامين.
  4. النظام القديم معلَن مصدرًا للحقيقة طوال الشهر.
  5. مطابقة أسبوعية لسبعة بنود بموعد ثابت.
  6. سجل فروق بأعمدته الستة يُحدَّث بعد كل مطابقة.
  7. فرق قيمة المخزون مفسَّر ومقبول من الأسبوع الأول.
  8. قائمة الحالات الاستثنائية منفَّذة بالكامل.
  9. إقفال تجريبي كامل في الأسبوع الأخير.
  10. زمن الإدخال في الجديد مقيس ومقارَن بالقديم.
  11. قرار الخروج مبني على الشروط الستة لا على التاريخ.

تسع من إحدى عشرة تعني مرحلة نُفّذت بجدّية. وأقل من ست تعني إدخالًا مزدوجًا بلا مطابقة — وهو أسوأ من عدم التوازي أصلًا، لأنه يستهلك الجهد ولا يُنتج المعرفة.

أسئلة شائعة

ما يُسأل عن التشغيل المتوازي

شهر كامل — أربعة أسابيع بأربع مطابقات. أقل من ذلك لا يغطي دورة إقفال كاملة، وأكثر منه يُنهك الفريق بلا عائد إضافي. وإن لم تتحقّق شروط الخروج، مدّد أسبوعين لا شهرًا: التمديد المفتوح يُفقد المرحلة جدّيتها.
النظام القديم، ويُعلَن ذلك صراحةً. القوائم والقرارات والتقارير الإدارية تُبنى عليه طوال الشهر، والجديد تحت الاختبار. بدون هذا الإعلان ينشأ ارتباك حول أي رقم يُعتمد، ويتردّد الفريق في كل تقرير.
سبعة: إجمالي المبيعات، وإجمالي المشتريات، ورصيد المخزون كميةً، ورصيده قيمةً، وأرصدة العملاء، وأرصدة الموردين، ومجموع الضريبة. والفرق المقبول صفر في ستة منها — والاستثناء الوحيد قيمة المخزون لاختلاف طريقة التكلفة، ويُفسَّر مرة في الأسبوع الأول.
لأن الفروق تتراكم وتتداخل، فيصير تفسير كل واحدة يحتاج العودة أسابيع. المطابقة الأسبوعية تكشف الفرق قريبًا من حدوثه حين يكون سببه ما زال معروفًا — وتمنع تكرار الخطأ نفسه ثلاثة أسابيع إضافية.
افتعلها. إن انتظرت وقوعها طبيعيًا قد لا تقع في شهر واحد ثم تقع في الشهر الأول بعد الإطلاق. نفّذ عمدًا: مرتجعًا جزئيًا، وخصمًا بعد الفاتورة، وشحنة ناقصة، وقبضًا جزئيًا على عدة فواتير، وتحويلًا بين مخزنين — وقارن النتيجة في النظامين.
ستة شروط لا انقضاء المدة: كل بنود المطابقة صفر، وكل فرق في السجل مغلق أو مقبول بتفسير، والحالات الاستثنائية نُفّذت كلها، وإقفال تجريبي كامل تمّ، والفريق ينفّذ بلا مساعدة، وزمن الإدخال في الجديد لا يتجاوز القديم.
فهناك خلل في التهيئة أو تصميم سير العمل لا في الفريق — بعد شهر كامل من الاستخدام. عالجه قبل الإطلاق، لأن البطء في الأسبوع الأول من الإنتاج يُنتج مقاومة يصعب عكسها ويُنسب للنظام كله لا لإعداد قابل للتصحيح.
ثلاثة بدائل بحسب السبب: توازٍ بعيّنة عشرين بالمئة ممثّلة إن كان حجم الحركة ضخمًا، أو مقارنة بأرشيف الشهر الماضي إن كان القديم متوقّفًا، أو توازٍ في الدورة الأخطر وحدها إن كان الفريق صغيرًا. وما لا يُقبل بديلًا هو الانتقال المباشر بلا أي مقارنة.
الخطوة التالية

قوالب جاهزة لشهر التوازي

نعطيك بنود المطابقة الأسبوعية وسجل الفروق وقائمة الحالات الاستثنائية — مضبوطة على نطاقك، مع الفروق المتوقّعة مسبقًا حتى لا تطاردها.
