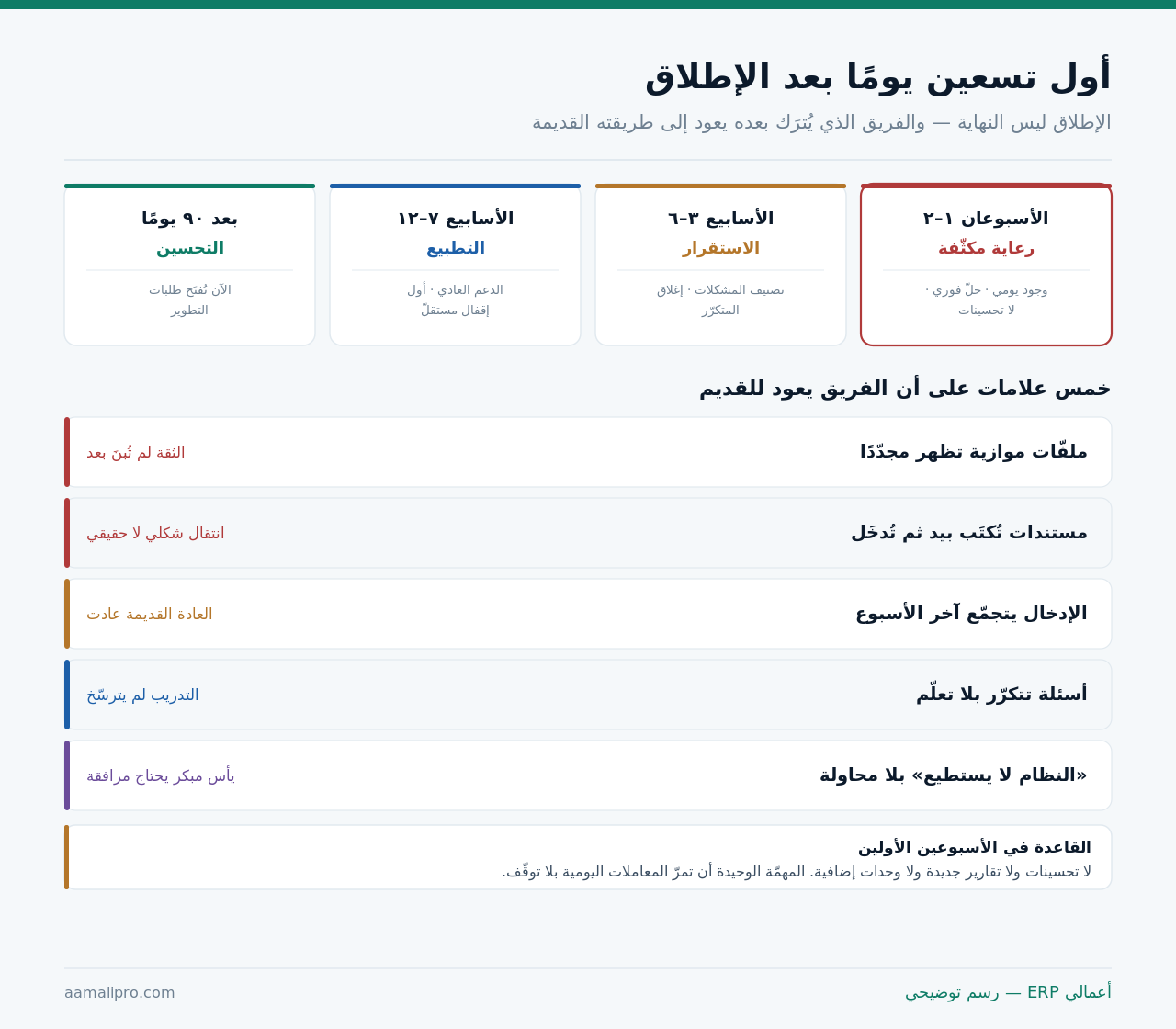

تسعون يومًا: أربع مراحل لا مرحلة
ولكلٍّ هدف مختلف — والخلط بينها أشيع سبب لتعثّر ما بعد الإطلاق:

والمرحلة الرابعة هي المكافأة: بعد تسعين يومًا تُفتَح طلبات التطوير. وفتحها مبكرًا يشتّت الجهد عن الاستقرار — ويجعل النظام يتغيّر بينما الفريق ما زال يتعلّمه.
الأسبوعان الأولان: حضور لا استعداد
الفرق بين «نحن متاحون إن احتجتم» و«نحن معكم» يحسم هذين الأسبوعين:
| الترتيب | الأثر |
|---|---|
| وجود يومي في موقع العمل | المشكلة تُحلّ في دقائق |
| قناة سريعة مخصّصة للفترة | لا انتظار في طابور الدعم |
| جولة صباحية على كل قسم | يُكتشَف ما لا يُبلَّغ عنه |
| اجتماع نهاية اليوم ١٥ دقيقة | ما تعثّر اليوم يُحلّ الليلة |
| «اتصلوا عند الحاجة» | الموظف يجرّب ثم يستسلم |
والبند الثالث هو الذي يكشف ما لا يظهر في التذاكر: موظف يجد صعوبة ولا يُبلّغ. إمّا لأنه يظنّها منه أو لأنه مشغول — فيلتفّ عليها بورقة جانبية. والجولة الصباحية تلتقط ذلك قبل أن يصير عادة.
والبند الخامس هو الافتراض السائد وهو الأسوأ: الإتاحة ليست حضورًا. لأن الموظف تحت ضغط عمله لن يفتح تذكرة لكل تردّد — سيفعل ما يعرفه ويمضي.
صنّف المشكلات بالأثر لا بترتيب ورودها
سيل من البلاغات في الأسبوع الأول. ومعالجتها بترتيب الوصول تُعطّل ما هو حرج:
| الفئة | التعريف | المهلة |
|---|---|---|
| موقِف | لا يمكن إتمام معاملة يومية | ساعات |
| مؤثّر | يمكن الالتفاف بجهد إضافي | أيام |
| مزعج | يعمل لكن بشكل غير مريح | ضمن التحسين |
| طلب تطوير | قدرة لم تكن في النطاق | بعد ٩٠ يومًا |
| سوء فهم | يعمل والمستخدم لا يعرف | تدريب فوري |
والفئة الأخيرة هي الأكبر عددًا في الأسبوع الأول: سوء فهم لا خلل. ومعالجتها تدريب لا برمجة — وتصنيفها صحيحًا يمنع تحويل نصف البلاغات إلى قائمة تطوير لا تنتهي.
والفئة الرابعة تُسجَّل ولا تُنفَّذ: طلب تطوير في الأسبوع الأول. وتنفيذه يعني تغيير النظام بينما الفريق يتعلّمه — والتأجيل يُفرز أيضًا: كثير منها يسقط بعد أن يعتاد الناس.
أول إقفال شهري: الاختبار الحقيقي
الإطلاق لا يُقاس بيومه بل بأول إقفال — وهو أول مرة تُختبَر فيها السلسلة كاملة:
- خطّط له قبل أسبوعين — بقائمة خطوات ومسؤولين ومواعيد.
- اجعل الدعم حاضرًا في أيامه لا متاحًا.
- وازِ الأرقام بمصدر مستقلّ — كشف بنكي وجرد وأعمار ذمم.
- وثّق كل تعثّر — فأكثره سيتكرّر في الإقفال التالي.
- لا تؤجّله ولو تأخّر — الإقفال المؤجَّل يتضاعف.
والبند الثالث لا يُتنازَل عنه: موازاة بمصدر مستقلّ. فأرقام تخرج من النظام بلا تحقّق خارجي في أول إقفال لا يُبنى عليها ثقة — وتفصيل الدورة في الإقفال الشهري: قائمة تحقق من ١٨ خطوة.
خمس علامات على أن الفريق يعود للقديم
العودة لا تُعلَن — تُلاحَظ. وخمس علامات تسبقها:
| العلامة | ما تعنيه | المعالجة |
|---|---|---|
| ملفّات موازية تظهر مجدّدًا | الثقة لم تُبنَ | اسأل: أي رقم لا تصدّقه؟ |
| مستندات تُكتَب بيد ثم تُدخَل | انتقال شكلي | اجعل النظام مصدر المستند |
| الإدخال يتجمّع آخر الأسبوع | العادة القديمة عادت | أعِد قاعدة التسجيل اللحظي |
| أسئلة تتكرّر بلا تعلّم | التدريب لم يترسّخ | جلسة قصيرة بالحالة نفسها |
| «النظام لا يستطيع» بلا محاولة | يأس مبكر | أثبت العكس بحالة واحدة |
والعلامة الأولى تُعالَج بسؤال لا بتوبيخ: «أي رقم في النظام لا تصدّقه ولماذا؟». والإجابة تكشف إمّا خللًا حقيقيًا يُصلَح، أو سوء فهم يُشرَح — وكلاهما أفضل من ملفّ موازٍ صامت.
والعلامة الخامسة تُعالَج بالإثبات لا بالجدل: خذ الحالة التي قيل إن النظام لا يستطيعها ونفّذها أمامهم. ونجاح واحد يُنهي عشر شكاوى — أو يكشف قصورًا حقيقيًا يستحق الطلب.
أطلقت حديثًا؟ نرافقك في التسعين يومًا: رعاية مكثّفة وتصنيف بلاغات وأول إقفال بموازاة مستقلّة.
اطلب مرافقة ما بعد الإطلاقمن المزوّد إلى مالكك الداخلي
هدف التسعين يومًا ليس حلّ المشكلات — بل أن تصير المنشأة قادرة على حلّها:
| المهمّة | الأسبوع ١–٢ | بعد ٩٠ يومًا |
|---|---|---|
| حلّ مشكلة استعمال | المزوّد | المالك الداخلي |
| إنشاء مستخدم وصلاحية | المزوّد | المالك الداخلي |
| تعديل تهيئة بسيط | المزوّد | المالك الداخلي |
| تدريب موظف جديد | المزوّد | المالك الداخلي |
| خلل في المنتج | المزوّد | المزوّد |
والسطر الرابع هو الاختبار الأوضح: هل تستطيعون تدريب موظف جديد بأنفسكم؟ ومن لا يستطيع بعد ثلاثة أشهر سيبقى معتمدًا على المزوّد في كل توظيف — وهي تبعية تُكلِّف سنوات.
والانتقال يُخطَّط لا يقع: المالك الداخلي يحضر حلّ المشكلات من اليوم الأول لا يُسلَّم النظام في اليوم التسعين. وتفصيل دوره في إدارة العلاقة مع مزوّد النظام بعد التوقيع.
أربعة أرقام تُقاس أسبوعيًا في التسعين
نسبة المعاملات في النظام
كم من فواتير الأسبوع صدرت منه فعلًا؟ ونسبة أقلّ من الكامل تعني مسارًا موازيًا ما زال يعمل.
عدد البلاغات واتجاهه
الارتفاع في الأسبوع الأول طبيعي — واستمراره بعد الرابع ليس كذلك.
زمن الإدخال بعد الحدث
كم يمرّ بين البيع وتسجيله؟ اتّساعه أوضح مؤشر على عودة التجميع.
والرابع يُقاس بالملاحظة لا بالتقرير: عدد الملفّات الجانبية المستعملة. واسأل عنه صراحةً بلا لوم — فالهدف معرفة ما لا يثق به الفريق لا اصطياد المخالف.
والبطاقة الثانية تُقرأ باتجاهها لا بعددها: بلاغات كثيرة تنخفض أفضل من قليلة ثابتة. لأن الثبات يعني إمّا أن المشكلات لا تُحلّ أو أن الناس توقّفوا عن الإبلاغ.
ماذا تقول للإدارة في هذه التسعين؟
الإدارة التي مُوِّلت المشروع تنتظر نتيجة — والتواصل معها في هذه الفترة يحدّد إن كان المشروع سيُدعَم أو يُشكَّك فيه:
| التوقيت | ما يُقال | ما لا يُقال |
|---|---|---|
| الأسبوع الأول | النظام يعمل والمعاملات تمرّ | وعود بالعائد بعد |
| الأسبوع الرابع | اتجاه البلاغات وما أُغلِق | إخفاء ما تعثّر |
| بعد أول إقفال | تمّ — وهذه المدّة والتعثّرات | «كل شيء ممتاز» |
| نهاية التسعين | شروط الاستقرار وما تحقّق منها | أرقام عائد نهائية |
والسطر الأول يمنع توقّعًا يُفشِل المشروع: لا تَعِد بالعائد في الأسبوع الأول. فالإدارة التي تتوقّع تحسّنًا فوريًا ستحكم بالفشل عند أول بطء — والصدق المبكر بأن الأشهر الأولى أبطأ يشتري لك المدّة التي تحتاجها.
والسطر الثالث أهمّها: اذكر التعثّرات صراحةً. لأن إخفاءها يعني أنها ستُكتشَف من مصدر آخر — وحينها يُشكَّك في كل تقرير سابق. وذكرها مع ما فُعِل بها يبني ثقة تحتاجها في الطلب القادم.
- تقرير أسبوعي من صفحة في الأسبوعين الأولين — لا عرضًا مطوّلًا.
- ثم كل أسبوعين حتى نهاية التسعين.
- بالأرقام الأربعة لا بالوصف.
- وبقائمة ما يحتاج قرارًا من الإدارة إن وُجد.
متى تعلن أن النظام استقرّ؟
إعلان مبكر يترك مشكلات بلا صاحب، ومتأخر يُبقي المشروع مفتوحًا بلا نهاية. وخمسة شروط:
- لا بلاغ موقِف مفتوح منذ أسبوعين.
- إقفالان شهريان تمّا بلا تدخّل استثنائي.
- كل المعاملات تمرّ بالنظام — لا مسار موازٍ.
- المالك الداخلي يحلّ مشكلات الاستعمال بنفسه.
- أرقام النظام تُقرأ ويُبنى عليها قرار بلا مراجعة يدوية.
وأعلنه صراحةً حين يتحقّق: إغلاق المشروع رسميًا بمحضر. فيُعرَف أن ما بعده صيانة وتحسين لا استكمال — وينتقل التعامل إلى الإيقاع الدوري العادي.
ومتى لا تحتاج مرافقة مكثّفة؟
هذا القسم يخالف مصلحتنا — أيام المرافقة بند مدفوع في كل مشروع:
فريق من ثلاثة على وحدة واحدة
نطاق صغير ومستخدمون قليلون. مكالمة يومية قصيرة أسبوعين تكفي — والحضور اليومي كلفة بلا حاجة.
انتقال بين إصدارين
ترقية لا نظام جديد. الفريق يعرف المنطق والشاشات تغيّرت — والحاجة تدريب قصير لا مرافقة.
شغّلتم على مراحل
من أطلق وحدة كل شهرين تعلّم مع كل مرحلة. والمرافقة المكثّفة تلزم في الأولى لا في كل مرة.
والبطاقة الثالثة تكشف ميزة الإطلاق المرحلي: يوزّع الحاجة إلى المرافقة. وهو أحد أسبابه — لا الأقلّ مخاطرة فحسب بل الأقلّ كلفة في المرافقة أيضًا.
ونقولها صراحة: أيام المرافقة تُشترى بعدد المستخدمين وتعقيد الدورة لا بحجم العقد. ومزوّد يعرض عليك عشرين يوم مرافقة لفريق من أربعة يبيعك أيامًا — واسأل دائمًا: على أي أساس حُسِبت؟
كم فردًا وكم وحدة؟ صِف لنا نطاق إطلاقك وعدد مستخدميك — نقترح مرافقة بحجم الحاجة لا بحجم العقد.
اطلب تقدير مرافقةقائمة فحص للتسعين يومًا
- خطّة مرافقة مكتوبة قبل الإطلاق لا بعده.
- حضور يومي في الأسبوعين الأولين لا إتاحة.
- جولة صباحية على الأقسام لالتقاط ما لا يُبلَّغ.
- اجتماع نهاية اليوم ربع ساعة في الأسبوعين.
- قناة بلاغ سريعة مخصّصة للفترة.
- تصنيف البلاغات بالأثر: موقِف · مؤثّر · مزعج · طلب · سوء فهم.
- لا تحسينات ولا وحدات جديدة قبل التسعين.
- أول إقفال مخطَّط قبله بأسبوعين وبموازاة مستقلّة.
- نسبة المعاملات في النظام تُقاس أسبوعيًا.
- الملفّات الجانبية تُسأل عنها بلا لوم.
- المالك الداخلي يحضر الحلول من اليوم الأول.
- الاستقرار يُعلَن بشروط مكتوبة ومحضر إغلاق.
تسع من اثنتي عشرة تعني إطلاقًا يثبت. والبند الأول هو الفارق — خطّة المرافقة تُكتَب قبل الإطلاق، ومن يبدأ التفكير فيها بعده يكون قد خسر الأسبوع الأحرج.
