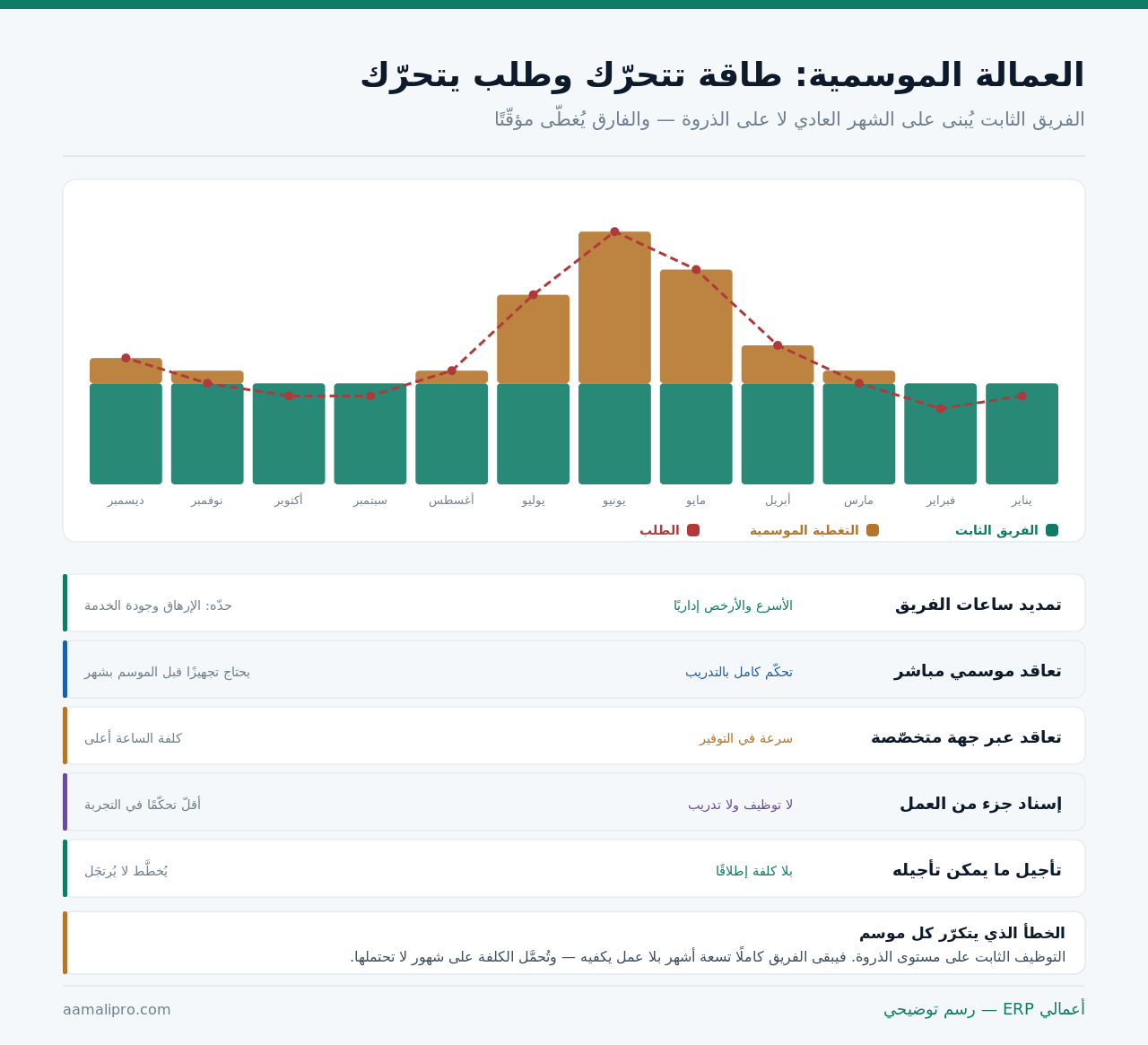

طاقة تتحرّك وطلب يتحرّك
والقاعدة الأولى: الفريق الثابت يُبنى على الشهر العادي — والفارق يُغطّى مؤقّتًا:

ولاحظ الشهور الهادئة في الرسم: الطلب أقلّ من الفريق الثابت. وهذا طبيعي ومقصود — فالفريق الأساسي يُبنى على متوسط لا على أدنى، وإلّا عجزت عن الشهر العادي نفسه.
وقراءة أرقام النشاط الموسمي وتمويله مفصَّلة في النشاط الموسمي: كيف تخطّط للموسم وتقرأ أرقامه؟.
كم شخصًا تحتاج؟ من الطلب لا من الشعور
والتقدير الجيّد يبدأ من رقم تعرفه: إنتاجية الشخص في وحدة زمن:
- احسب معدّل الإنجاز للفرد — طلبات في الساعة، أو عملاء في اليوم، أو وحدات في الوردية.
- خُذ ذروة الموسم الماضي بالأسبوع لا بالشهر — فالذروة داخل الذروة هي ما يكسر.
- اقسم الطلب المتوقّع على معدّل الإنجاز.
- أضِف هامش غياب — مرض وإجازات وانسحاب مفاجئ.
- اطرح ما يمكن تأجيله من أعمال غير عاجلة.
والخطوة الخامسة أرخص أداة في القائمة: ما يمكن تأجيله — جرد، صيانة، تدريب، مشاريع داخلية. وتأجيلها أربعة أسابيع يُحرّر طاقة قائمة بلا ريال واحد.
خمس طرق لتغطية الفارق
ولا واحدة منها أفضل دائمًا — والمزيج هو الأنجح غالبًا:
| الطريقة | أفضل ما فيها | حدّها |
|---|---|---|
| تمديد ساعات الفريق | الأسرع والأرخص إداريًا | الإرهاق وأثره في الجودة |
| تعاقد موسمي مباشر | تحكّم كامل بالتدريب | يحتاج تجهيزًا قبل شهر |
| تعاقد عبر جهة متخصّصة | سرعة في التوفير | كلفة الساعة أعلى |
| إسناد جزء من العمل | لا توظيف ولا تدريب | أقلّ تحكّمًا في التجربة |
| تأجيل ما يمكن تأجيله | بلا كلفة إطلاقًا | يُخطَّط لا يُرتجَل |
| إعادة توزيع بين الفروع | خبرة جاهزة | يصلح إن اختلفت مواسمها |
والطريقة الأخيرة تُغفَل في المنشآت متعدّدة الفروع: فرع في ذروته وآخر هادئ. ونقل موظّف خبير أسبوعين أفضل من تعيين جديد يحتاج تدريبًا — بشرط أن تختلف المواسم فعلًا.
والطريقة الأولى لها حدّ لا يُتجاوَز: الإرهاق يُنتِج أخطاءً تكلّف أكثر من أجر إضافي. وفي ذروة الموسم يكون الخطأ أغلى لأن العميل أكثر حساسية والوقت أضيق.
والأحكام النظامية لكل شكل تعاقد تختلف — وتُسأل عن مختصّ قبل الالتزام، ويُحتفَظ بالجواب مكتوبًا.
كم تحتاج في أسبوع الذروة؟نستخرج من نظامك معدّل الإنجاز للفرد وذروة الأسبوع في الموسم الماضي — فتخطّط بعدد لا بانطباع.
احسب طاقتك الموسميةالتجهيز: يبدأ قبل الموسم بشهر
ومن يبدأ عند بدء الموسم يدفع ضعف الكلفة ويحصل على نصف الجودة:
| التوقيت | ما يُنجَز | ما يمنعه التأخير |
|---|---|---|
| قبل ستّة أسابيع | تقدير العدد وطريقة التغطية | قرار متسرّع بأعلى كلفة |
| قبل أربعة أسابيع | التعاقد والإجراءات | وصول بلا جاهزية |
| قبل أسبوعين | التدريب والحسابات والصلاحيات | أول أسبوع ضائع |
| الأسبوع الأول | مرافقة وتصحيح مبكر | عادات خاطئة تستقرّ |
| قبل النهاية بأسبوعين | قرار من يُحتفَظ به | خسارة من تريد بقاءه |
والمحطّة الثالثة تُهمَل كثيرًا: حسابات النظام والصلاحيات للعمالة الموسمية. فيُترَك الجدد يعملون بحساب زميل — وهو ما يُفقِد أثر من فعل ماذا. وقد فصّلنا ذلك في تسلّل الصلاحيات: من يملك ماذا بعد سنتين؟.
والمحطّة الأخيرة تُنسى فتُفقَد قيمة الموسم كلّه: قرار الاحتفاظ يُتخذ قبل النهاية لا بعدها. فمن أتقن العمل في موسم يصير أصلًا للموسم القادم — إن عرف أنك تريده.
التدريب السريع: يومان لا أسبوعان
والتدريب الموسمي يختلف عن تدريب الموظّف الدائم — والفرق في النطاق لا في الجودة:
- درّب على المهمّة لا على النظام — ثلاث شاشات يستعملها لا عشرون.
- اكتب بطاقة إجراء من صفحة تُعلَّق في مكان العمل.
- عيّن مرافقًا من الفريق الثابت لكل مجموعة.
- حدّد ما لا يفعله صراحةً — أوضح من قائمة ما يفعله.
- اختبر بسيناريو واحد قبل أول يوم فعلي.
والخطوة الأولى تُختصَر بالصلاحيات نفسها: من لا يرى إلا ما يحتاجه لا يحتاج تدريبًا على ما لا يراه. وضبط الصلاحية أسرع من التدريب وأضمن.
كلفة الساعة الموسمية: أعلى ممّا تبدو
ومقارنة الأجر بالأجر مقارنة ناقصة:
| البند | يُغفَل عادةً | أثره |
|---|---|---|
| وقت التدريب | ساعات غير منتجة | يُضاف إلى كلفة الساعة |
| وقت المرافقة | انشغال موظّف خبير | كلفة مزدوجة |
| انخفاض الإنتاجية أوّلًا | أبطأ في الأسبوع الأول | يُقدَّر لا يُهمَل |
| الأخطاء وإعادة العمل | أعلى مع الجدد | تصحيح ومرتجعات |
| الإجراءات الإدارية | تعاقد وإنهاء | ساعات إدارية |
| الدوران داخل الموسم | انسحاب في الذروة | إعادة الدورة كلّها |
والسطر الأخير أكثرها إيلامًا: انسحاب في منتصف الذروة. وعلاجه ليس تعاقديًّا بل عمليًّا — تغطية أعلى بقليل من الحاجة، وحافز إنهاء مرتبط باستكمال المدّة.
والسطر الثاني يُغفَل في كل حساب: ساعة الخبير التي تُنفَق على المرافقة. فتعيين خمسة يستهلك جزءًا من طاقة اثنين من فريقك الثابت — وهذا يدخل في تقدير العدد لا خارجه.
قياس الأداء: أربعة أرقام في الموسم
وتُقاس أسبوعيًا لا في نهاية الموسم — فالتصحيح لا ينفع بعد انتهائه:
| الرقم | ما يقوله | حدّ التدخّل |
|---|---|---|
| الإنجاز للفرد | هل التقدير صحيح؟ | انحراف يتكرّر أسبوعين |
| نسبة الأخطاء أو المرتجعات | أثر السرعة على الجودة | ارتفاع عن المعتاد |
| ساعات إضافية للفريق الثابت | هل التغطية كافية؟ | تجاوز حدّ معلن |
| زمن انتظار العميل | التجربة في الذروة | تجاوز الحدّ المتّفق |
والرقم الثالث مؤشّر إنذار مبكر: ارتفاع الساعات الإضافية للفريق الثابت يعني أن التغطية أقلّ من الحاجة — قبل أن يظهر ذلك في شكاوى العملاء بأسبوعين.
والرقم الأول يخدم الموسم القادم أكثر من الحالي: معدّل الإنجاز الفعلي — وهو المدخل الذي سيجعل تقديرك أدقّ في المرّة القادمة.
الاحتفاظ: أرخص من التوظيف مرّتين
وأكثر المنشآت تُنهي الموسم وتنسى — ثم تبدأ من الصفر بعد أحد عشر شهرًا:
قائمة العائدين
من أتقن ومن لم يتقن — بالاسم والملاحظة، تُكتَب في آخر أسبوع لا بعده.
تواصل واحد بينهما
رسالة قبل الموسم القادم بشهرين تكفي لتثبيت نصفهم.
أفضلية وأجر أعلى للعائد
أرخص من تدريب جديد — واحسبها بكلفة التدريب لا بفرق الأجر.
إنهاء محترم
من يُنهى بطريقة سيّئة لا يعود — ويخبر غيره.
ما لا يُوعَد به
لا تَعِد بتثبيت لا تملكه — الوعد المُخلَف يُفقِدك السمعة لا الشخص.
من يستحقّ التثبيت
الموسم أفضل اختبار توظيف — من أتقن الذروة يُتقِن العادي.
والبطاقة الأخيرة فرصة تُهدَر سنويًا: الموسم فترة تجربة حقيقية بلا كلفة إضافية. فمن عمل معك ثمانية أسابيع تحت ضغط تعرفه أكثر ممّا تعرف أي مرشّح بعد ثلاث مقابلات.
ومتى لا تحتاج عمالة موسمية أصلًا؟
وهنا ما لا يخدم من يبيعك حلولًا: كثير من «نقص الأيدي» في الذروة ليس نقص أيدٍ. وأربعة احتمالات تُفحَص أولًا:
| ما يبدو | وقد يكون | الفحص |
|---|---|---|
| نحتاج أشخاصًا أكثر | خطوات زائدة في الإجراء | ارسم الخطوات وعُدّها |
| الفريق مرهَق | توزيع سيّئ للورديات | قارن الحمل بالساعة |
| الطلبات تتأخّر | عنق زجاجة في مرحلة واحدة | أين تقف الطلبات فعلًا؟ |
| الذروة لا تُحتمَل | يمكن تسويتها بالحوافز | حجز مسبق أو تسعير مرن |
والسطر الثالث يوفّر أكثر من أي توظيف: عنق زجاجة في مرحلة واحدة. فزيادة الأيدي في مراحل غير مختنقة لا تُنتج شيئًا — بل تزيد الازدحام عند المرحلة نفسها.
قائمة فحص للموسم القادم
عشرة بنود تُراجَع قبل الموسم بستّة أسابيع:
- معدّل الإنجاز للفرد محسوب من الموسم الماضي.
- ذروة الأسبوع لا متوسط الشهر.
- ما يمكن تأجيله مُحدَّد ومؤجَّل فعلًا.
- عنق الزجاجة مفحوص قبل قرار التوظيف.
- طريقة التغطية مختارة بكلفتها الكاملة.
- جدول التجهيز بمحطّاته الخمس.
- حسابات وصلاحيات جاهزة قبل أول يوم.
- بطاقة إجراء وقائمة «ما لا تفعله» مكتوبتان.
- أربعة أرقام أسبوعية بحدود تدخّل معلنة.
- قائمة العائدين تُكتَب في آخر أسبوع.
والبند الرابع يسبق كل ما بعده: لا توظّف قبل أن تعرف أين يقف العمل. فأربع ساعات من فحص الإجراء قد تُغنيك عن نصف التوظيف — وهو أرخص قرار في القائمة.
